※本期导读※
·项目建设进度
·组织防台风安全检查
·组织召开配套项目施工图及预算审核
·组织召开项目调度会

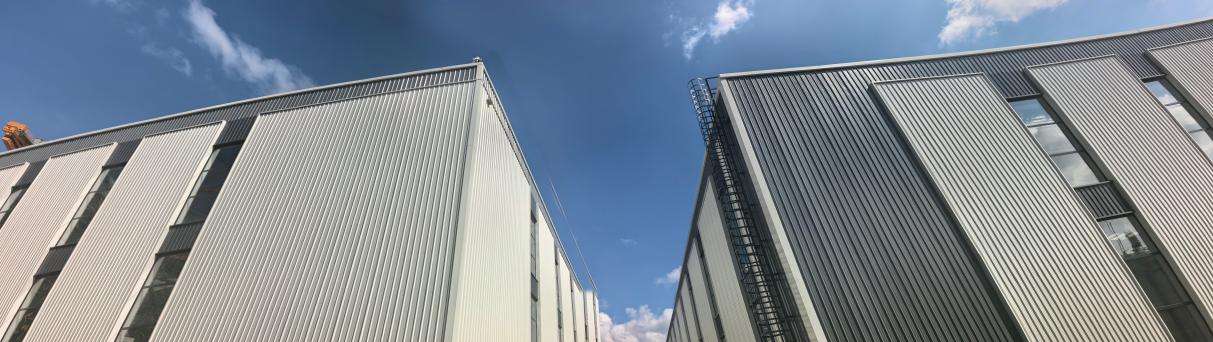

一、项目建设进度
一标段:资料整理归档已完成26%。

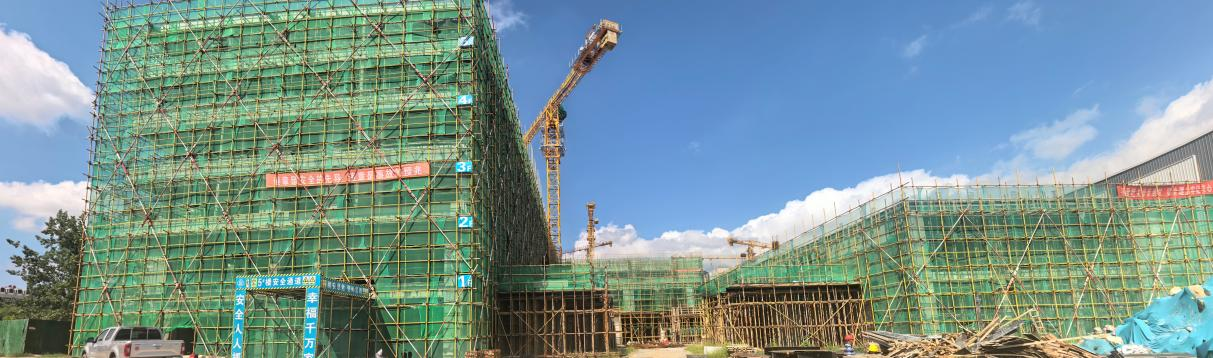

二标段:5#楼1-12轴/A-G轴六层预制外墙吊装、承重架体搭设已完成,预制梁吊装已完成90%,预制叠合板吊装已完成50%;1-8轴/K-S轴游泳池二层梁板模板支设、预应力梁钢筋绑扎、预应力定位筋焊接、预应力钢绞线施工已完成,梁钢筋绑扎已完成50%,板筋绑扎已完成20%。6#楼南区1-10轴/A-E轴六层承重架体搭设已完成,预制梁板吊装已完成30%;北区H-M/6-10轴五层梁板钢筋绑扎、混凝土浇筑已完成,六层空心柱吊装、预制内外墙吊装已完成,承重架体搭设已完成10%;中区E-H/8-10轴六层承重架体搭设已完成20%。


三标段:3#楼13-19轴五层内墙腻子已完成;13-24轴一层电工上部疏通带绳、配管已完成,五、四层外窗框安装已完成55%;20-24轴四层内墙石膏施工已完成。4#楼1-5轴三层冲筋已完成;6-12轴三层冲筋已完成;1-12轴二层冲筋已完成,1-5层雨水管安装已完成。7#楼A-N轴1-6层雨水管安装已完成;A-J三层、K-N四层外窗安装已完成60%。

二、组织防台风安全检查
2026年8月11日上午9点学校党委副书记李新林,组织人事处主任李琦,安全保卫处副处长高宗伟一行莅临现场检查防台风安全施工措施落实情况。总务处纪茂全科长全程陪同。


三、组织召开配套项目施工图及预算审核
2026年8月13日上午9点在项目建设指挥部会议室举行室外道路和管网工程、变配电室工程两个配套项目的施工图及预算审核会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询单位及招标代理单位参加会议。

会议上纪茂全科长要求设计、全过程咨询、预算编制及招标代理单位仔细审阅相关图纸;谨慎细化室外工程预算;合理考虑部分可预见的使用功能;本周完成图纸及预算修改。
纪茂全科长针对施工图修改、预算可能漏项需再次复核关注的内容和预算需考虑调增(减)的内容提出审核意见,全过程咨询单位也针对室外管道及铺装预算提出修改意见。

四、组织召开项目调度会
项目建设指挥部分别于2026年8月17日下午3点、2026年8月20日上午9点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,邵荣振处长主持,纪茂全科长,项目参建老师韦锋、李永健、周梦涵,全过程咨询单位、施工单位、监理单位、审计单位、设计单位及招标代理单位参加会议。

会议上全询单位造价主管王守成汇报了现阶段室外道路和管网工程及变压器工程等两个配套项目预算编制审核情况;二标段、三标段施工单位项目负责人分别汇报近期施工进展;项目主管董玉龙汇总汇报项目整体建设进展。

纪茂全科长要求各参建单位再次审核图纸,规避财政评审认知偏差;重新打印纸质文件,确保与电子版文件完全对应;各单位继续完善资料,下周一(8月24日)报财政评审;各参建单位尽快整理相关资料,配合校方完成验收记录上报;施工单位统筹调配各类资源,提速推进项目施工建设。
邵荣振处长要求设计单位优化图纸细节,删减冗余图面内容;严格复核高程变化处做法,杜绝图纸与施工现场实际情况不符的问题;施工单位加快项目施工进度,杜绝工期滞后影响后续工序推进;确保工程按期交付,坚决不能影响校方进行达标验收;完善样板间并提供各项材料样本,避免因材料不符合使用要求影响施工进度;调整施工计划,采取有效进度追赶措施;复盘整改问题,杜绝同样问题重复出现;精准完善竣工图编制,为项目后期运维工作夯实基础。
