泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第14期 总第31期)

作者: 时间:2026-08-14 点击数:

※本期导读※


·项目建设进度

·一标段竣工前验收完成

·组织设计单位完善修改室外道路和管网施工图

·组织二标段安全周检

·考察三标段铝合金门窗及型材生产供应

一、项目建设进度

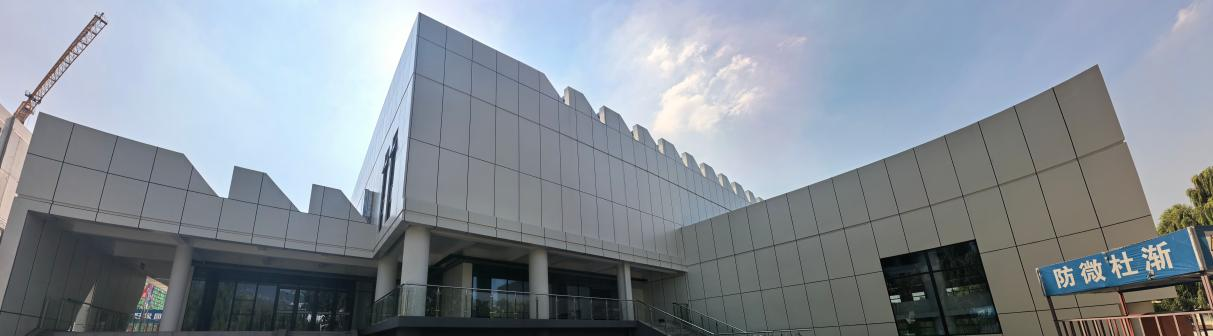

 一标段:竣工清理、水电消防收尾整改、车间室外GRC造型找平已完成。

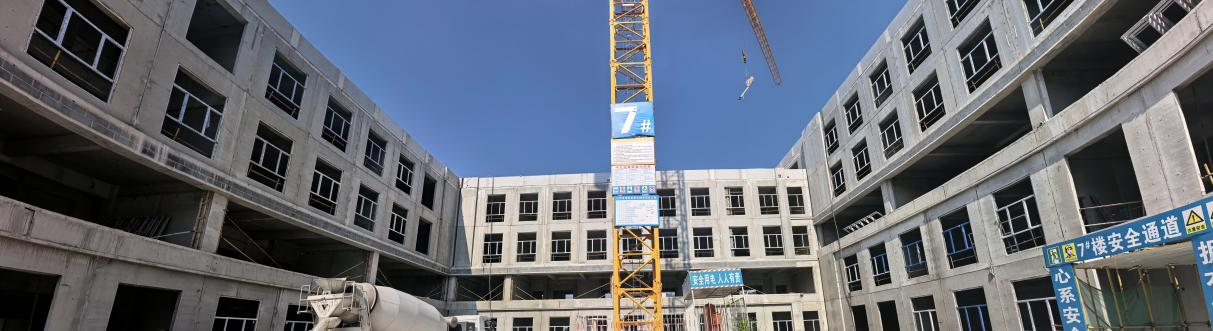

 二标段:5#楼1-12轴/A-G轴五层预制梁板吊装、梁板钢筋绑扎、混凝土浇筑已完成,六层空心柱吊装已完成,外墙吊装已完成80%;1-8轴/K-S轴游泳池二层承重架体搭设已完成,梁板模板支设已完成55%;9-12轴/N-S轴二层梁板钢筋绑扎已完成。6#楼南区1-10轴/A-E轴六层预制空心柱吊装、预制内外墙吊装已完成,承重架体搭设已完成25%;北区H-M/6-10轴五层承重架体搭设、预制梁板吊装已完成,梁板钢筋绑扎已完成30%;中区E-H/8-10轴五层梁板混凝土浇筑已完成,六层空心柱吊装、预制内外墙吊装已完成。

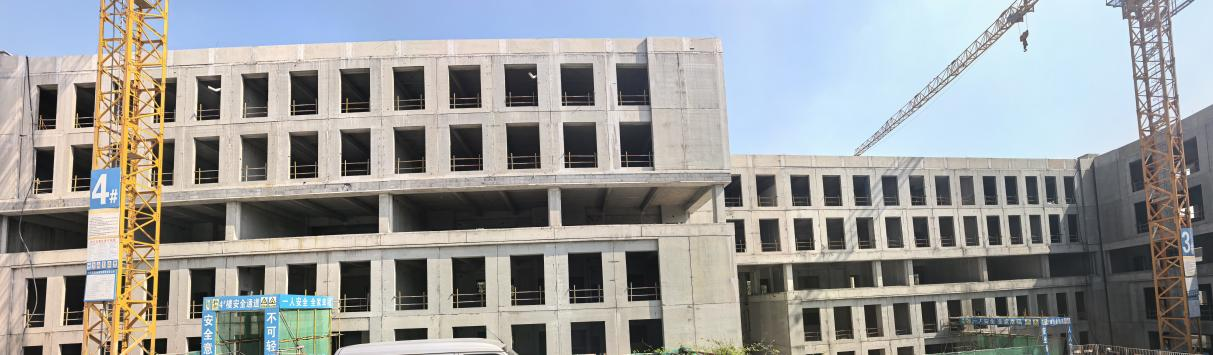

 三标段:3#楼13-24轴1-5层消防预留孔校,2层电工上部疏通带绳、配管,3层内墙冲筋,2、1层内墙冲筋,5层内墙抹灰,1-5层雨水管安装已完成;20-24轴五层内墙腻子已完成。4#楼1-12轴1-5层消防预留孔校正已完成;1-12轴4层内墙冲筋已完成。7#楼K-M轴1-6层消防预留孔校正已完成;A-D轴屋面排气系统、保温板施工,屋面细找坡施工已完成;E-J轴屋面珍珠岩施工已完成70%,排气系统、保温板施工已完成70%,细找坡施工已完成70%;A-J轴1层3层4层砌筑已完成50%,1层3层4层圈梁、构造柱钢筋绑扎、模板支设已完成50%,1、2、4、5层外窗安装已完成;K-N轴2、4、5、6层外窗安装已完成;A-N轴4、5、6、机房层砌体完善,4、5、6机房层圈梁、构造柱钢筋绑扎、模板支设,4、5、6、机房层二次浇筑,1-6层外窗打发泡已完成,1-6层雨水管安装已完成35%。

 二、一标段竣工前验收完成

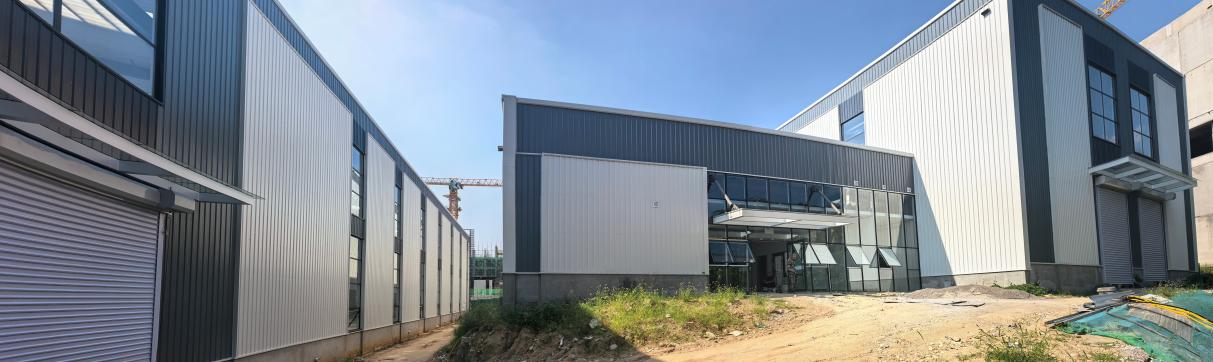

2026年7月28日上午10点1#共享加工中心、2#培训实训基地及8#体育军士健身实训中心竣工前验收完成。

三、组织设计单位完善修改室外道路和管网施工图

2026年7月28日上午11点项目建设指挥部组织室外设计单位根据现场实际情况对室外道路和管网施工图纸进行完善修改。

四、组织二标段安全周检

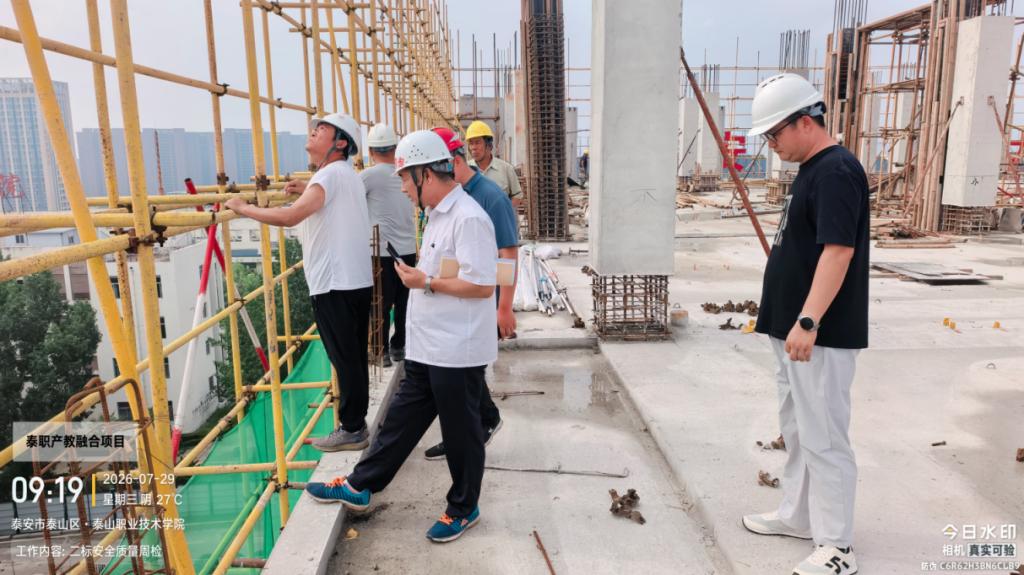

2026年7月29日上午9点全过程咨询单位组织二标段安全周检。

项目主管董玉龙要求严格按规定落实安全晨会制度;严格按规定落实三级安全教育;严格按照排定的极端天气应急值班表落实值班制度;落实防暑降温措施,确保人员在岗状态满足安全生产作业条件;加大架体、临时用电设备、安全防护设施巡检频次,全面排查隐患。

五、考察三标段铝合金门窗及型材生产供应

2026年7月29日纪茂全科长、董玉龙主管及三标段各参建单位项目负责人赴泰安海润建设工程有限公司及潍坊广华铝材有限公司考察三标段铝合金门窗及构件生产供应。
