泰山职业技术学院 产教融合综合实训中心项目建设工作动态(2026年第13期 总第30期)

作者: 时间:2026-07-31 点击数:

※本期导读※


·项目建设进度

·校领导莅临现场督导调研项目建设情况

·开展暑期前校园安全检查

·组织设计单位进行现场踏勘

·组织召开项目调度会

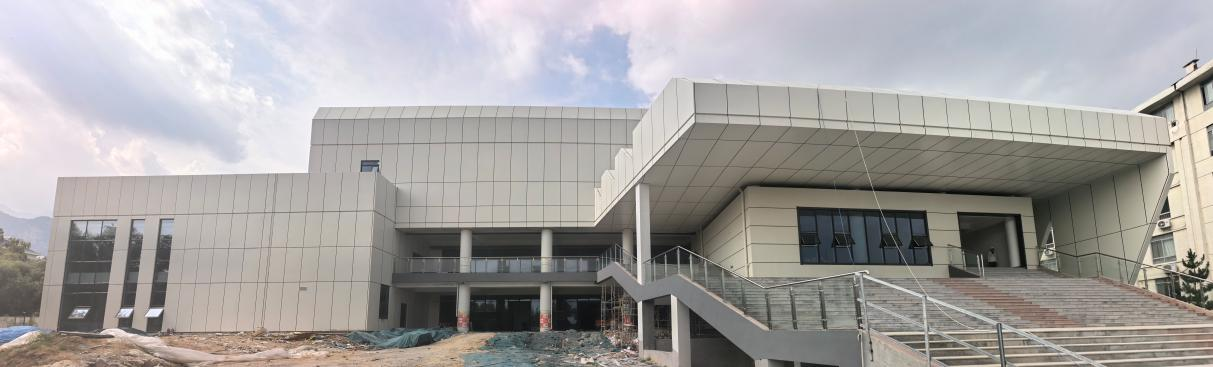

一、项目建设进度

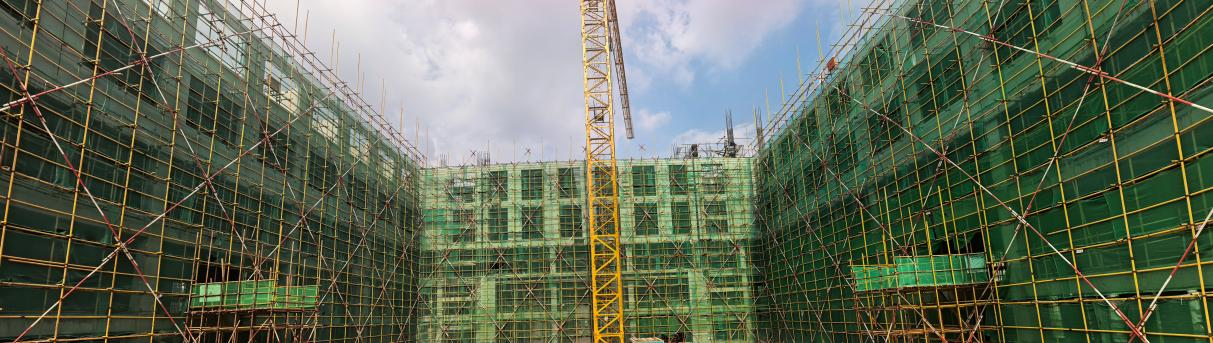

 一标段:1#楼、2#楼物料清理。8#楼内外墙涂料、剩余门窗安装已完成。

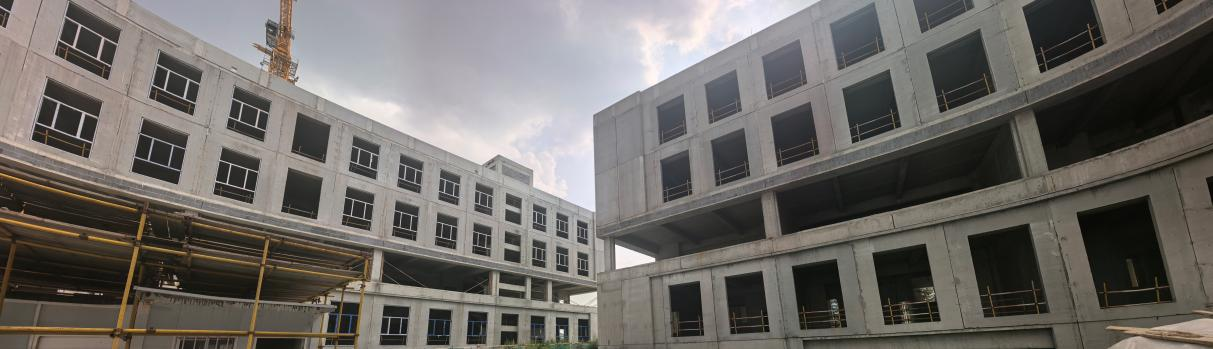

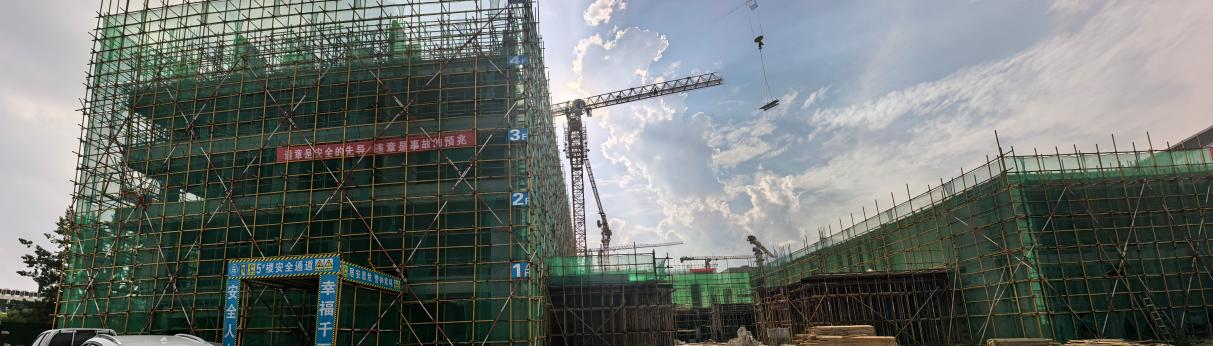

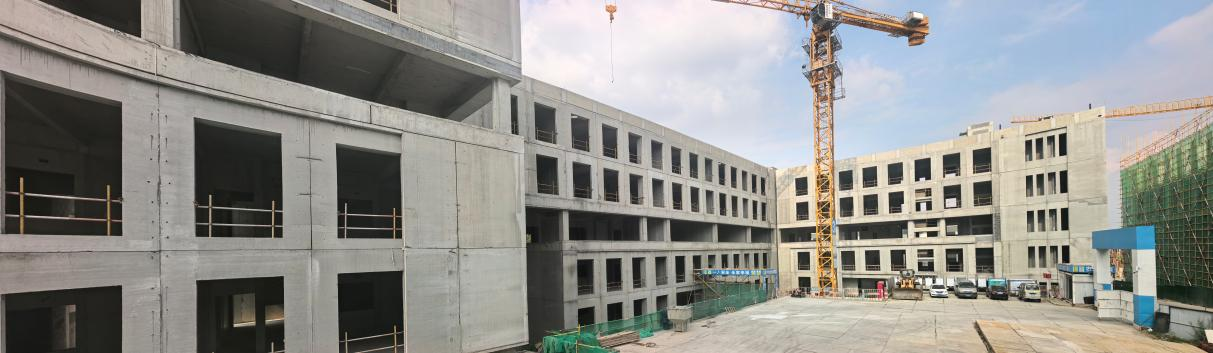

 二标段:5#楼1-12轴/A-G轴五层外架搭设、承重架体搭设已完成;1-8轴/P-S轴游泳池二层框架柱钢筋绑扎、预制外墙吊装已完成。9-12轴/N-S轴二层顶板铺设、梁钢筋绑扎已完成,板钢筋绑扎已完成30%。6#楼南区1-10轴/A-E轴五层梁板钢筋绑扎、混凝土浇筑已完成;北区H-M/6-10轴五层外架搭设、预制空心柱吊装、预制外墙吊装、预制内墙吊装已完成,承重架体搭设已完成55%;中区E-H/8-10轴五层承重架体搭设、预制梁板吊装已完成,梁板钢筋绑扎已完成80%。

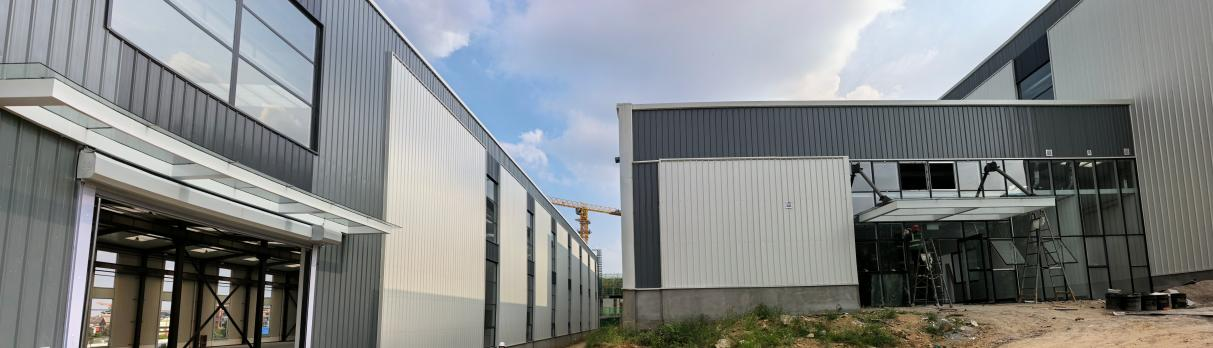

 三标段:3#楼13-19轴一层实训室样板间窗户安装已完成;19-24轴二层样板户卫生间开槽已完成;13-24轴5层、4层、3层电工上部疏通带绳、配管已完成,4层、3层电工上部疏通带绳、配管已完成,5层、4层内墙拼缝施工已完成,5层内墙打点冲筋已完成,屋面钢筋网片铺装、细保护层浇筑已完成,4层内墙冲筋已完成,屋面内排水变更一层钻孔已完成;20-24轴屋面闭水试验复测已完成。4#楼13-24轴1~5层内墙拼缝施工已完成;6-12轴屋面防水JS涂料施工完成;1-13轴屋面内排水变更一层钻孔已完成。7#楼A-D轴卫间地面留孔通孔校正已完成,5层电工上部疏通、接管、带绳已完成;E-J轴1-5层下部电工线槽抹灰已完成,5层电工上部疏通、接管、带绳已完成;K-N轴2-6层下部电工卧盒、配管、卫生间地面留孔通孔校正、对拉孔打发泡、封皮塞已完成;A-J轴1、2、4、5层外窗安装已完成90%;K-N轴2、4、5、6层外窗安装已完成90%;A-N轴屋面内排水变更一(北二)层钻孔已完成。

 二、校领导莅临现场督导调研项目建设情况

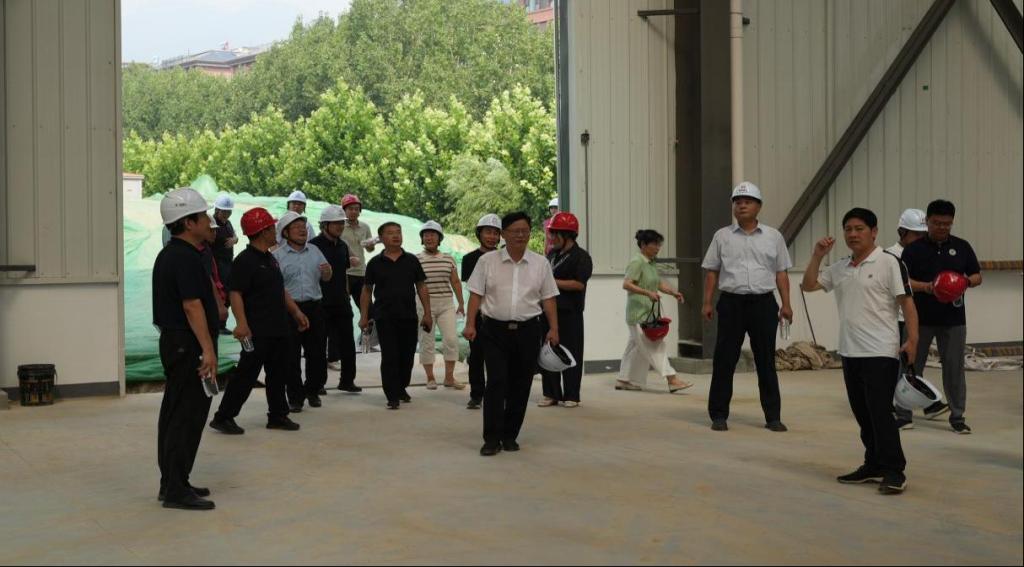

  2026年7月22日上午9点,校党委书记戴先锋,党委副书记、校长崔耕虎,党委委员、副校长范玉文率各处室、系部主要负责人莅临产教融合综合实训中心项目现场督导调研项目建设情况。总务处邵荣振处长全程陪同,纪茂全科长做全程讲解。戴书记强调,项目参建单位要秉持精细作风,确保项目建设每一项工作、每一个环节都万无一失,确保项目高质量按时交付。

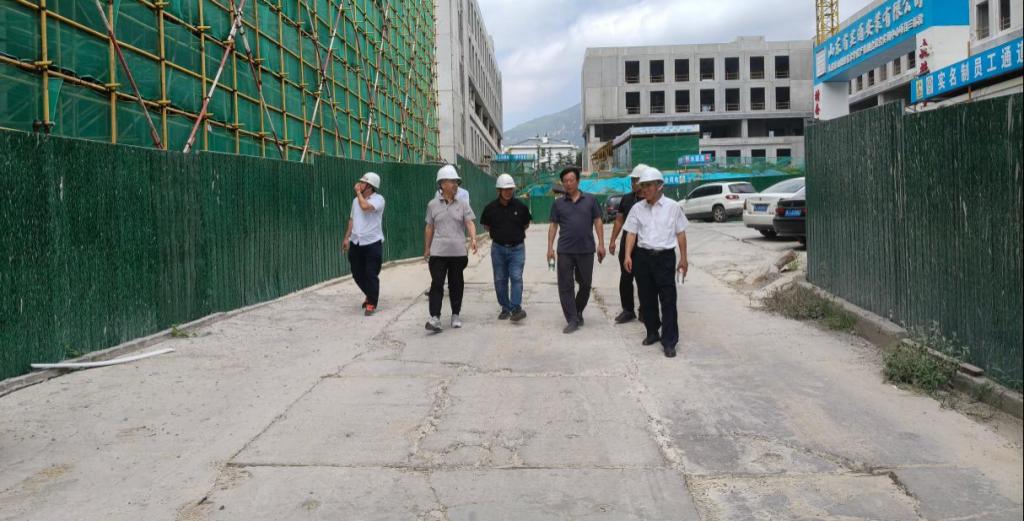

  三、开展暑期前校园安全检查

2026年7月12日上午9点校党委委员、副校长陈士兵,保卫处宋来生处长,高宗伟副处长一行莅临产教融合综合实训中心项目现场开展暑期前校园安全检查。总务处邵荣振处长全程陪同。

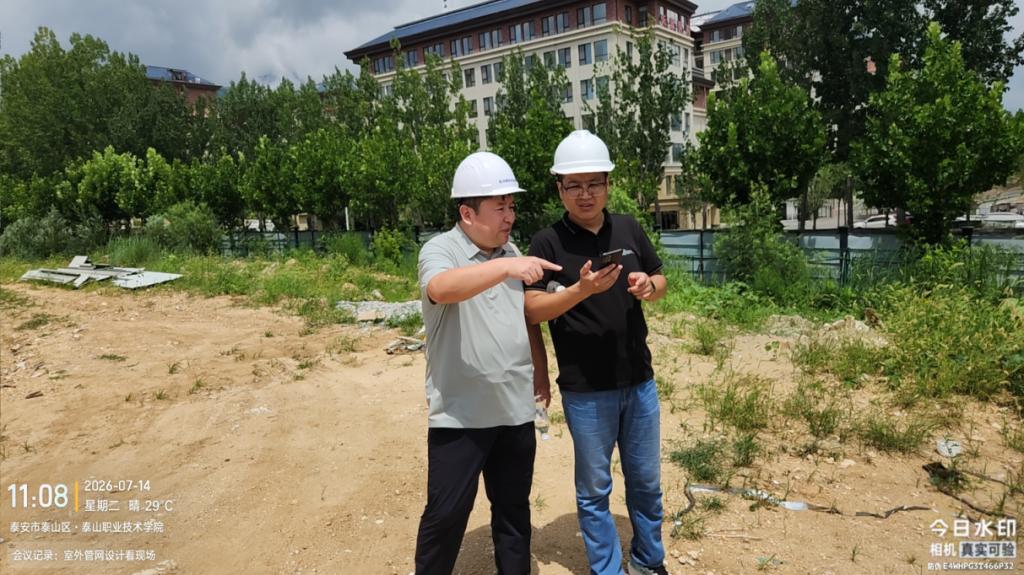

四、组织设计单位进行道路和管网施工现场踏勘

2026年7月14日上午9点项目建设指挥部组织室外设计单位进行场区现场踏勘,要求设计单位以场地现状核对设计图纸,根据现场实际情况继续深化室外设计图纸,避免后期出现较大变更。

五、组织召开项目调度会

项目建设指挥部分别于2026年7月16日上午9点、2026年7月23日上午9点在项目建设指挥部会议室举行项目调度会。邵荣振处长主持,纪茂全科长、李永健老师和全过程咨询单位参加会议。

会议上邵荣振处长要求设计单位根据现场实际情况继续深化室外设计图纸;避免出现与现场实际情况不符的现象;各专业协同复核图纸;合理确定管线预留;各单位加强沟通;复核各市政接口信息;复核管线交叉位置;按修改后的室外施工图复核工程造价。

纪茂全科长要求提高工作效率;充分合理利用资金预算;合理安排各单体施工顺序;下周四前设计单位完成室外设计图纸深化;谨慎细化室外工程预算;细化电力专线接入方案;强化过程资料管理;提高工作积极性和主动性。

会议确定:

1.继续深化图纸,各专业进行叠图核对,尽快提供最终图纸。

2.市政弱电接入管井在校医院西侧,根据校信息管理中心意见复核弱电管线布置,确保校区内全覆盖。

3.优化8#体育军士健身实训中心南侧广场及台阶路灯设置,暂不考虑楼体亮化。

4.优化8#体育军士健身实训中心周边标高设计,细化挡土、排水方案,增加西向人行台阶。

5.增加路灯备用回路,从单体内引出,影响4#综合实训中心处需尽快出变更。

6.东门、北门门卫预留弱电、电源线管及洗手盆水管。

7.1#共享加工中心、2#培训实训基地北侧保留路灯线管。

8.室外雨水管道延伸至各单体外墙处,与单体雨水管道衔接。

9.1#共享加工中心、2#培训实训基地雨水口处加向下45°弯头并加厚此处散水厚度。

10.复核5#旅游综合实训中心、6#综合实训中心南侧道路标高是否可降低,车库出入车辆仅通过北侧通行是否可行,消防车在此处做回转场地是否可行。

11.低于1米挡土墙暂按混凝土考虑,4#、7#综合实训中心西侧挡土墙暂按混凝土挡墙考虑。

12.部分修复大门两侧原有围墙。

13.将电力增容工程施工图叠入室外设计图中共同复核,协调施工顺序,避免二次破路。
