泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第12期 总第29期)

作者: 时间:2026-07-13 点击数:

※本期导读※

·项目建设进度

·组织召开项目调度会

·组织召开安全质量调度会

·组织召开暑假前施工现场安全检查调度会

·组织召开二、三标段调度会


一、项目建设进度

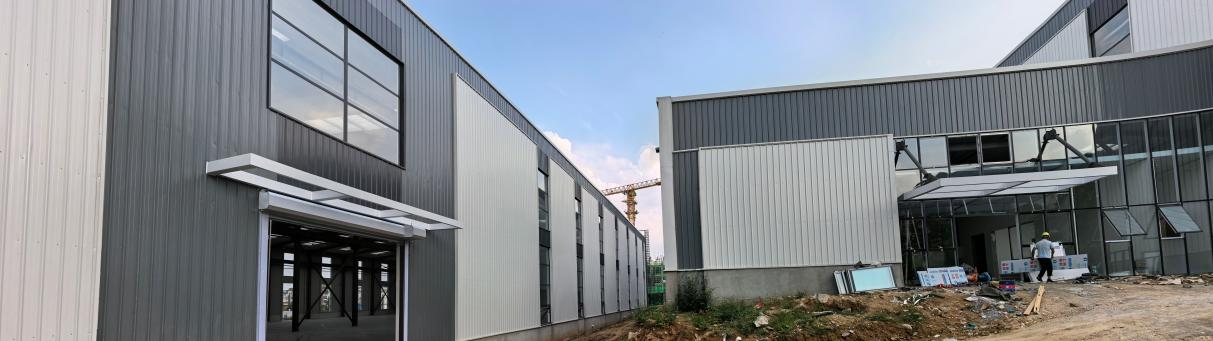

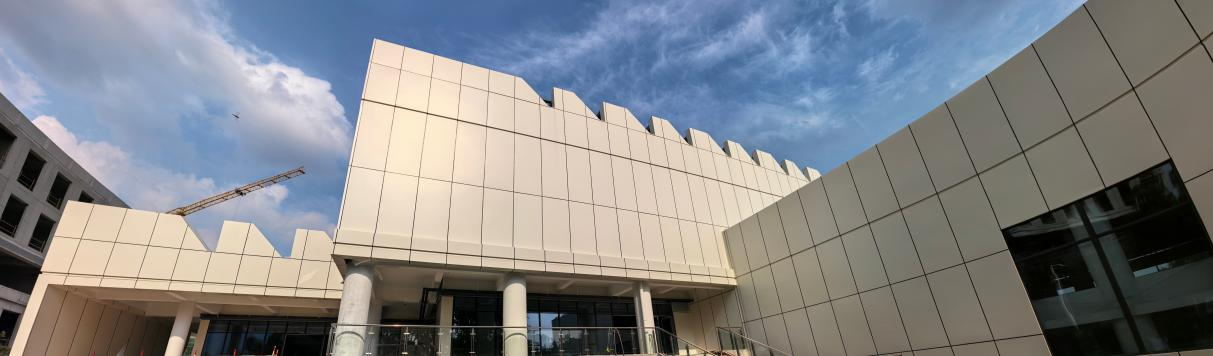

 一标段:1#楼、2#楼物料清理。8#楼内外墙涂料已完成80%,门窗安装已完成70%,地面砖镶贴、墙面砖镶贴、金属板屋面安装已完成。

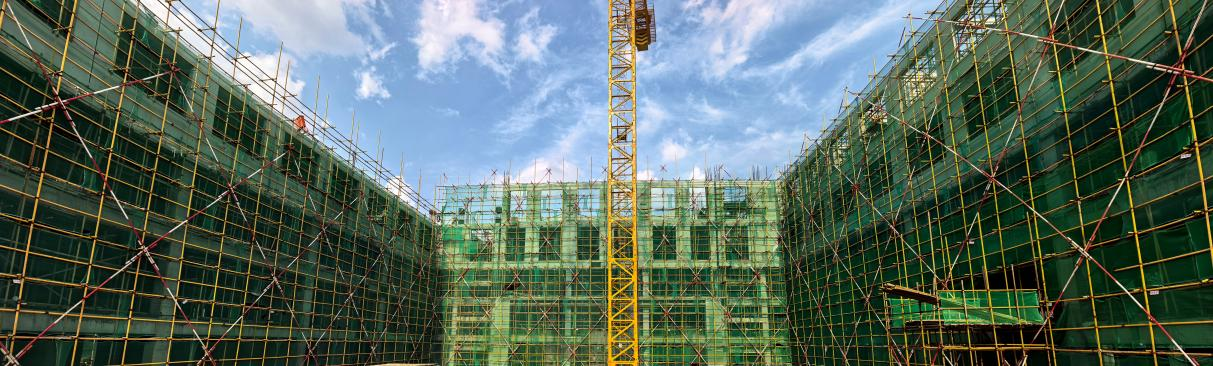

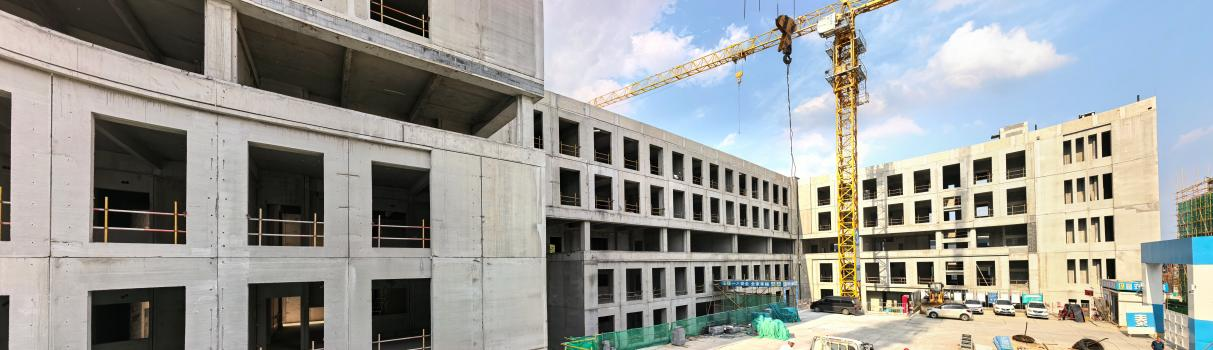

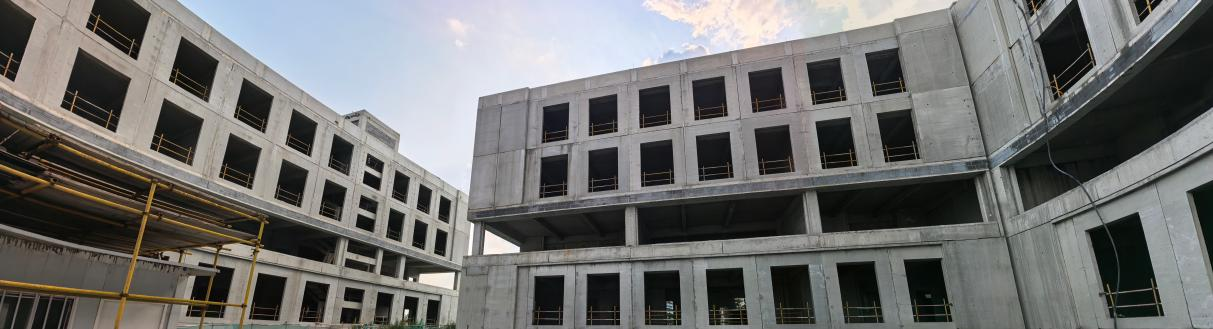

 二标段:5#楼1-12轴/A-G轴四层梁板钢筋绑扎、混凝土浇筑已完成,五层预制空心柱吊装、预制墙板吊装已完成;1-8轴/K-S轴一层游泳池梁板钢筋绑扎、混凝土浇筑已完成;9-12轴/N-S轴二层预制外墙吊装、承重架体搭设、梁底梁邦支设已完成。6#楼南区1-10轴/A-E轴五层预制空心柱吊装、预制外墙吊装、预制内墙吊装、承重架体搭设、预制梁板吊装已完成;北区H-M/6-10轴四层承重架体搭设、预制梁板吊装、钢筋绑扎、混凝土浇筑已完成;中区E-H/8-10轴四层梁板钢筋绑扎、混凝土浇筑已完成,五层空心柱吊装、预制内外墙吊装已完成。

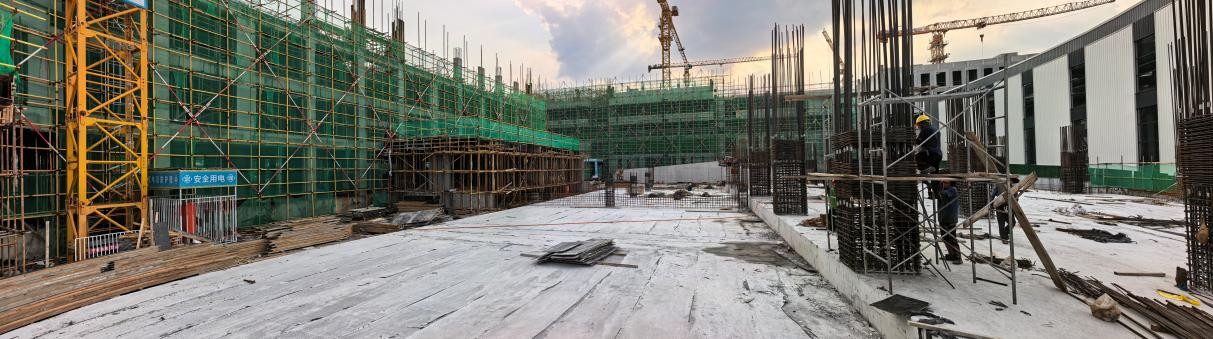

 三标段:3#楼20-24轴屋面JS防水施工、SBS防水施工、闭水试验、钢筋网片铺装已完成,1-5层下部电工稳盒、抹槽、卫生间地面留孔通孔校正已完成;13-1轴一层实训室样板间抹灰、刮腻子已完成;13-24轴1-3层内墙拼缝施工已完成。4#楼6-12轴1-5层下部电工卧盒、接管、稳盒、抹槽、对拉孔打发泡、封皮塞已完成,屋面JS防水施工已完成;1-5轴1-5层下部电工卧盒、接管、稳盒、抹槽,对拉孔打发泡、封皮塞、卫生间地面留孔通孔校正已完成。7#A-D轴屋面珍珠岩施工已完成,三层造型砌筑,三、二、一层外架拆除已完成,1-5层下部电工卧盒、接管、稳盒、抹槽,对拉孔打发泡、封皮塞已完成;E-J轴三层造型砌筑,三、二、一层外架拆除已完成,1-5层下部电工卧盒、接管,对拉孔打发泡、封皮塞已完成;K-N轴屋面设备间墙板、梁吊装、钢筋绑扎、模板安装、浇筑已完成,五、四层外架拆除,三层造型贴体温、砌筑,三、二、一层外架拆除已完成;A-J轴机房和五层砌筑,圈梁、构造柱钢筋绑扎、模板支设已完成,4层砌筑截已完成75%。

 二、组织召开项目调度会

 项目建设指挥部分别于2026年7月2日上午9点、2026年7月7日上午9点在项目建设指挥部会议室举行项目调度会。邵荣振处长主持,纪茂全科长、李永健老师和全过程咨询单位参加会议。

会议上邵荣振处长要求各标段全力推进工程建设;增强安全生产意识;消除工程安全隐患;加强临边防护、高空作业、构件吊装等工作的管理;加强应急管理;确保安全工作落到实处,杜绝工作浮于表面;各标段使用的各种功能相关的材料及设备,质量和价格水平需不低于投标文件中承诺;制作整体样板间,普通教室、卫生间各一间,待施工工艺和标准经共同验收确认、征得建设单位审核同意后方可进行后续施工;加强装饰装修工程质量管理;针对学校使用特点优化施工工艺;加强全询单位抽查和监理单位巡查、旁站,监理单位巡查拍照确认后进行下一步施工;加强水电安装工程管理;加强各项防水工程施工管理;加强装配式结构施工管理;尽量精确测算土石方量;设计单位继续优化室外设计方案;以场地现状核对设计图纸;根据现场实际情况继续深化室外设计图纸;组织设计单位、审计单位、招标单位和全询单位共同开展室外道路和管网施工图纸审核工作;杜绝同一问题重复出现;优化门窗等部品部件的安全配置;

 纪茂全科长要求加强装饰装修工程质量细节管理,避免后期出现较大维保工程;监理单位隐蔽工程验收必须按要求拍照确认存档;设计单位和预算编制单位下周四前完成现场踏勘并会同审计单位和全询单位共同开展室外道路和管网施工图纸审核工作;优化管道接口位置及过路管涵布置。

 李永健老师要求各标段按时、合规提报防汛防台风检查资料。

 三、组织召开安全质量调度会

 2026年7月2日上午10点30分在项目建设指挥部会议室举行安全质量调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,各标段监理单位和施工单位项目负责人参加会议。

会议要求各参建单位增强安全生产意识;加强安全管理人员履职监督;确保工程无安全隐患;加强危大工程管理;加强应急管理;加强工程质量管理;针对学校使用特点优化施工工艺;强化细部巡查管理;杜绝错漏碰缺问题出现;增强全员工程质量意识;制作整体样板间;加强与参建各方沟通;加强提报资料自查。

 四、组织召开暑假前施工现场安全检查调度会

 2026年7月7日上午9点在项目建设指挥部会议室举行暑假前施工现场安全检查调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,各标段监理单位和施工单位项目负责人参加会议。

 会议上项目主管董玉龙指出暑假临近,各参建单位需进一步增强安全生产意识,保证留校师生安全;加强各标段现场巡查;加强门禁管理;确保与学校间围墙处监控可用适用;加强防汛抗台管理;配备相应应急设施;加强场区防火管理;加强塔吊、安全通道、架体、楼梯防护等方面的管理。

 会后全询单位、监理单位和施工单位统一对现场进行检查,并要求各标段尽快整改。

 五、组织召开二、三标段调度会

 2026年7月9日下午3点在项目建设指挥部会议室举行二、三标段调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,二、三标段监理单位和施工单位项目负责人参加会议。

 会议上项目主管董玉龙要求二、三标段加强进度管理;尽快排定交工计划;提前提供各项材料、设备样品;完成整体样板间施工;尽快清理无用物料;针对学校使用特点优化施工工艺;强化装配式结构质量控制;加强装饰装修工程质量管理;杜绝同一问题重复出现;尽快清理无用机械并加强安全防护;加强危大工程管理;加强安全管理人员履职监督;配备极端天气值班人员。
