泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第17期 总第34期)

作者: 时间:2026-09-20 点击数:

※本期导读※


·项目建设进度

·组织召开项目调度会

·组织召开项目进度碰头会

·泰开领导莅调研


一、项目建设进度

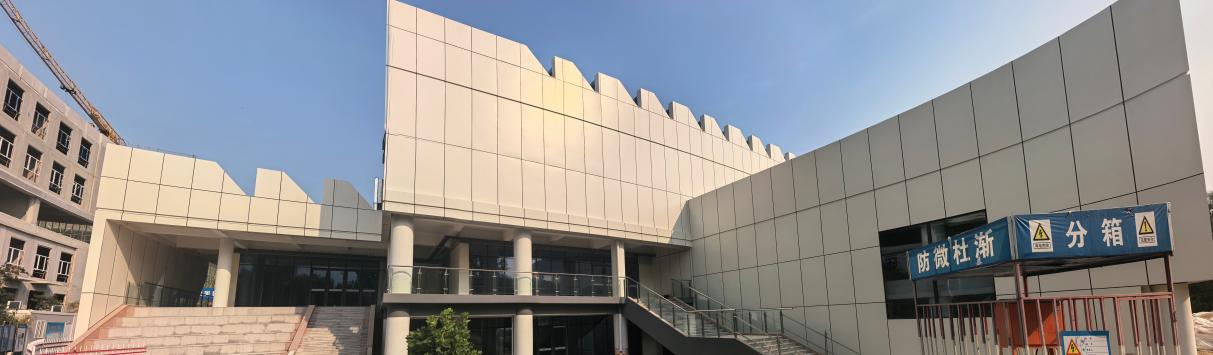

 一标段:资料整理归档已完成64%。

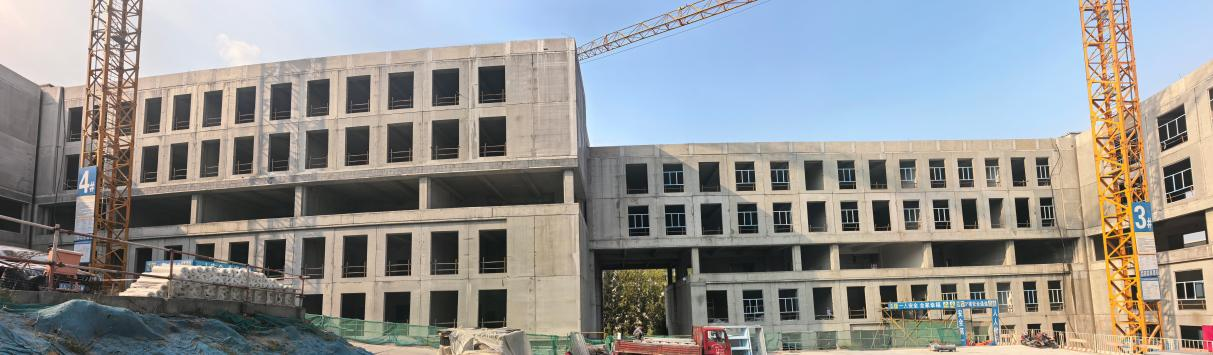

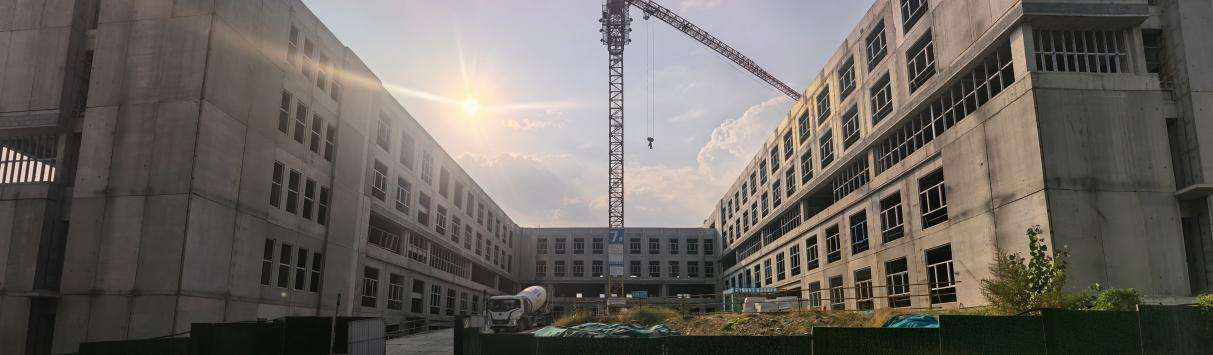

 二标段:5#楼1-12轴/A-G轴六层混凝土浇筑已完成;1-8轴/K-S轴游泳池二层钢筋梁板绑扎、混凝土浇筑已完成;9-12轴/N-S轴二层混凝土浇筑已完成。6#楼北区H-M/6-10轴六层预制梁板吊装、钢筋绑扎、混凝土浇筑已完成。

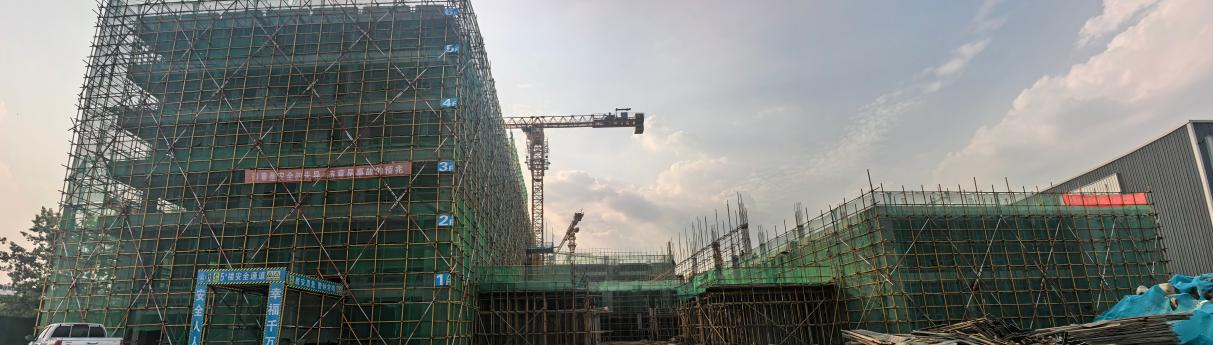

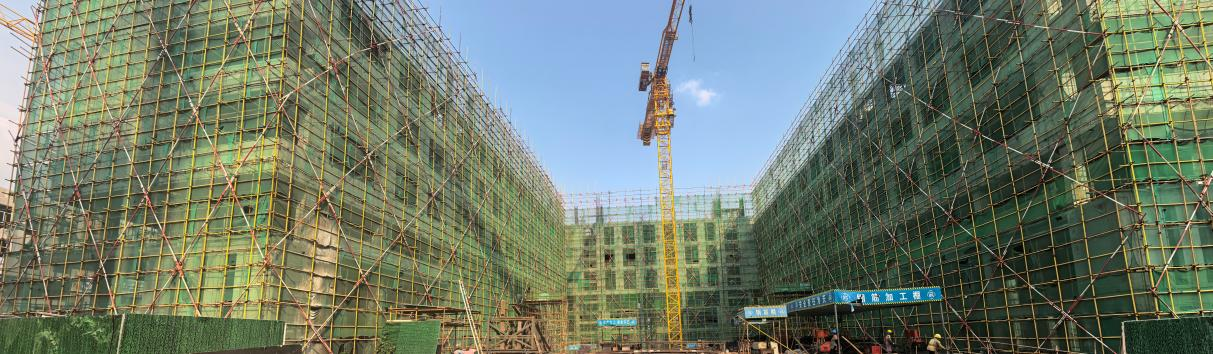

 三标段:3#楼19-24轴二层南卫生间样板间施工给排水施工已完成;13-24轴二层内墙石膏施工、内墙腻子施工已完成,一层内墙石膏施工已完成,五、四层外窗框安装已完成70%,二层外窗框安装已完成60%。4#楼1-12轴一层冲筋已完成50%。7#楼A-N轴二层电工疏通已完成;E-J轴屋面珍珠岩施工、屋面排气系统、保温板施工、屋面细找坡施工已完成;A-N轴1、2、3层砌筑,6、5、4层内墙拼缝修补已完成。

二、组织召开项目调度会

项目建设指挥部分别于9月4日下午3点、9月10日上午9点、9月14日上午9点、9月17日上午9点在项目建设指挥部会议室组织召开项目调度会。会议由邵荣振处长主持,褚慧敏老师,全过程咨询单位、招标代理单位、二、三标段施工单位及监理单位参加会议。

会议上邵荣振处长要求各单位全力保障工程按期交付,确保校方顺利完成达标验收;施工单位重新排定工期计划,本年度十一月二十日之前各单体完成竣工验收;提出有效的进度追赶措施,监理单位加强工程进度管理;调整施工顺序,合理安排加班;避免因物资供应脱节造成现场停工待料;确保室外道路管网工程和变配电室配套工程如期进场开工;尽快提供使用功能相关材料样品,尽快完成样本间施工;全询单位、监理单位加强工期调度。

董玉龙主管要求各标段尽快提报监理单位审查完成的后续工作施工进度计划;清理物料、设备,难以运输的材料提前进场;各施工单位确定各单体或各分项工程负责人;若连续两周未完成既定施工计划将予以罚款处理;加强质量管理,新队伍需进行施工质量评定合格后方可入场;加强安全管理,落实新入场队伍安全教育。

三、组织召开项目进度碰头会

2026年9月11日在项目工地现场会议室举行项目进度碰头会。会议由项目建设指挥部组织,项目主管董玉龙主持,二、三标段监理单位和施工单位项目负责人参加会议。


四、泰开电气集团有限公司领导莅临

2026年9月11日下午2点泰开电气集团有限公司领导莅临产教融合综合实训中心项目现场开展调研。
