泰山职业技术学院产教融合综合实训中心项目建设工作动态 (2026年第8期 总第25期)

作者: 时间:2026-05-25 点击数:

※本期导读※

·项目建设进度

·组织召开项目调度会

·组织召开二标段进度调度会

·组织召开项目调度会

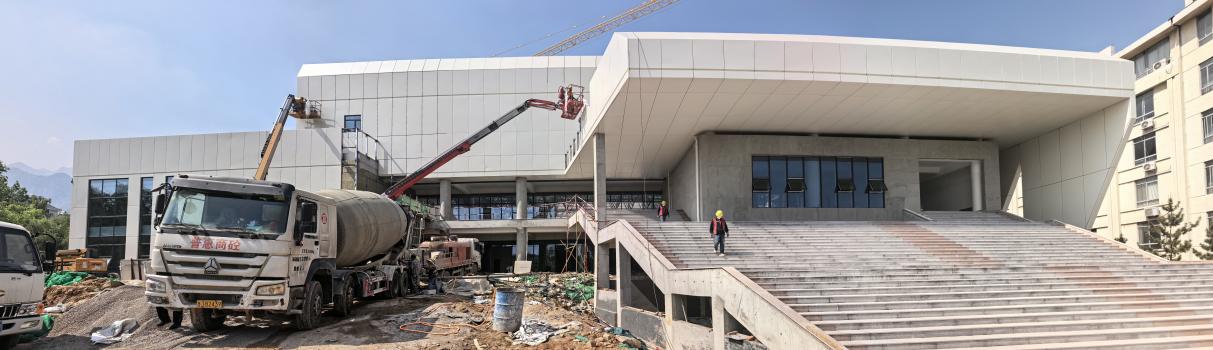

一、项目建设进度

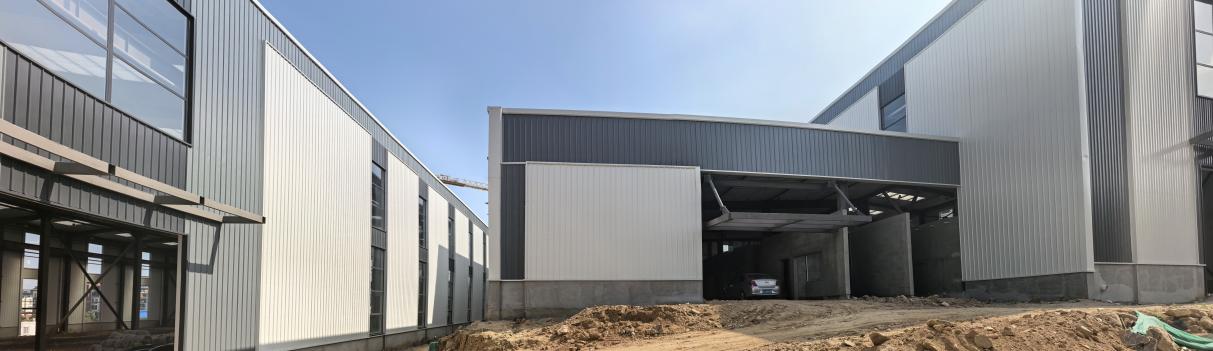

一标段:1#楼、2#楼物料清理。8#楼外墙腻子找平已完成30%,幕墙安装已完成64%,楼地面施工已完成48%,排球厅金属板屋面安装已完成38%。

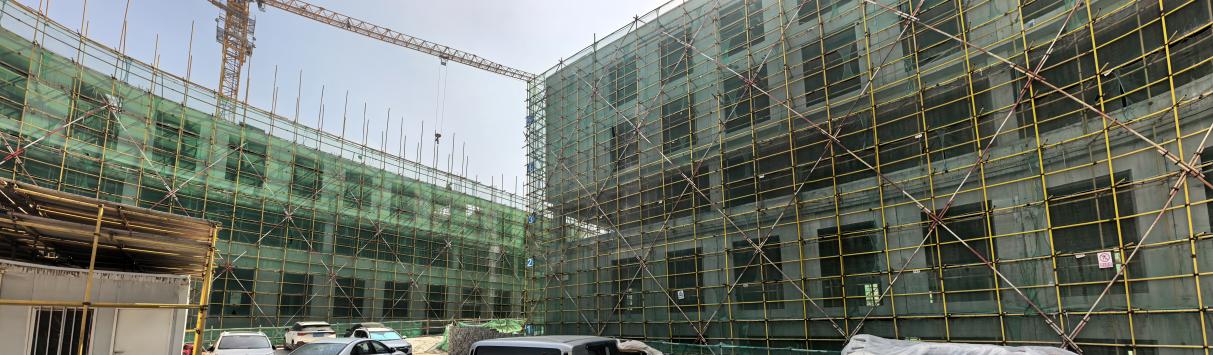

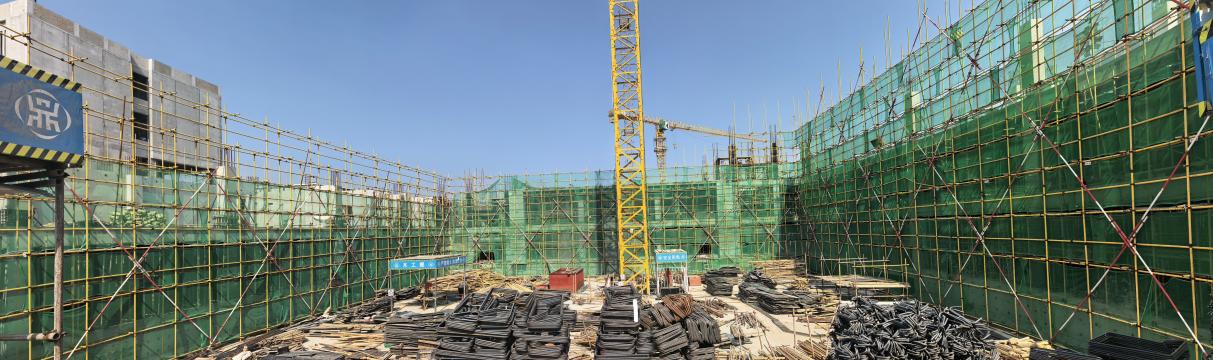

二标段:5#楼1-12轴/A-G轴二层预制外墙吊装、外架、承重架体搭设、预制梁板吊装,梁板钢筋绑扎已完成20%;9-12轴/H-M轴一层回填土垫层浇筑已完成;9-12轴/H-S轴一层预制墙板吊装已完成;1-7/K-P轴梁板钢筋绑扎已完成50%;一层游泳池1-7轴/P-S轴承重架体搭设已完成60%;9-12轴/N-S轴一层承重架体搭设已完成60%。6#楼南区1-10轴/A-E轴二层梁板混凝浇筑已完成,三层空心柱吊装已完成10%;北区H-M/6-10轴一层预制梁板吊装、钢筋梁板绑扎、梁板混凝浇筑已完成,二层空心柱吊装、预制外墙吊装、预制内墙吊装完成已完成;中区E-H/8-10轴二层预制梁板吊装、梁板钢筋绑扎、混凝浇筑已完成。

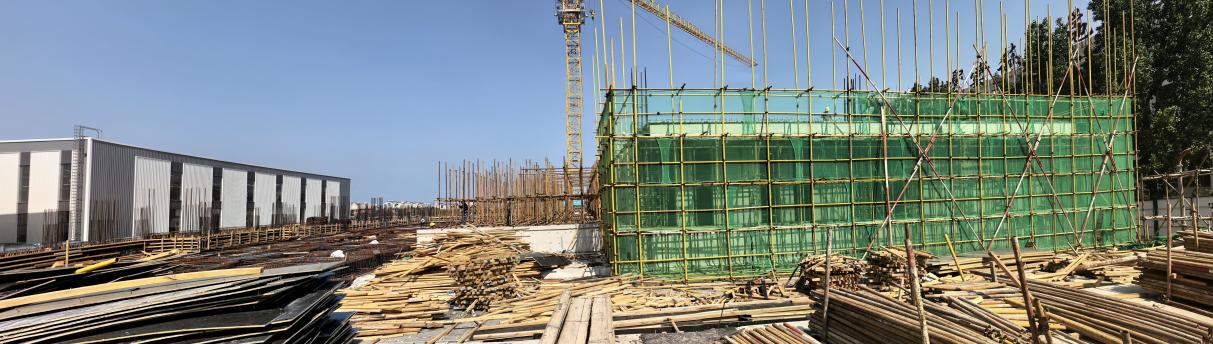

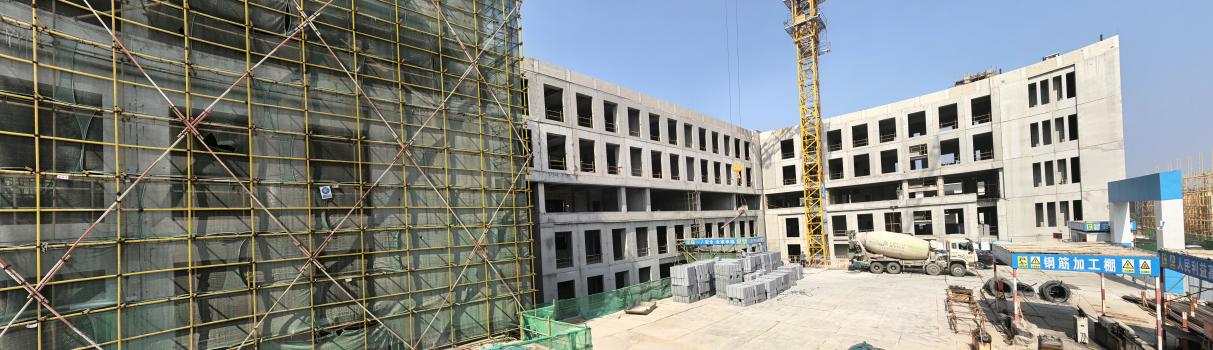

三标段:3#楼20-24轴三、四层后浇带浇筑已完成,电梯机房柱子钢筋绑扎、柱子模板安装、柱子打灰已完成,电梯机房顶模板安装、钢筋绑扎、顶板浇筑、女儿墙砌筑已完成。4#楼1-5轴五层梁板模板安装、梁顶板浇筑、屋面柱绑扎、屋面机房、女儿墙吊装、屋面机房、女儿墙浇筑已完成;6-12轴五层扎内架体、叠合梁安装、叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成。7#楼A-D轴五层外墙安装已于5.9完成。7#楼A-D轴五层柱子模板安装加固、柱浇筑已完成,内墙吊装已完成65%,内架搭设已完成65%;E-J轴四层顶钢筋绑扎、顶浇筑,五层空心柱安装、现浇柱钢筋绑扎已完成;K-N轴五层柱浇筑、内墙吊装、扎内架、叠合梁安装已完成,叠合板安装已完成20%。

二、组织召开项目调度会

2026年5月7日上午9点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,邵荣振处长主持,纪茂全科长、李永健老师和全过程咨询单位参加会议。

会议上邵荣振处长要求一标段施工单位会同全过程咨询单位、招标代理单位和审计单位尽快确定8#楼屋面优化后造价;协调二标段尽快完善预应力混凝土部分的施工方案;敦促三标段尽快按合同及其他相关规定补齐主要管理人员;各参建单位加强进度管理,务必确保工程按时交付;确保预制构件供应,避免因预制构件供应不及时而影响工期。

三、组织召开二标段进度调度会

2026年5月12日上午9点30分在项目建设指挥部会议室举行二标段进度调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,二标段施工单位和监理单位项目负责人参加会议。

会议上项目主管董玉龙指出二标段现阶段工期压力颇大,需参建各单位加大工期管理力度。

会议要求参建各单位尽快分析现阶段工程进度滞后的原因;近期工程施工中出现工作懈怠的情况;加强农民工工资管理工作;提前整理相关资料;尽快完善预应力施工方案及施工计划;尽快将剩余渣土运出场区;充分考虑天气等各方面因素合理安排施工计划。

各参建单位必须重视进度管理,保证工程按要求交付使用。

四、组织召开项目调度会

2026年5月14日上午9点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,邵荣振处长主持,纪茂全科长、李永健老师和全过程咨询单位参加会议。

会议上邵荣振处长要求加大工程管控力度;严格按照相关规范、规定进行工程建设;严抓主要管理人员全员到岗、在岗履职;完善管理工作中的各项环节、手续流程;加强设计变更管理;尽快完成工程资料自查;优化施工工艺。

纪茂全科长要求尽快整理近期出具的设计变更;复核相关设计变更细节;加强三标段施工管理人员的管理;加强全询单位和校方的沟通,严肃工作态度,确保按时完成工作计划;协调电力专线和室外工程的相关事宜;敦促二、三标段尽快提报使用功能相关建材的品牌和样品;加强施工资料管理,下周例会共同检查三标段施工资料;安排设计方与施工进行一标段现场交流会协调解决相关问题;强调各标段后期装饰施工先做工程样板间,施工工艺和标准共同验收确认后再施工。
