一、项目建设进度

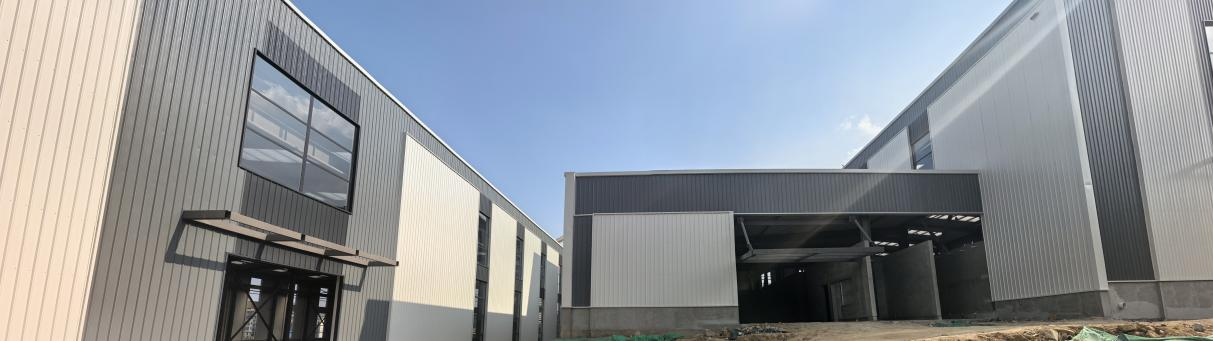

一标段:1#楼、2#楼物料清理。8#楼内墙腻子找平已完成,幕墙安装已完成50%,楼地面施工已完成41%,排球厅金属板屋面安装已完成24%。

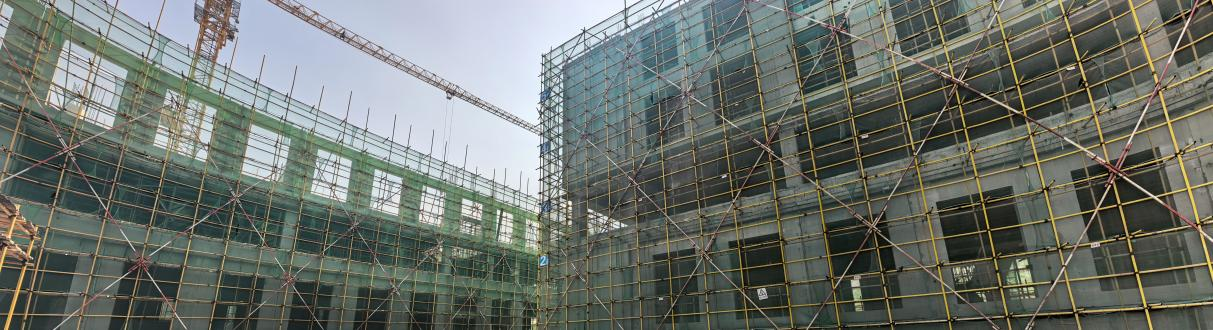

二标段:5#楼1-7/K-P轴梁板模板搭设已完成,梁板钢筋绑扎截至4.30已完成35%;1-12轴/A-G轴二层空心柱吊装已完成。6#楼南区1-10轴/A-E轴二层外架搭设、预制空心柱、内外墙吊装、承重架体搭设、预制梁板吊装已完成,梁板钢筋绑扎已完成60%;北区M/6-10轴地下室外墙防水施工、防水保护砖砌筑、回填已完成;H-M/6-10轴承重架体搭设已完成,预制梁吊装已完成50%;中区E-H/8-10轴一层梁板钢筋绑扎、混凝土浇筑已完成,二层内外墙吊装已完成,承重架搭设已完成80%。

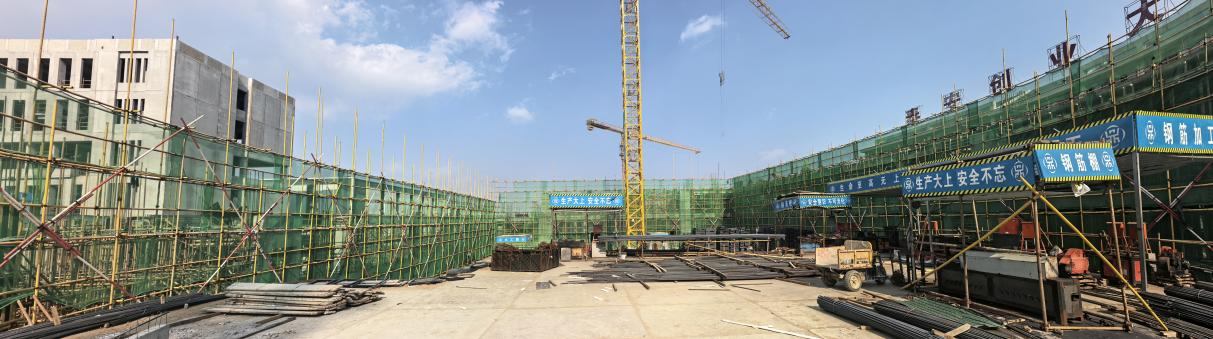

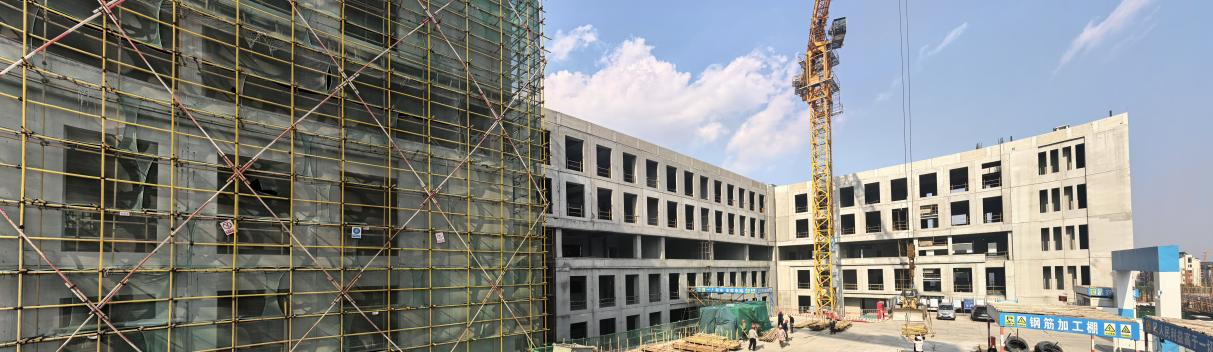

三标段:3#楼19-24轴女儿墙构造柱模板安装、女儿墙构造柱浇筑已完成;13-18轴女儿墙构造柱模板安装、女儿墙构造柱浇筑已完成;20-24轴拆外架体已完成;13-19轴拆外架体已完成。4#楼6-12轴五层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装、柱浇筑、内墙安装、内架体搭设已完成;1-5轴五层内墙安装、内架体搭设、叠合梁安装、叠合板、梁板钢筋绑扎已完成,梁板模板安装已完成60%。7#楼A-D轴四层内架体搭设、叠合梁安装、叠合板安装、梁板钢筋绑扎、梁模板安装、顶板浇筑已完成,五层空心柱安装、现浇柱钢筋绑扎已完成;E-J轴四层柱浇筑、内墙安装、内架体搭设、叠合梁安装、叠合板安装、梁板模板安装已完成,顶板钢筋绑扎已完成30%;K-N轴五层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装已完成。


二、泰山区领导莅临调研
2026年4月29日泰山区区委书记张培峰一行莅临产教融合综合实训中心项目进行实地调研,总务处长邵荣振全程陪同。


三、组织召开三标施工单位约谈会
2026年4月20日下午2:30在项目建设指挥部会议室举行三标施工单位约谈会。会议由项目建设指挥部组织,项目主管董玉龙主持,三标段监理单位项目负责人和施工单位公司经理、项目负责人参加会议。

会议上项目主管董玉龙指出三标段现阶段管理机制不健全;管理人员配备不达标;施工企业安全质量管理制度不完善;相关单位无有效安全质量管理措施;近期管理力度不够严格;后期配套材料的品牌和样品多次督促仍未按期提报;如本次约谈后施工单位无实质性改进,全询单位将会同校方进一步约谈相关施工企业。

四、组织召开项目调度会
2026年4月24日上午9点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,各标段施工单位和监理单位项目负责人参加会议。

会议上项目主管董玉龙要求各单位加强安全文明施工管理;加强场区内扬尘控制;修复破损道板;加强场区内卫生管理;加强企业文化建设;加强安全生产管理;加强塔吊管理;完善施工企业安全质量管理制度;完善自查自纠;加强应急管理。
