※本期导读※
·项目建设进度
·校领导检查工程建设
·组织召开三标质量安全调度会
·组织召开项目调度会
一、项目建设进度

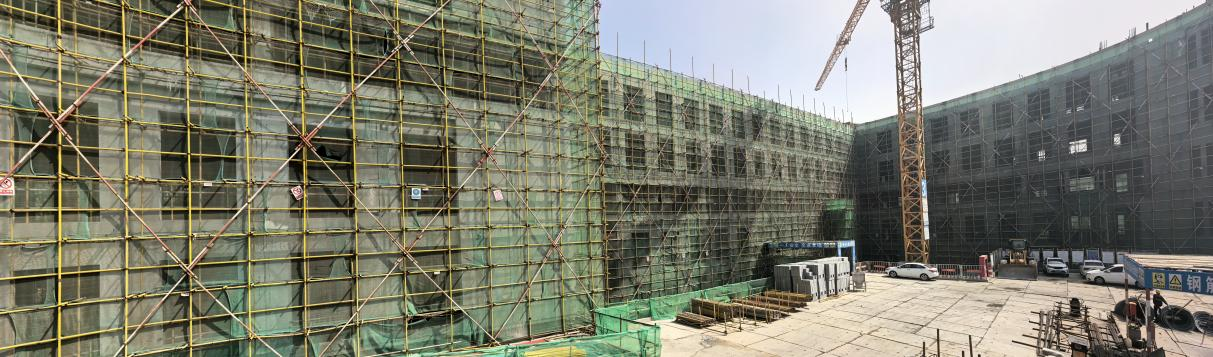

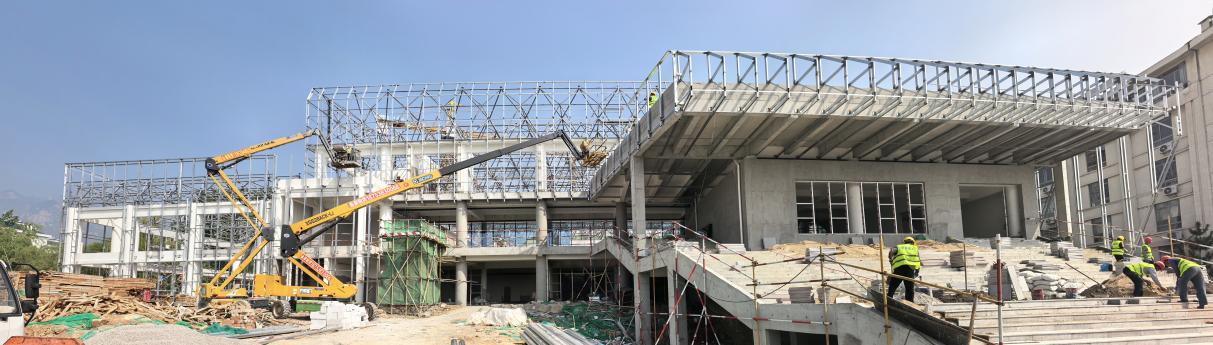

一标段:1#楼、2#楼物料清理;8#楼屋面网架检修通道安装完成,内墙腻子找平已完成85%,幕墙施工已完成36%,楼地面施工已完成27%,排球厅金属板屋面施工已完成10%。

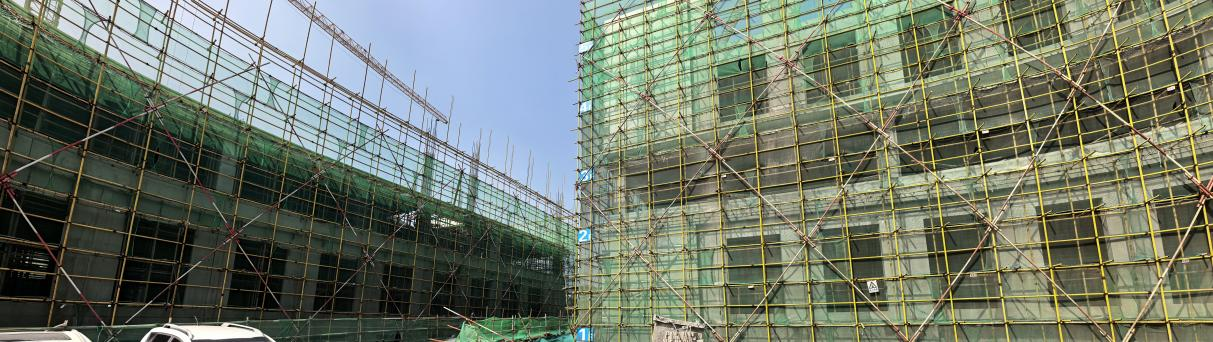

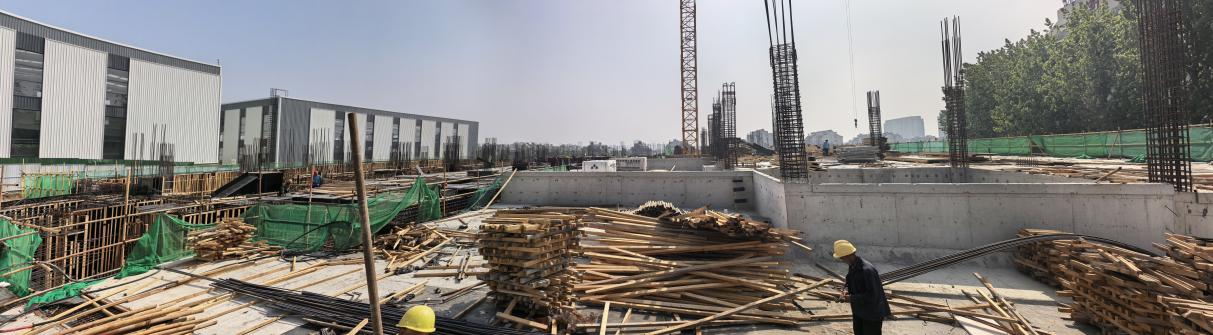

二标段:5#楼1-7/K-P轴筏板浇筑、施工放线、墙柱钢筋绑扎、墙柱模板支设、承重架体搭设、木工跟随拉梁底线、搭设梁底杆已、完成;8-12/D-G轴一层木工支模、钢筋绑扎、混凝土浇筑已完成;游泳池梁下50公分墙柱模板支设、混凝土浇筑已完成;1-6轴南侧回填已完成。6#楼1-12轴/A-H轴墙板吊装、内外架搭设已完成;南区1-10轴/A-E轴一层外架、承重架搭设、预制梁板吊装、钢筋绑扎、混凝土浇筑已完成;1-6/M轴防水、保护砖、回填已完成;北区M/6-10轴地下室外墙防水施工已完成80%,防水保护砖砌筑已完成20%;3/H-M外墙防水保护砖砌筑,1-3/H-M轴回填已完成;一层H-M/3-10轴预制内隔墙吊装已完成;中区,一层E-H/8-10轴预制梁板吊装已完成,梁板钢筋绑扎已完成60%。

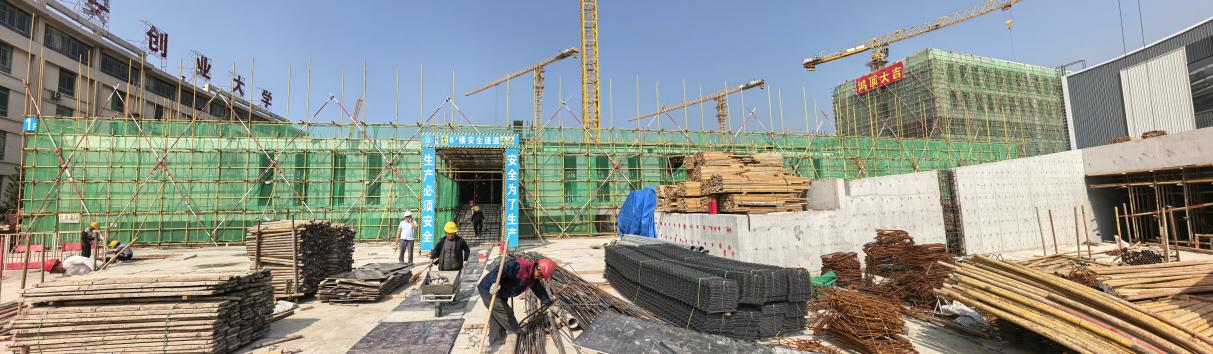

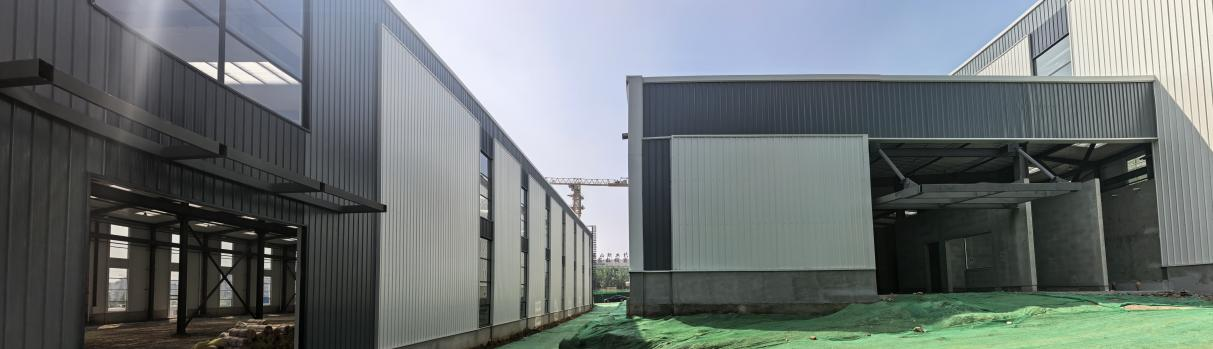

三标段:3#楼13-18轴五层梁板钢筋绑扎、模板安装、顶板浇筑、女儿墙安装已完成;19-24轴女儿墙安装已完成。4#楼6-12轴四层内墙安装、内架体搭设、叠合梁安装、叠合板安装、梁板钢筋绑扎,模板安装、四层顶板浇筑已完成,五层空心柱安装、现浇柱钢筋绑扎已完成50%;1-5轴四层内架体搭设、叠合梁安装、叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成,五层空心柱安装、现浇柱钢筋绑扎外墙安装柱模板安装柱浇筑已完成。7#楼A-D轴三层梁板钢筋绑扎、模板安装、顶板浇筑已完成,四层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装、柱浇筑、内墙安装已完成;E-J轴三层梁板钢筋绑扎、模板安装、顶板浇筑已完成,四层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装已完成;K-N轴三层柱浇筑、内墙安装、内架体搭设、叠合梁安装、叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成。


二、校领导检查工程建设
2026年4月12日校党委书记戴先锋、校长崔耕虎、总务处长邵荣振检查产教融合综合实训中心项目建设工作。戴书记强调,项目参建单位要履职尽责,秉持精细作风,做到事事有人管、处处有人盯、岗岗有担当,确保项目建设每一项工作、每一个环节都万无一失。


三、组织召开三标质量安全调度会
2026年4月14日上午9点在项目建设指挥部会议室举行三标质量安全调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,三标段监理单位项目负责人和施工单位项目负责人、技术负责人、安全员、构件厂驻场人员参加会议。
会议上项目主管董玉龙指出三标段近期管理不够严格,工作有所懈怠。

董玉龙主管要求加强工程质量管理;加强构件进场验收;严格按照审定的构件修补方案进行构件修补;加强构件吊装及运输管理;全面巡查外墙拼缝处做法;加强安全生产管理;加强塔吊、安全通道、架体、楼梯防护等方面的管理;加强现场物料管理;加强现场临电管理;尽快确定工程使用功能相关建材;加强人员管理;尽快整理汇总现阶段工程中存在的疑问、设计图纸中未明示的做法及水电安装等方面的问题。

四、组织召开项目调度会
2026年4月16日上午9点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,邵荣振处长主持,纪茂全科长、李永健科员和全过程咨询单位参加会议。

会议上邵荣振处长要求道路景观施工应以使用优先为原则;设计单位继续细化室外图纸;室外道路景观预算需参照确定的施工划分界面;下周内确认8#楼屋面优化后造价;加强工程进度管理;加强现场人员管理。
会议上确定:
1.道路景观施工,先清理场区内土方,完成道路基层、台阶及挡墙施工,道路面层及其他面层铺装可与景观共同施工。
2.8#楼南侧停车场取消,保持沥青路面,增加部分花池、树坑。
3.预留景观灌溉系统。
4.尽快确定电梯厂家。
