泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第5期 总第22期)

作者: 时间:2026-04-20 点击数:

※本期导读※

·项目建设进度

·市发改委调研省市重点项目工作

·巡查预制构件生产

·组织召开项目调度会

·组织召开装饰装修及安装工程技术交流会


 一、项目建设进度

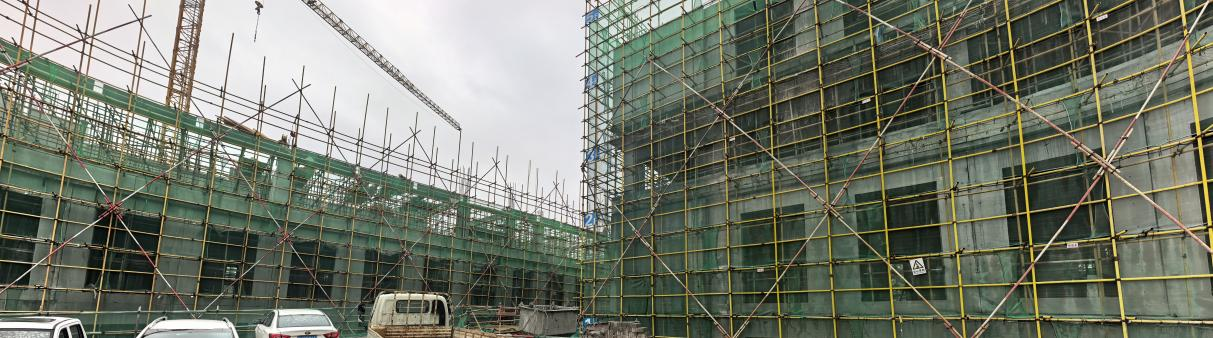

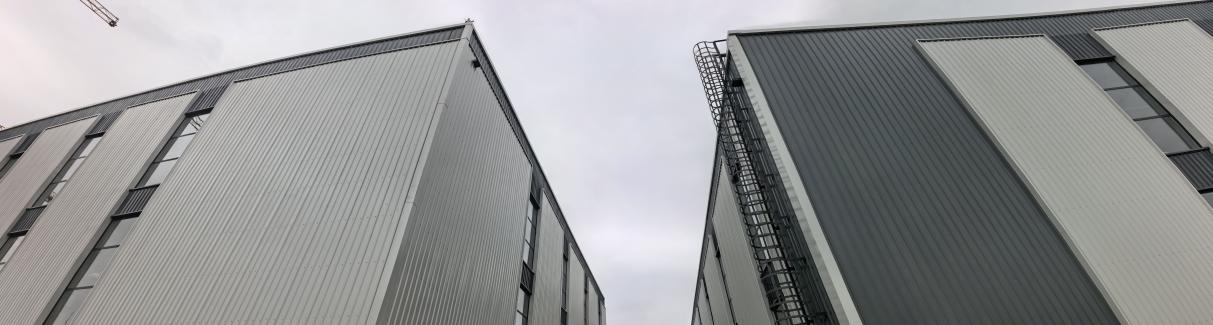

 一标段:1#楼、2#楼物料清理;8#楼室内墙面抹灰、内墙面砖完成打底找平已完成,8#楼内墙腻子找平已完成57%,屋面网架检修通道安装已完成75%,幕墙安装已完成8%,楼地面装修已完成14%。

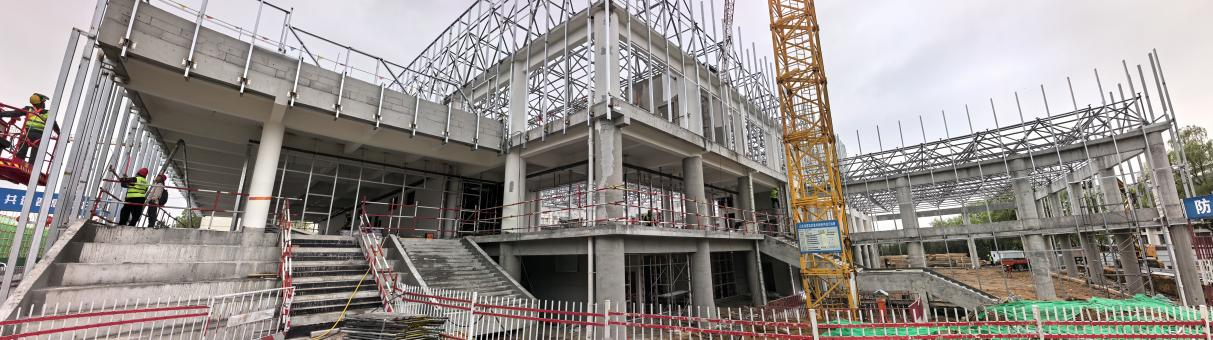

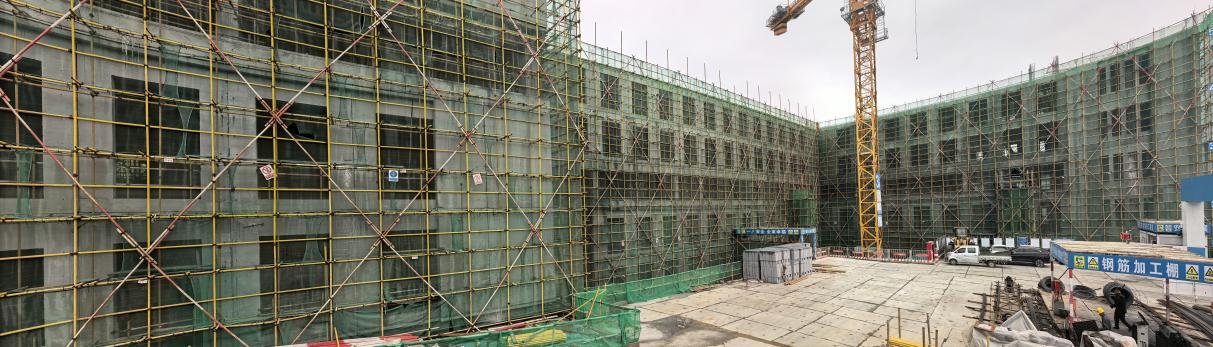

 二标段:5#楼1-7/K-P轴筏板浇筑、施工放线已完成,钢筋墙柱绑扎截至4.2已完成50%;H-S/9-12轴回填、一层框架柱钢筋绑扎、支模、混凝土浇筑(与预制墙连接的除外)已完成;8-12/D-G轴一层承重架体搭设、一层木工支模已完成,钢筋绑扎截至4.2已完成80%;游泳池墙板钢筋绑扎已完成。6#楼坡道顶板梁板钢筋绑扎、混凝土浇筑已完成;A-D/1-10轴外架体基础整平夯实、基础垫层浇筑已完成;3/H-M外墙防水保护砖砌筑、1-3/H-M轴回填已完成;一层D-H/8-10轴框架柱模板支设、混凝土浇筑完成(与墙体连接的除外)已完成;1-2/A-D轴框架柱模板支设、混凝土浇筑已完成;一层所有未与墙板连接的框架柱浇筑已完成;1-12轴/A-H轴墙板吊装截至4.2已完成60%;一层楼梯甲、楼梯乙支模、钢筋绑扎已完成。

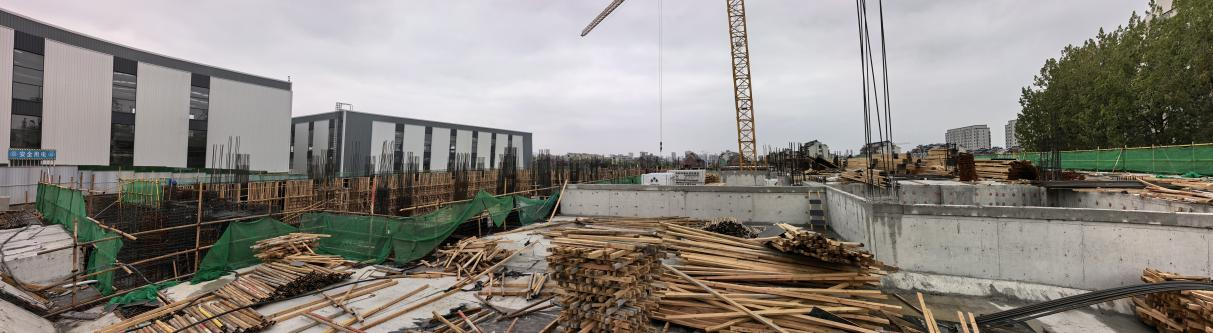

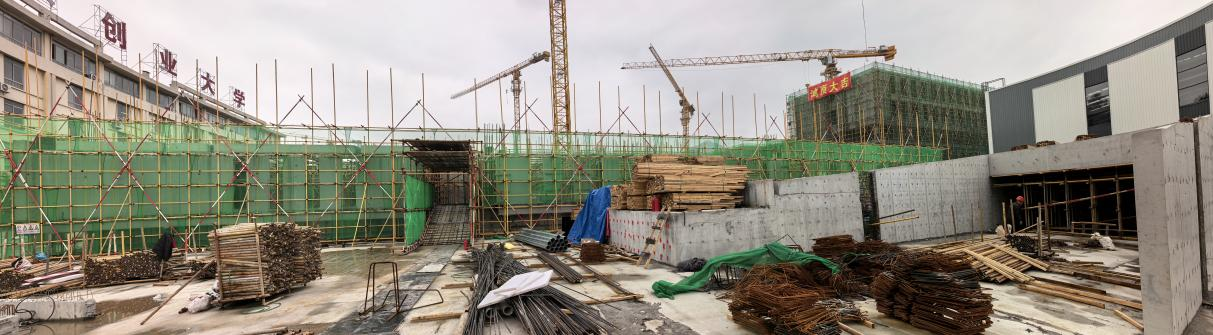

 三标段:3#楼19-24轴五层内墙安装、内架体搭设、叠合梁安装、叠合板安装、五层梁板钢筋绑扎、模板、梁板浇筑已完成;13-18轴五层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装、内墙安装、内架体搭设、叠合梁安装、叠合板安装已完成。4#楼6-12轴三层梁板钢筋绑扎、模板安装、顶板浇筑已完成,四层外墙安装、柱模板安装、柱浇筑、内墙安装已完成;1-5轴四层外墙安装、柱模板安装、柱浇筑、内墙安装已完成,内架体搭设已完成60%。7#楼A-D轴三层内墙安装、内架体搭设、叠合梁安装、叠合板安装已完成,顶板钢筋绑扎、模板安装已完成90%;E-J轴三层柱浇筑、内墙安装、架体搭设、叠合梁安装已完成;K-N轴二层梁板钢筋绑扎、模板安装、顶板浇筑已完成,三层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装已完成。

 二、市发改委调研省市重点项目工作

 2025年3月24日上午9点市发改委党组成员、重点项目建设服务中心主任刘辉、市重点项目建设服务中心副主任邢宏伟、策划科科长李磊、管理科科长侯波、督查科科长孙双霞、策划科科员刘家成、管理科科员陈甦洋一行莅临对省重点项目进行实地调研。

 三、巡查预制构件生产

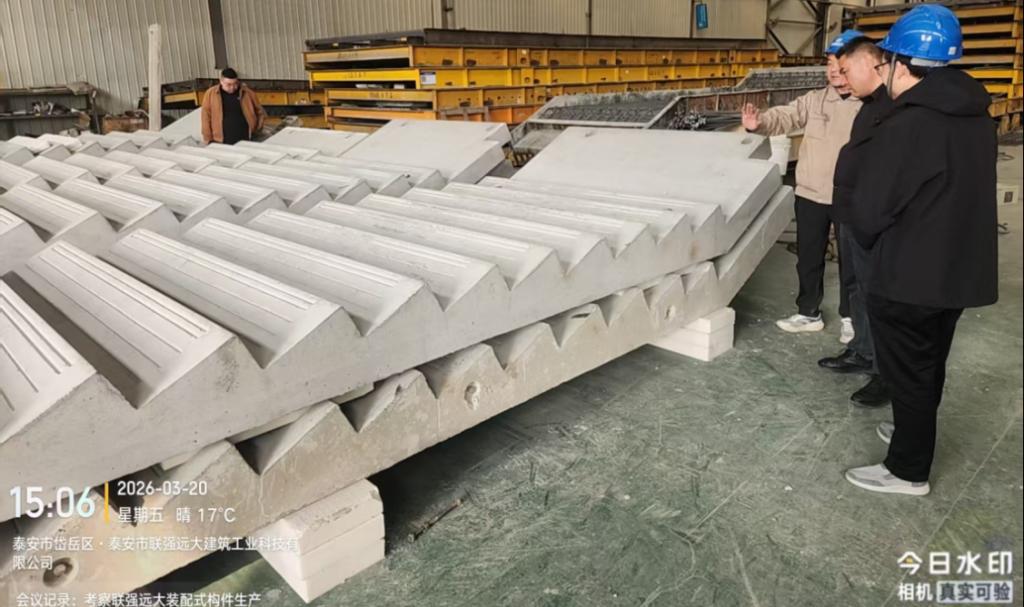

 2026年3月20日下午3点全过程咨询单位设计总控杨剑及三标段总监一行赴泰安市联强远大建筑工业科技有限公司对预制构件生产进行巡查。

 四、组织召开项目碰头会

 2026年3月26日上午9点在项目建设指挥部会议室举行项目碰头会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询单位及电力专线设计单位参加会议。

 会议上首先由电力专线设计单位汇报了电力专线预算编制工作的推进情况。全过程咨询单位汇报了本周各项工作进展情况。纪茂全科长要求加强工程进度管理;加强现场人员管理。

 五、组织召开装饰装修及安装工程技术交流会

 2026年3月19日上午10点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询单位,设计单位,一标段施工单位、监理单位和审计单位项目负责人参加会议。

 会议上参建各方针对一标段装饰装修及安装工程中现存的问题进行商讨。
