泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第9期 总第26期)

作者: 时间:2026-06-02 点击数:

※本期导读※

·项目建设进度

·组织召开项目调度会

·组织召开设计单位现场交流会


    一、项目建设进度

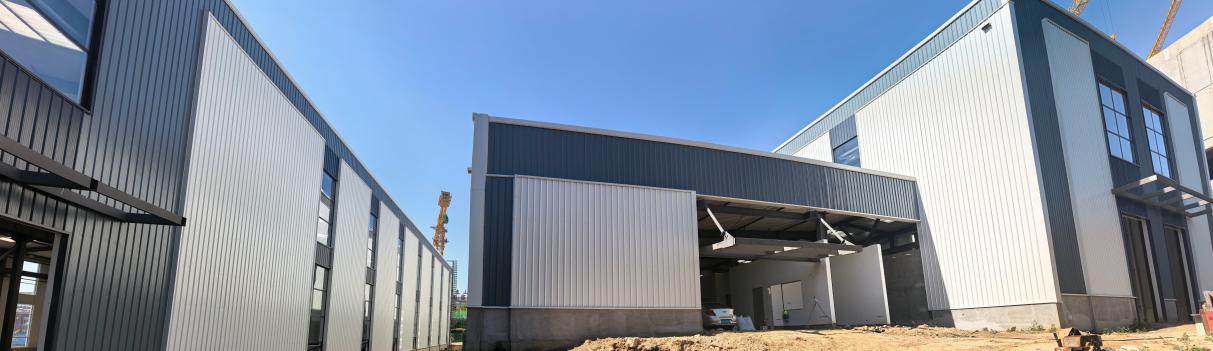

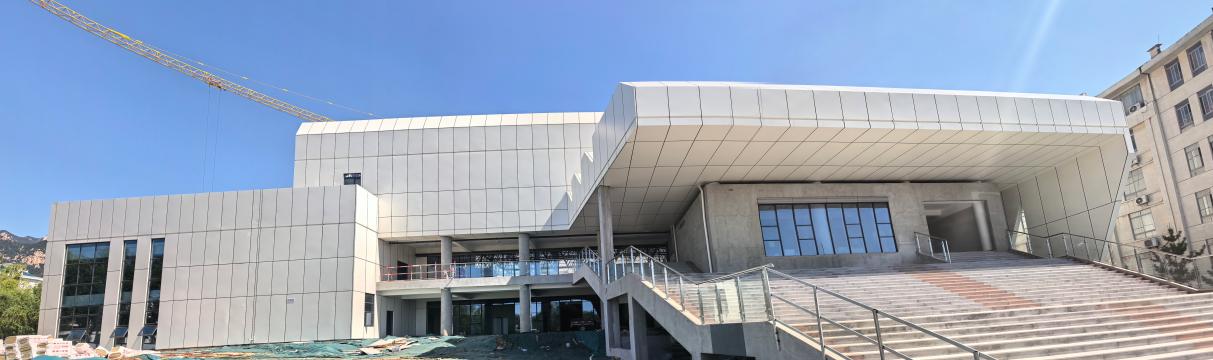

一标段:1#楼、2#楼物料清理。8#楼外墙腻子找平已完成47%,幕墙安装已完成76%,篮球厅金属板屋面安装已完成20%。

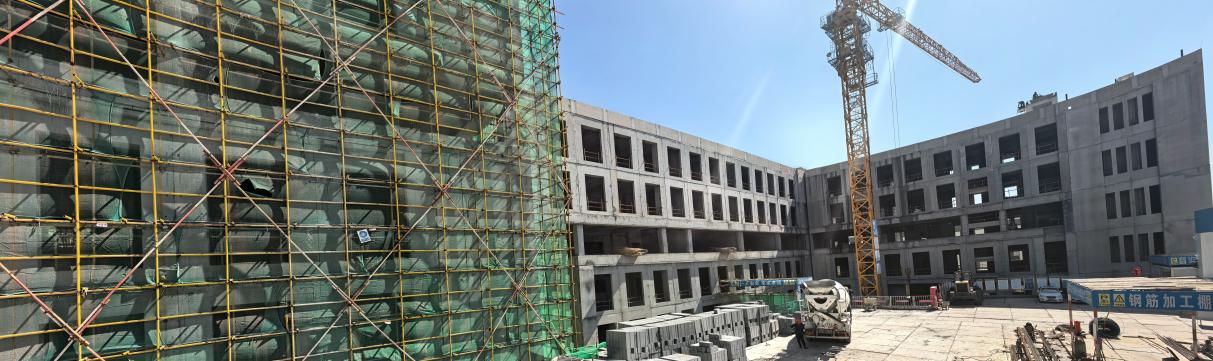

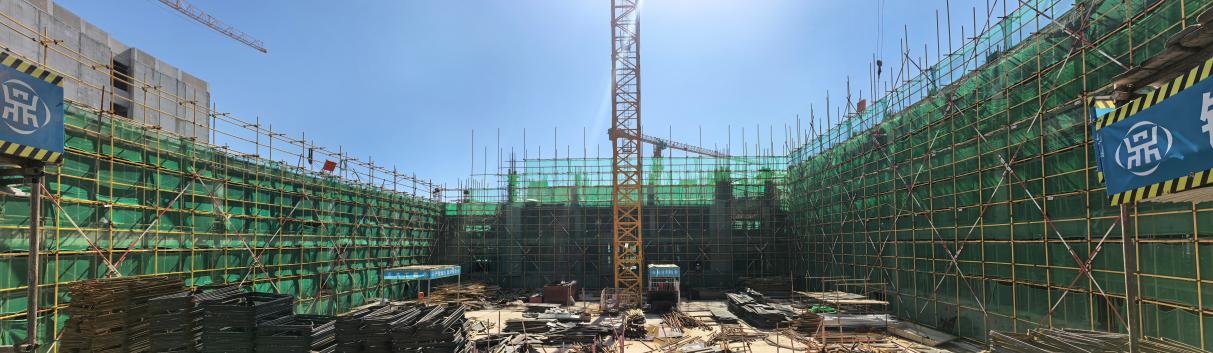

二标段:5#楼1-12轴/A-G轴二层梁板钢筋绑扎、混凝土浇筑已完成,三层外架搭设、预制空心柱吊装、预制外墙吊装已完成,承重架体搭设已完成10%;一层游泳池1-8轴/P-S轴承重架体搭设已完成,梁底铺设已完成70%;一层9-12轴/N-S轴承重架体搭设已完成,梁板支模已完成80%;一层9-12轴/H-K轴梁板钢筋绑扎、混凝浇筑已完成。6#楼南区1-10轴/A-E轴三层空心柱吊装、预制外墙吊装、内墙吊装、承重架体搭设、预制梁吊装已完成,预制叠合板吊装已完成90%;北区H-M/6-10轴二层承重架体搭设、预制梁吊装、预制叠合板吊装、梁板钢筋绑扎、混凝土浇筑已完成;中区E-H/8-10轴三层E-H/8-10轴空心柱吊装、内外墙吊装已完成。

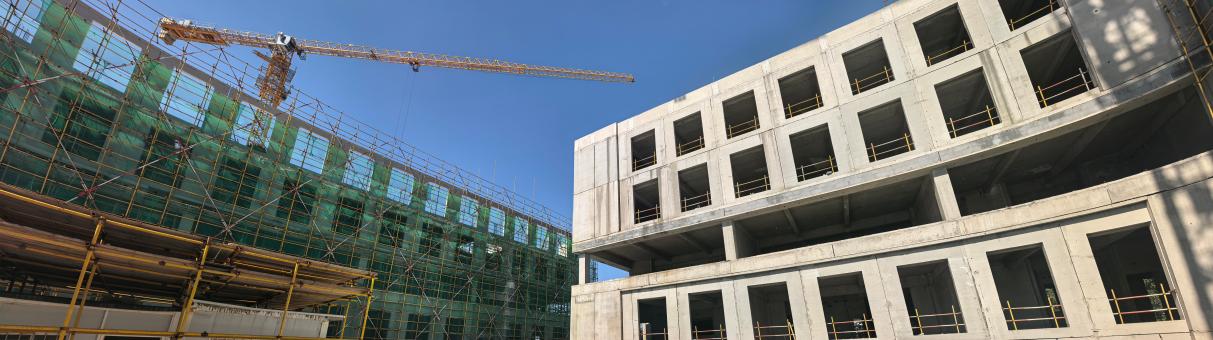

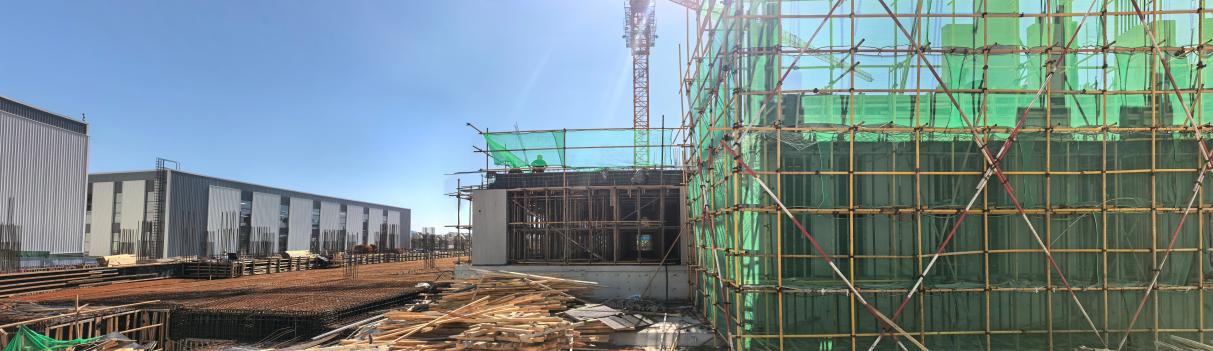

三标段:3#楼13-24轴一~五后浇带浇筑、植筋已完成,一层砌筑、圈梁、构造柱钢筋绑扎、模板支设、浇筑已完成,二、三、四层砌筑、圈梁、构造柱钢筋绑扎、模板支设、浇筑已完成;19-24轴一层电梯井圈梁以上砌筑已完成。4#楼6-12轴1/2/3层顶板后浇带浇筑已完成,屋面女儿墙吊装、构造柱绑钢筋、安装模板、打灰已完成,屋面排烟机房墙板吊装已完成,屋面楼梯间钢筋绑扎、模板安装、顶板模板安装浇筑已完成;1-5轴五层拆内架下物料已完成,五、四层拆外架已完成,三、二、一层拆外架已完成,一~五层楼层清理已完成,一、二、三层植筋已完成。7#楼A-D轴五层扎内架、叠合梁吊装、叠合板吊装、叠合板板筋绑扎、顶模板安装、顶板浇筑已完成;E-J轴五层外墙吊装、现浇柱、空心柱模板安装、现浇柱、空心柱浇筑、内墙吊装、内架搭设已完成;K-N轴五层叠合板绑扎、顶模板安装、顶浇筑、现浇柱绑扎、空心柱安装已完成,六层外墙吊装已完成,六层现浇柱、空心柱模板安装已完成50%。

 二、组织召开项目调度会

项目建设指挥部分别于2026年5月16日上午9点、2026年5月21日下午3点、2026年5月23日上午9点30分在项目建设指挥部会议室组织召开项目调度会,邵荣振处长主持,李永健老师、褚慧敏老师和全过程咨询单位参加会议。

会议上邵荣振处长指出工程进度问题是现阶段急需解决的重点问题,各参建单位需对照春节后审定的施工总进度计划计算现阶段滞后天数,分析滞后原因,提出切实有效的进度追赶措施。

各参建单位需加强过程资料管理;所有流程相关资料均须形成书面文件留存;全询单位以山东省省市重点监管项目要求为标准对所有标段工程资料进行全面检查;工程中遇到的所有问题必须限时解决;尽快协调电力专线、室外景观及管网等相关事宜。

褚慧敏老师要求提报资料需认真自查、逐级审查,避免资料出现问题多次重复提请审核盖章。

董玉龙主管要求各施工单位采取相应措施全力追赶工期;提前进行装饰装修材料选型工作;完善施工企业安全质量管理制度;加强监理单位监督管理;加强校内施工安全检查;保证与校内交界处监控可用适用;加强应急管理;拆除无用架体及料台;尽快按相关规范及规定进行自查自纠;分析工程进度偏离工程进度计划的原因,制定相应整改措施;监理单位应加强对工程进度的干预;加强工程质量管理;加强原材料及构件进场验收;加强装饰装修工程管理;优化施工工艺;强化场区安全文明施工管理;坚决禁止出现主要管理人员任何脱岗、空岗行为;规范人员请假管理;加强见证取样管理;完善安全及风险清单;敦促施工单位尽快针对装饰装修工程关键节点形成样板,施工工艺和标准共同验收确认后再施工。

三、组织召开设计单位现场交流会

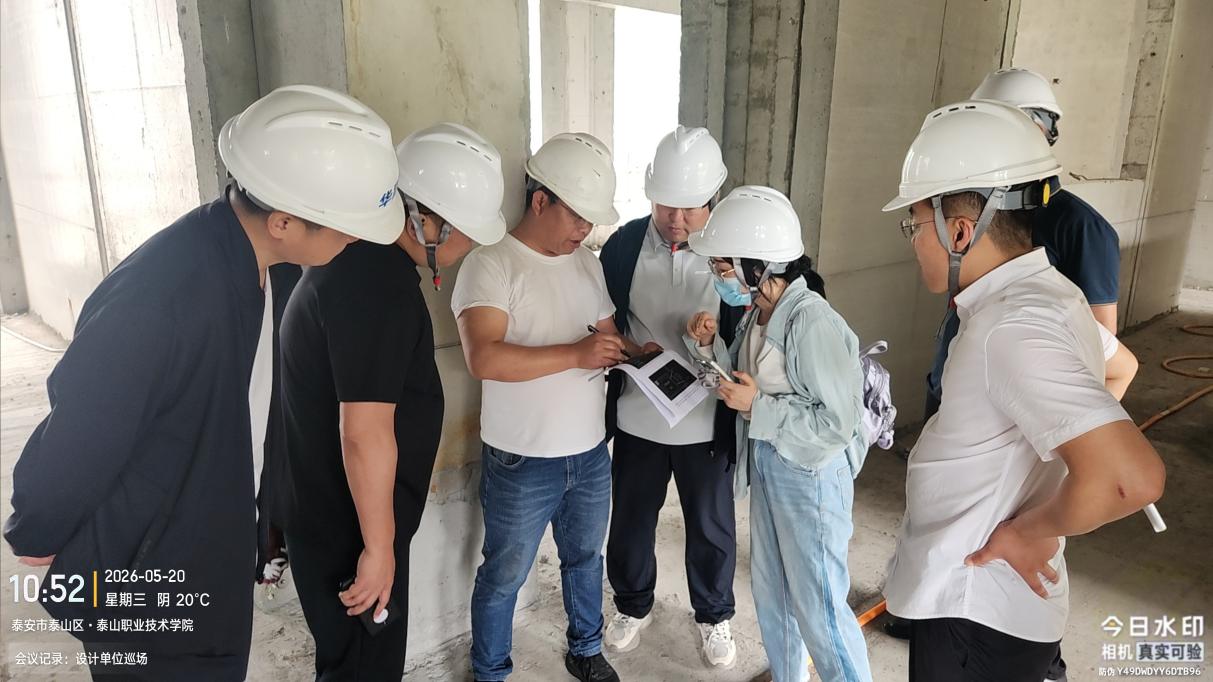

2026年5月20日上午9点30分项目建设指挥部组织召开设计单位现场交流会,对近期发现工程中的问题进行讨论及处理。
