泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第3期 总第20期)

作者: 时间:2026-02-13 点击数:

※本期导读※


·项目建设进度

·组织召开春节期间项目建设工作调度会

·组织电力专线设计方案对接


一、项目建设进度

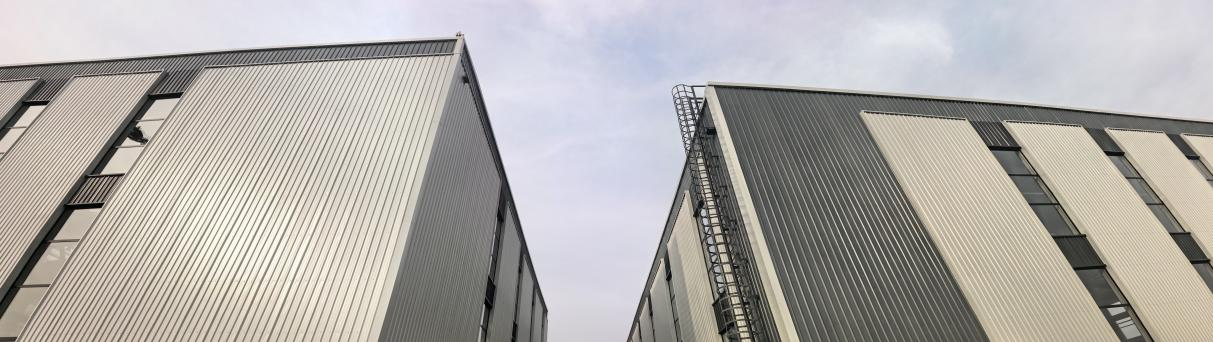

1.一标段:1#、2#车间的窗扇安装完成已完成;8#楼二次混凝土结构已完成50%,屋面网架防火涂料喷涂已完成50%。

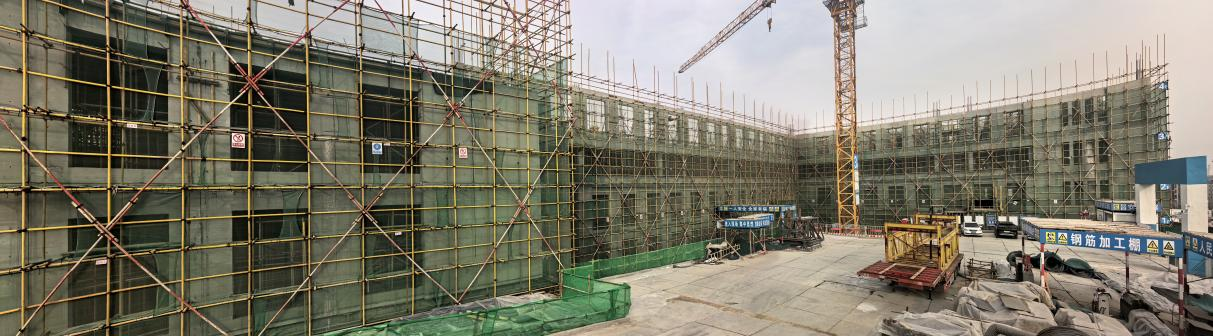

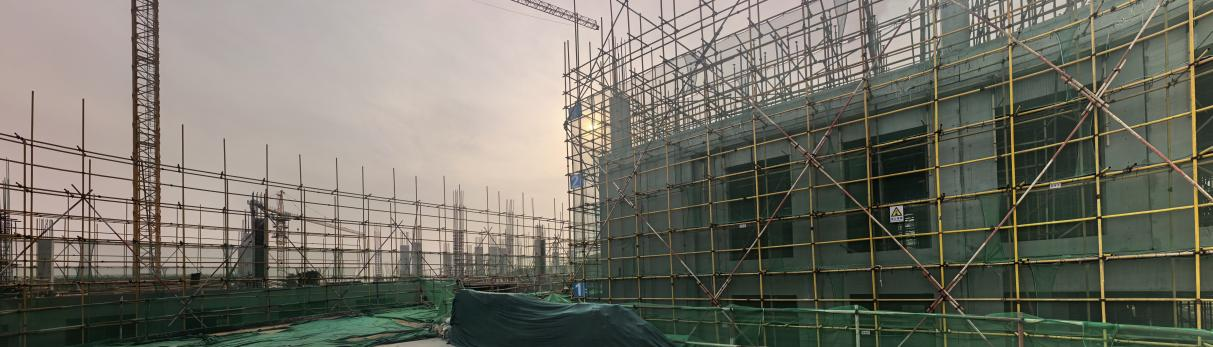

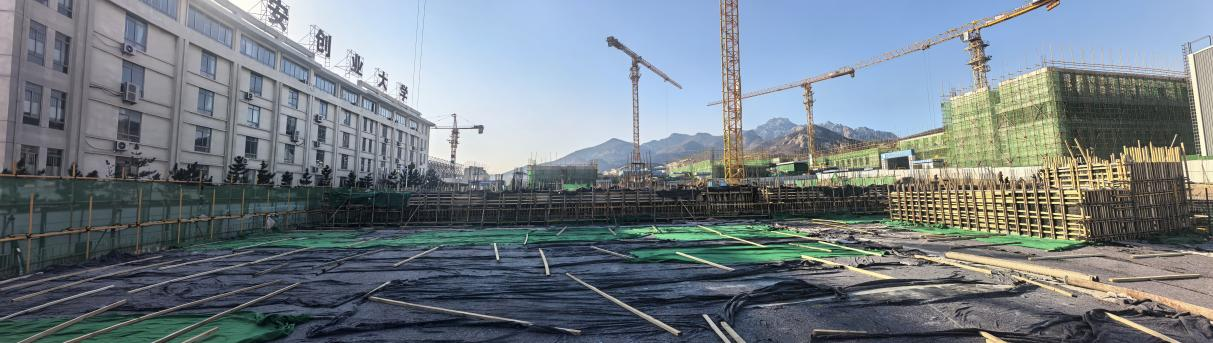

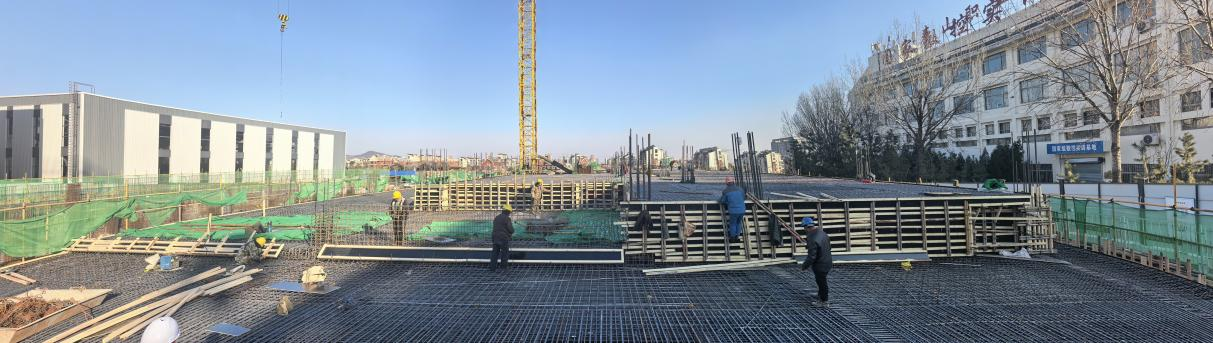

 2.二标段:5#楼设备间外墙防水施工已完成,8-12轴/F-S轴砖基础砌筑已完成,圈梁模板完成90%,6-12轴/A-F轴顶板模板安装、独立基础部位砌筑、圈梁构造柱施工、顶板底筋绑扎已完成,顶板上部筋钢筋已完成70%,1-6轴/A-K轴钢筋绑扎已完成,顶板砼浇筑已于1.31完成,1-6/S-K轴筏板钢筋截至2.2底筋完成90%,上部筋完成70%;6#楼3-7轴/A-E轴外墙防水保温板及保护砖施工已完成,3-7轴/E-J轴外墙防水保温板及保护砖施工已完成;车库7至C-10轴/G-M轴顶板模板安装、顶板钢顶板底筋绑扎已完成,上部筋已完成70%。

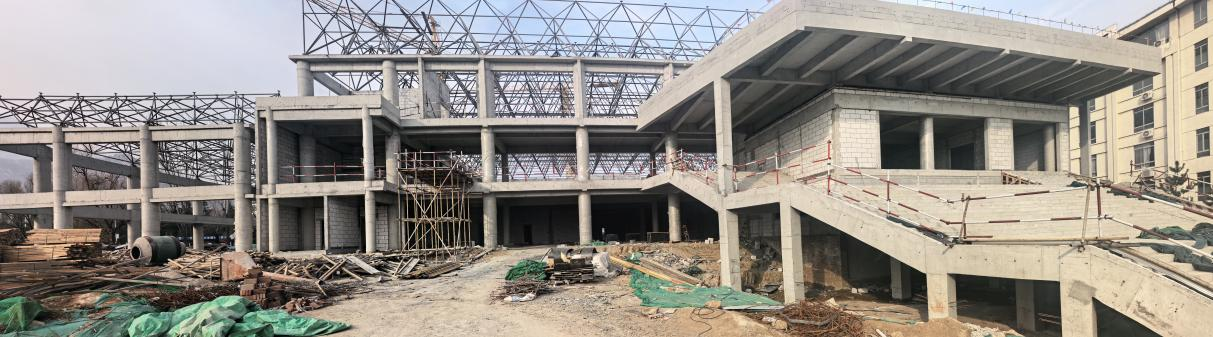

3.三标段:3#楼19-24轴四层空心柱安装、现浇柱钢筋绑扎、外墙安装、内墙安装、内架体安装已完成,13-18轴四层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装;4#楼6-12轴二层顶板浇筑已完成。7#楼K-N轴一层叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成,二层空心柱安装、现浇柱钢筋绑扎已完成,二层柱模板安装已完成20%,A-D轴二层预制柱浇筑、内墙安装、内架安装、叠合梁安装已完成,E-J轴二层外墙安装、内架体搭设、柱浇筑、内墙安装已完成。

二、组织召开春节期间项目建设工作调度会

2026年2月3日上午9点在项目建设指挥部会议室举行春节期间工作调度会。会议由项目建设指挥部组织,设计总控杨剑主持,全过程咨询单位项目部全体成员,各标段施工单位、监理单位和审计单位的项目负责人参加会议,总务处长邵荣振、科长纪茂全及李永健参加了会议。

首先由二标段施工单位项目经理吴秀镇汇报王举仕、李钦营等农民工工资信访处理工作。全过程咨询单位项目主管董玉龙汇报项目建设春节期间各项工作安排。

纪茂全科长要求尽快确定春节停工和节后开工时间;尽快以六月底完成竣工验收为前提排定工程进度计划;尽快组织提报工期延期申请资料;需校方签字盖章的资料需经过自查、监理审查及全询审核后提报校方;按既定方案组织工程使用功能相关建材的资料;所有提报的工程使用功能相关建材需以投标文件为基础;近期将再次组织设计单位进行完成室外管网施工图汇报;本月内完成电力专线方案确认;尽快开始安全、质量检查和施工资料检查相应整改;加强工程过程资料管理;各单位加强自身管理。

邵荣振处长要求各单位严格依法依规开展农民工工资管理工作;各单位自查农民工工资发放情况;妥善保存相应支付凭证;成立专门督导组;确保按审定的冬季施工方案进行施工;切实加强施工安全管理;排查现场安全隐患;确保每天有专职管理人员在岗值班;发现问题及时上报,禁止瞒报漏报;全面检查现场施工设施;加强工程资料管理;尽快确定年后开工日期。

三、组织电力专线设计方案对接

2026年2月5日上午9点组织室外管网设计方和电业局等负责人在项目建设指挥部会议室进行电力专线设计方案对接。
