泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第2期 总第19期)

作者: 时间:2026-01-30 点击数:

※本期导读※

·项目建设进度

·组织召开春节期间项目建设工作调度会

·组织电力专线设计方案对接

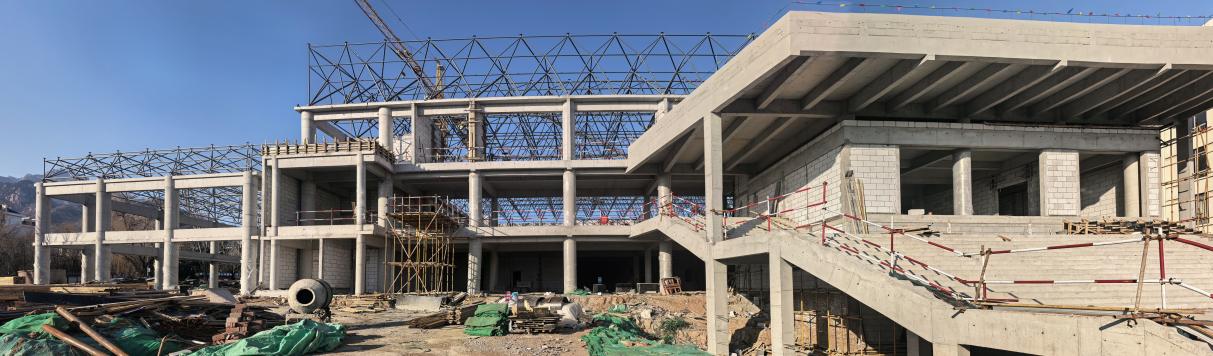

 一、项目建设进度

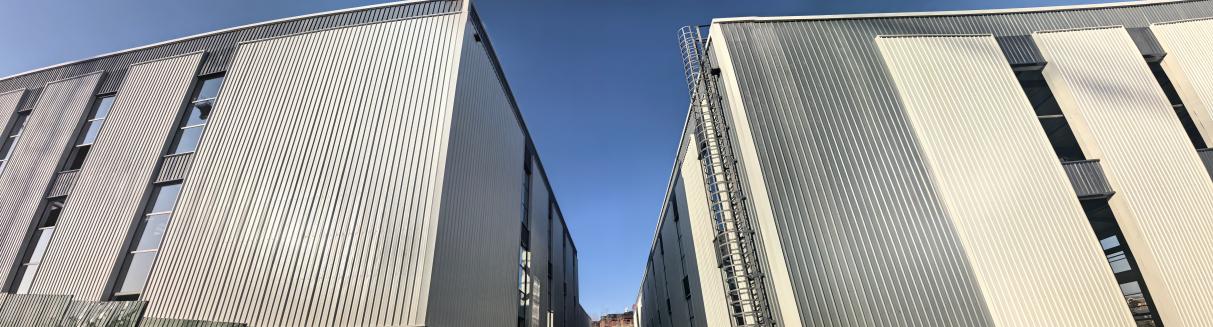

 1.一标段:1#、2#楼墙面板、屋面外板、窗框安装已完成,窗扇安装完成90%;8#楼高精砌块砌筑已完成,二次混凝土结构已完成20%。

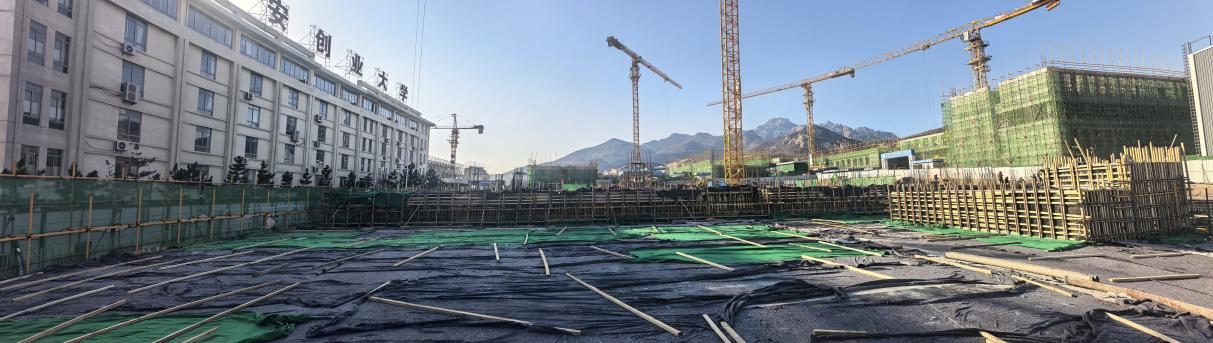

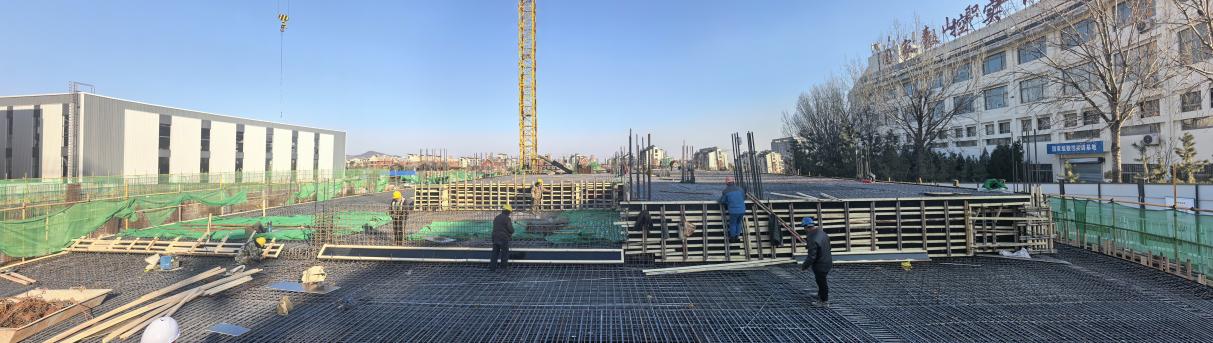

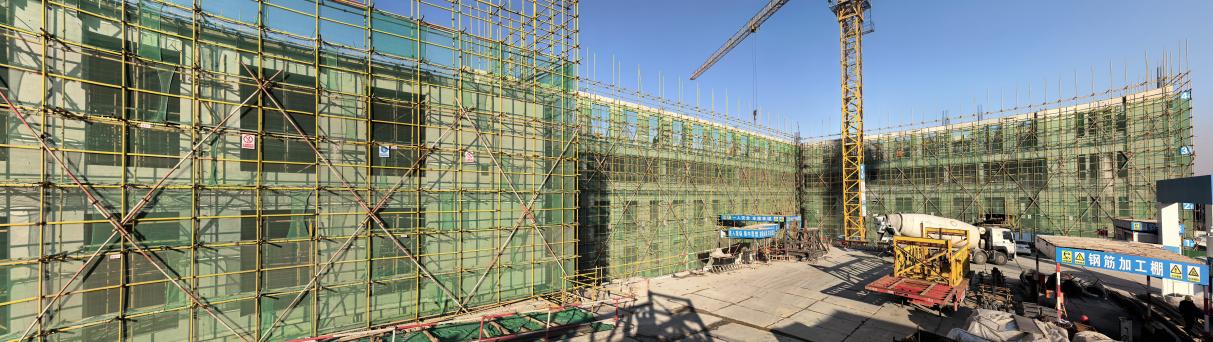

 2.二标段:5#楼设备间外墙防水施工已完成50%,6-12轴/A-F轴墙柱钢筋绑扎、墙柱模板安装、内架体搭设已完成,顶板模板搭设已完成80%,1-6轴/A-K轴顶板模板搭设已完成,顶板钢筋绑扎已完成80%;6#楼3-7轴/J-M轴顶板钢筋绑扎、砼浇筑已完成,3-7轴/A-E轴外墙防水施工已完成,7至C-3/A-G轴顶板钢筋绑扎、顶板砼浇筑已完成;车库C-3至C-10/A-E轴顶板钢筋绑扎、砼浇筑已完成,7至C-10轴/G-M轴内架体搭设已完成,顶板模板搭设已完成80%。

 3.三标段:3#楼19-24轴四层空心柱安装、现浇柱钢筋绑扎、外墙安装、内墙安装、内架体安装已完成,13-18轴四层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装;4#楼1-5轴三层外墙安装、柱模板安装、柱浇筑、内墙安装、内架体搭设已完成,6-12轴二层内墙安装、内架搭设、叠合梁进场安装、叠合板进场安装、梁板钢筋绑扎、模板安装已完成;7#楼K-N轴一层叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成,二层空心柱安装、现浇柱钢筋绑扎已完成,二层柱模板安装已完成20%,A-D轴二层预制柱浇筑、内墙安装、内架安装、叠合梁安装已完成,E-J轴二层外墙安装、内架体搭设、柱浇筑、内墙安装已完成。

 二、组织召开农民工工资专题会

 2026年1月14日下午2:30在项目建设指挥部会议室举行农民工工资专题会。会议由项目建设指挥部组织,邵荣振处长主持,全过程咨询管理单位、二标段监理单位和施工项目负责人参加会议。

 会议上邵荣振处长要求各单位依法依规开展农民工工资管理工作;各单位立即自查农民工工资发放情况;及时更新工人身份证复印件备份及花名册;现场施工人员均需录入农民工工资管理平台;关于春节前施工,要加强安全检查和工程进度管理尽快汇总提报延误工期原因的资料,协调材料及构件供应方,确保六月底完成竣工验收。

 三、设计单位汇报室外设计方案

 2026年1月14日、1月21日上午9:00,山东博宇建筑设计有限责任公司两次汇报产教融合综合实训中心项目室外设计方案。总务处邵荣振处长要求春节前完成室外配套工程的设计方案和施工图设计,确保春节后提报财政投资评审。

 四、组织春节前施工安全、质量和施工资料检查

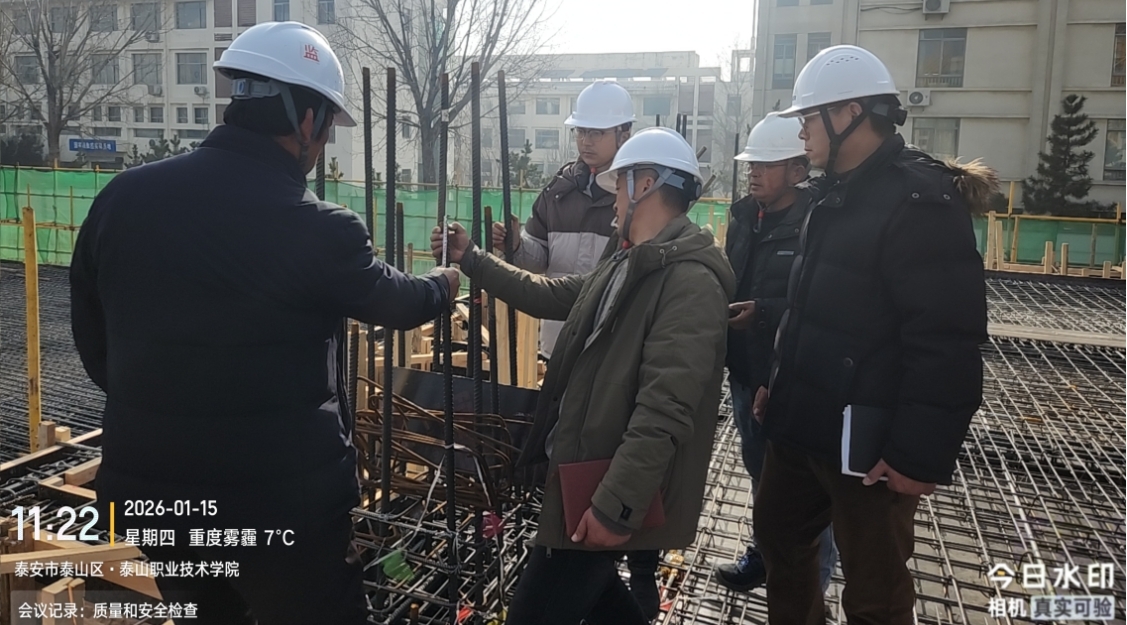

 1月15日上午8:30,项目建设指挥部邀请施工现场管理专家对全项目所有标段进行统一工程安全、质量和施工资料检查。

 1月19日下午2:00,在项目建设指挥部会议室举行项目安全质量、检查和施工资料检查反馈会,并重点约谈施工现场存在较多问题的标段。会议由项目建设指挥部组织,项目主管董玉龙主持。
