一、项目建设进度

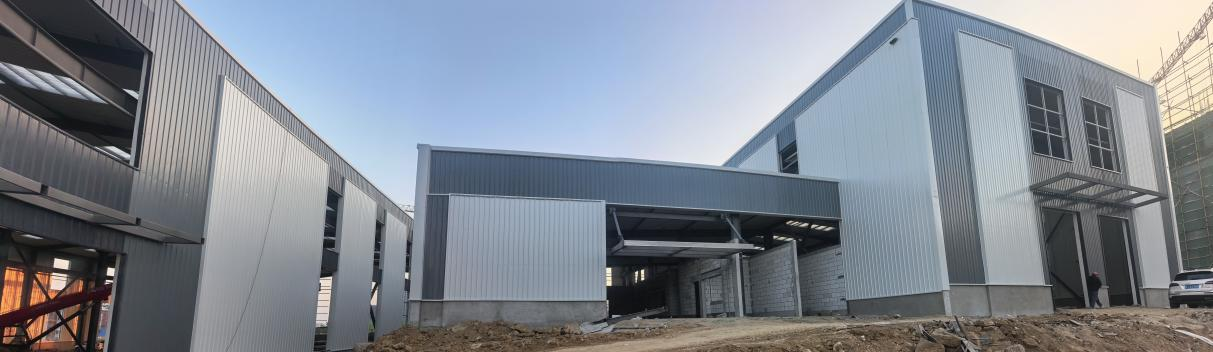

1.一标段:1#车间墙面板安装已完成88%,屋面外板安装已完成85%;2#车间屋面外板、墙面外板安装已完成;8#楼高精砌块砌筑完成84%,屋面网架(篮球厅)安装已完成。

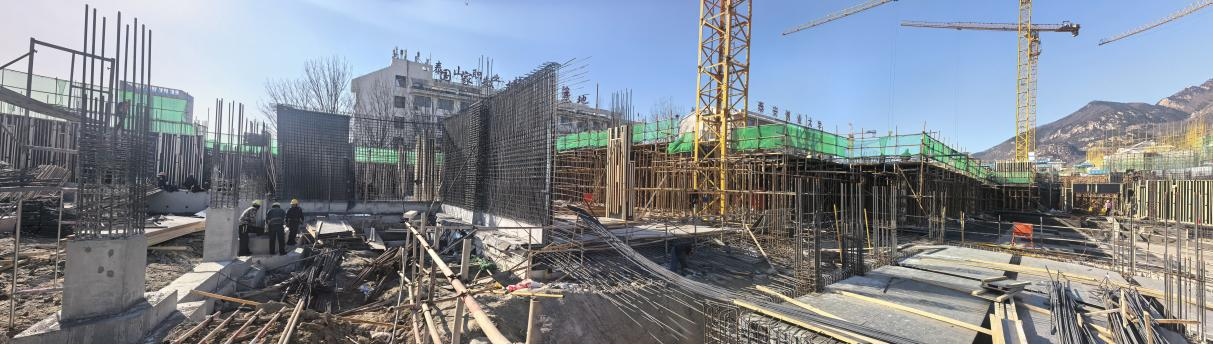

2.二标段:5#楼设备间外墙浇筑、外墙基层处理已完成,8-12轴/F-S轴独立基础±0以下柱子浇筑、独立基础回填、构造柱及墙体植筋已完成,6-12轴/A-F轴筏板钢筋绑扎、砼浇筑已完成,1-6轴/A-K轴墙柱钢筋绑扎、内架体搭设、墙柱模板安装已完成;6#楼3-7轴/J-M轴顶板钢筋绑扎已完成90%,7至C-3/A-G轴顶板梁板钢筋下料已完成,7至C-3/A-G轴顶板钢筋绑扎已完成90%;车库C-3至C-10/A-E轴顶板模板铺设、梁板钢筋下料已完成,7至C-3/A-G顶板钢筋绑扎已完成70%,7至C-10轴/G-M轴筏板钢筋绑扎、砼浇筑、墙柱钢筋绑扎已完成,7至C-10轴/G-M内架体搭设已完成50%。

3.三标段:3#楼19-24轴三层叠合梁安装、叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成,14-18轴三层内墙安装、内架体搭设、叠合梁安装、叠合板安装、梁板钢筋绑扎、模板安装、顶板浇筑已完成;4#楼1-5轴二层内墙安装、内架体搭设、叠合梁安装、叠合板进场安装、顶板钢筋绑扎、模板安装、顶板浇筑已完成,1-5轴三层空心柱安装、现浇柱钢筋绑扎已完成,6-12轴一层梁板钢筋绑扎、模板安装、顶板浇筑、空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装、二层柱浇筑已完成;7#楼E-G轴一层浇筑已完成,A-D轴二层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装、现浇柱浇筑已完成,K-N轴一层空心柱安装、现浇柱钢筋绑扎、柱模板安装、外墙安装、柱浇筑、内墙安装、内架搭设、叠合梁安装已完成,E-J轴二层空心柱安装、现浇柱钢筋绑扎已完成。

二、市住建局领导检查推动装配式建筑高质量发展观摩交流活动准备情况

1月7日上午10点,泰安市住建局建设科技与勘察设计科青梅科长一行莅临检查推动装配式建筑高质量发展观摩交流活动准备情况。

三、泰安市推动装配式建筑高质量发展观摩交流活动在我校举行
1月9日,“创新驱动·智造未来”泰安市推动装配式建筑高质量发展现场观摩交流活动在我校举行。各县(市、区)住房和城乡建设主管部门负责人,学校党委委员、副校长范玉文,开发、设计、施工企业代表及院校负责人80余人参加。

与会人员观摩了学校产教融合综合实训中心施工现场,听取了项目标准化设计、工厂化生产、装配化施工、信息化管理的实施介绍,直观感受装配式建筑在缩短工期、保障质量、节约成本、绿色环保等方面的显著优势。

范玉文副校长介绍了学校校企合作、产教融合办学成果。山东省建筑科学研究院专家作《山东省装配式建筑进展及标准体系》专题报告,解读装配式行业发展趋势与标准体系。相关企业代表分享在装配式一体化施工技术应用方面的实践经验。

四、组织召开项目碰头会
1月7日上午10:30,在项目建设指挥部会议室举行项目碰头会。会议由项目建设指挥部组织,项目主管董玉龙主持,全过程咨询管理单位、各标段监理单位和审计单位项目负责人参加会议。

会议上项目主管董玉龙要求各单位严肃工作纪律;增强安全意识,下周组织统一安全检查;加强现场施工管理;加强现场高空施工管理;严禁无关人员进入校内;禁止无通行证车辆进入场区;严禁其他工程纠纷影响本工程工作;尽快提报工程使用功能相关材料样品;加强现场文明施工管理,加强现场保洁管理;加强工程质量管理;严格把控原材料和构件进场验收及见证取样;加强工程进度管理,下周一前以2026年6月底完成竣工验收为前提重排工程进度计划。
