泰山职业技术学院产教融合综合实训中心项目建设工作动态(2025年第17期 总第17期)

作者: 时间:2025-12-31 点击数:

※本期导读※

·项目建设进度

·校领导检查项目建设工作

·组织巡查6#综合实训中心预制构件生产

·市文旅局领导莅临检查项目建设

·组织8#体育军士健身实训中心主体验收

·组织召开项目调度会

·组织召开项目协调会


 一、项目建设进度

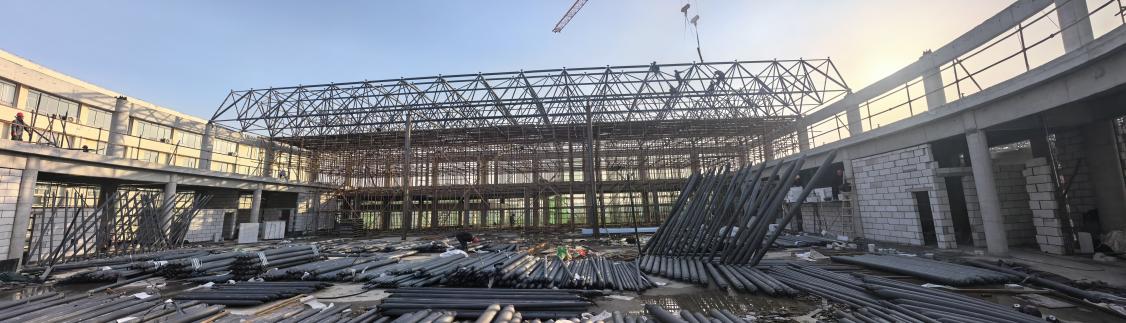

1.1#车间屋面内板安装已完成,墙面板安装已完成30%;2#车间墙面内板安装已完成,墙面外板安装已完成98%,屋面外板安装已完成30%;8#楼高精砌块砌筑已完成48%,屋面网架(篮球厅)安装已完成44%。

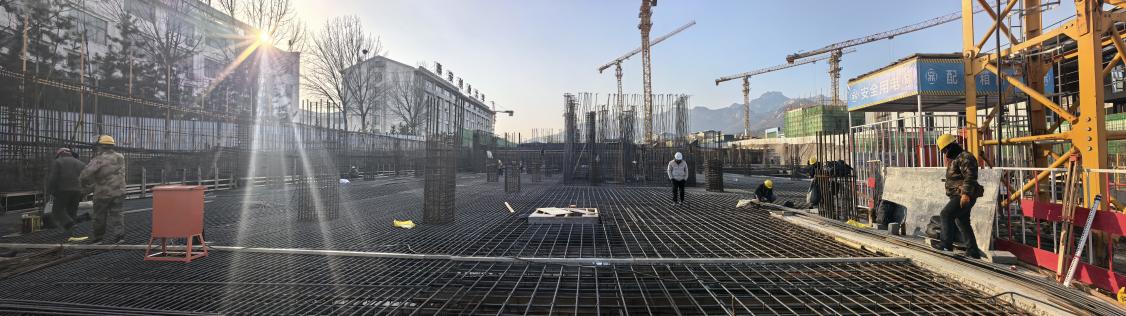

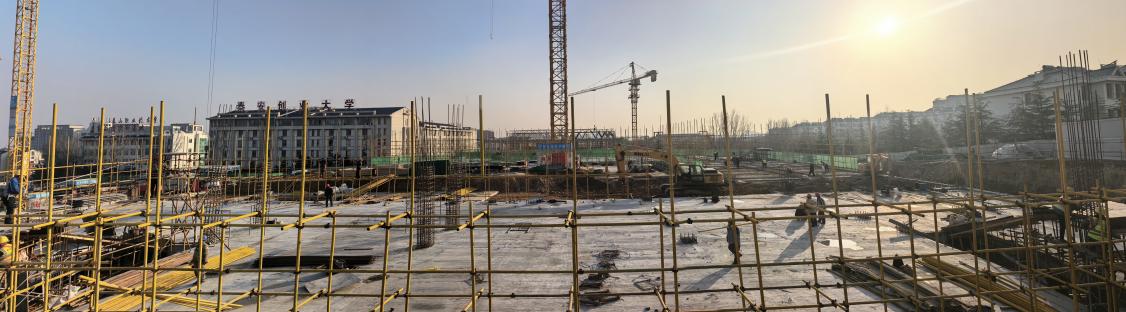

2.5#楼设备间墙柱钢筋绑扎已完成,设备间外墙模板安装已完成50%,8-12轴/F-S轴独立基础及条基模板安装、钢筋绑扎已完成,6-12轴/A-F轴防水铺贴、定位放线已完成,1-6轴/A-K轴下柱墩钢筋绑扎、筏板钢筋绑扎、砼浇筑已完成,游泳池筏板钢筋绑扎、砼浇筑已完成;6#楼3-7轴/J-M轴梁板进场吊装已完成,7至C-3/A-G轴墙柱钢筋绑扎、外墙模板安装、内架体搭设、顶板模板铺设已完成;车库C-3至C-10/A-E轴外墙模板安装、内架体搭设已于12.25完成,顶板模板铺设已完成70%,7至C-10轴/G-M轴防水铺贴、下柱墩钢筋绑扎已完成,筏板钢筋绑扎已完成40%。

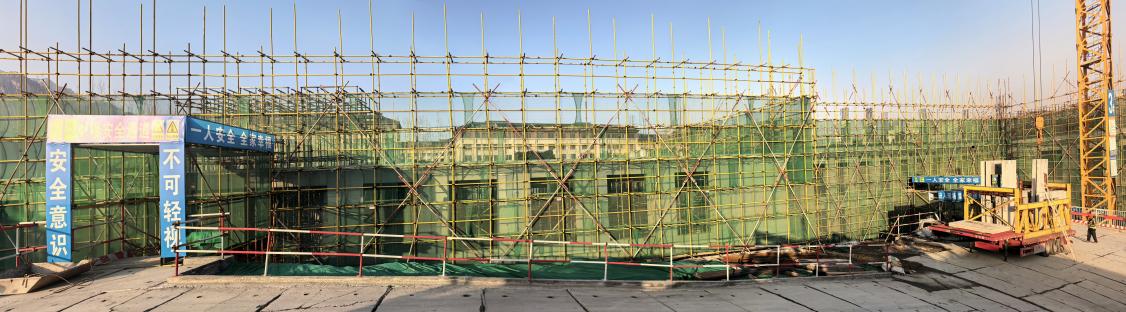

3.3#楼19-24轴三层空心柱安装、现浇柱钢筋绑扎、外墙安装、柱模板安装、柱浇筑、内墙安装、内架搭设已完成,14-18轴二层梁板钢筋绑扎、模板安装、二层柱浇筑、三层空心柱安装、现浇柱钢筋绑扎、轴三层外墙安装、三层柱模板安装、三层柱浇筑已完成,14-18轴三层内墙安装已完成70%,14-18轴三层内架体搭设已完成30%;4#楼1-5轴二层空心柱安装、现浇柱钢筋绑扎、柱模板安装、外墙进场安装、柱浇筑已完成,1-5轴二层内墙安装已完成50%,4#楼挡土墙回填已完成;7#楼A-G轴一层内架搭设、叠合梁安装、叠合板安装已完成,A-D轴一层梁板钢筋绑扎、模板安装、顶板浇筑已完成,E-H轴一层顶板钢筋绑扎、模板安装已完成,H-N轴回填、地面钢筋绑扎、地面模板安装、地面浇筑已完成,H-N轴一层空心柱安装,现浇柱钢筋绑扎截至12.25已完成40%。

二、校领导检查项目建设工作

2025年12月22日校党委书记戴先锋,总务处长邵荣振,检查产教融合综合实训中心项目建设工作。戴书记强调,各项目参建单位要秉持精细作风,强化履职尽责,项目安全工作要落细落小落实到位,做到事事有人管、处处有人盯、岗岗有担当,确保项目建设每一项工作、每一个环节都万无一失。

三、组织巡查6#综合实训中心预制构件生产

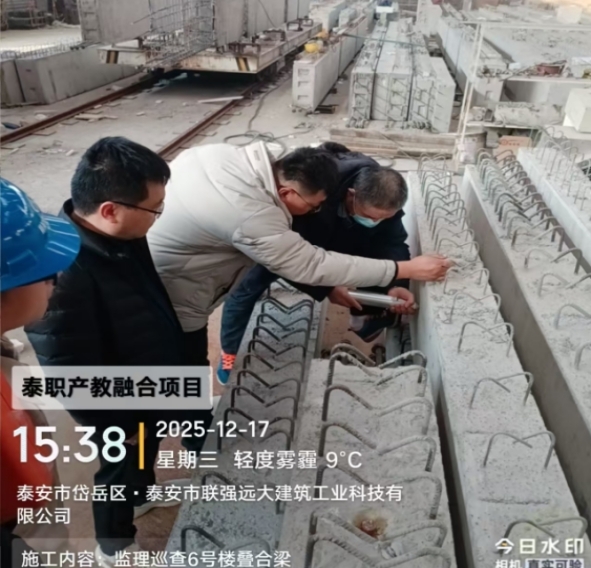

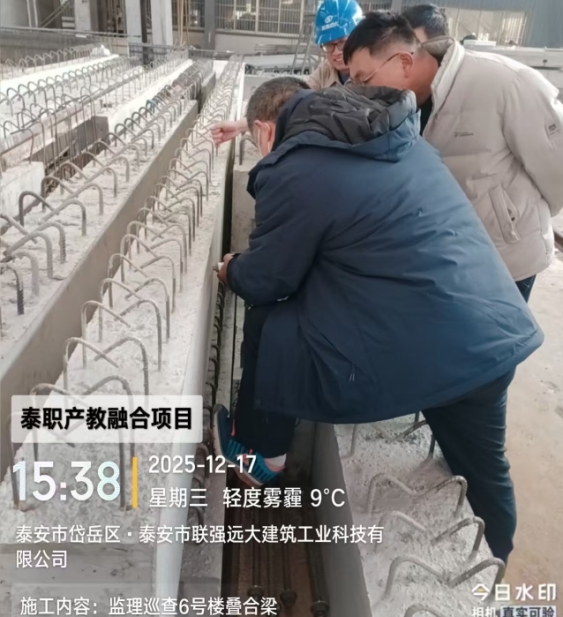

2025年12月17日下午3点,项目建设指挥部设计总控杨剑、二标段总监高国庆一行赴泰安市联强远大建筑工业科技有限公司巡查6#综合实训中心预制构件生产。

四、市文旅局领导莅临检查项目建设

2025年12月18日上午9:30市文旅局领导莅临检查项目建设工作。

 五、8#体育军士健身实训中心主体完成验收

2025年12月18日上午10点8#体育军士健身实训中心主体验收完成。

六、组织召开项目碰头会

2025年12月19日上午9:30在项目建设指挥部会议室举行项目碰头会。会议由项目建设指挥部组织,项目主管董玉龙主持,全过程咨询管理单位、各标段监理单位和施工单位项目负责人参加会议。

会议上项目主管董玉龙要求各单位提高安全意识;加强现场巡查;强化防火意识;加强工程质量管理;严格按审定的冬季施工方案施工;增强全员工程质量意识;加强雨雪天气施工管理;加强现场门禁管理;加强文明施工管理。

七、组织召开项目调度会

2025年12月24日上午8:30在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询管理单位、各标段监理单位、施工单位和跟踪审计单位项目负责人参加会议。

临近期末及双节,纪茂全科长要求各单位增强安全意识;节前进行全面安全管理检查;加强现场人员管理;加强与校内联系的门禁管理;确保现场监控有效运行;防止外部纠纷影响工程进行;加强单位内部沟通;按规定整理工程节点资料;提前制定节前工作计划。

项目主管董玉龙要求各单位加强现场安全设施检查;加强现场巡查;加强工程质量管理;严格按审定的冬季施工方案执行;严禁无关人员及车辆进入工地。
