※本期导读※
·项目建设进度
·市住建局领导莅临检查项目建设
·组织召开项目协调会
·组织召开项目电力专线建设协调会
·市应急局领导检查项目抗震设防工作
·组织召开二标段装配式吊装现场会
一、项目建设进度

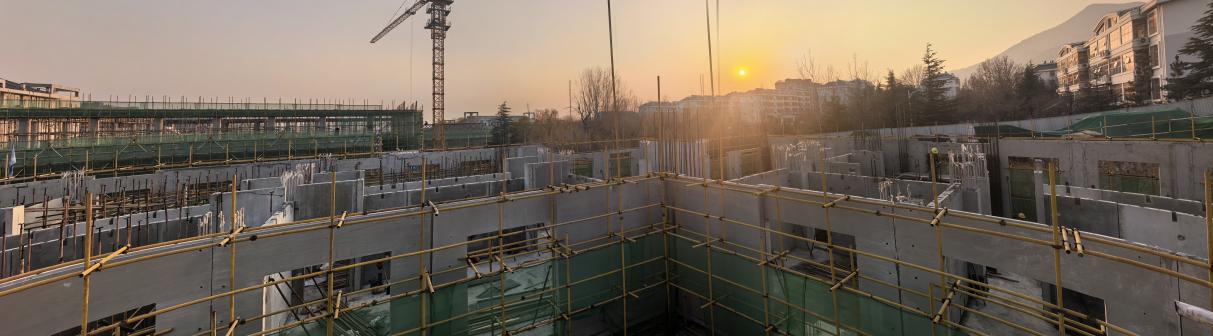

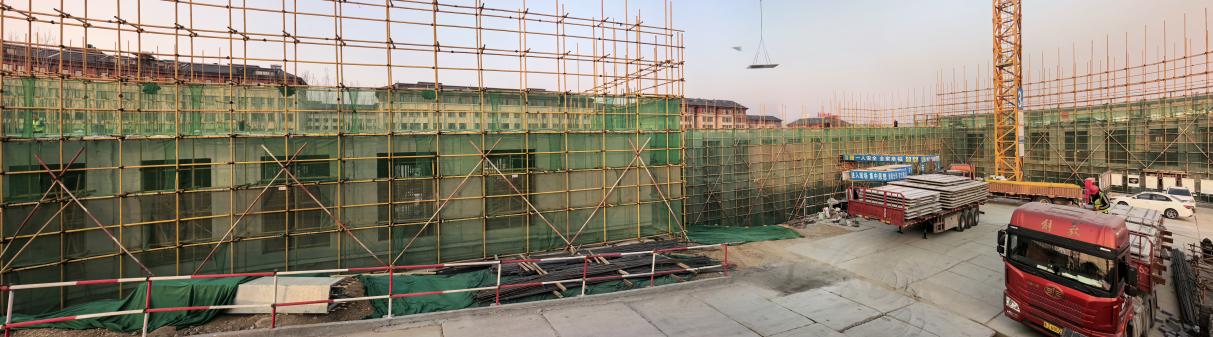

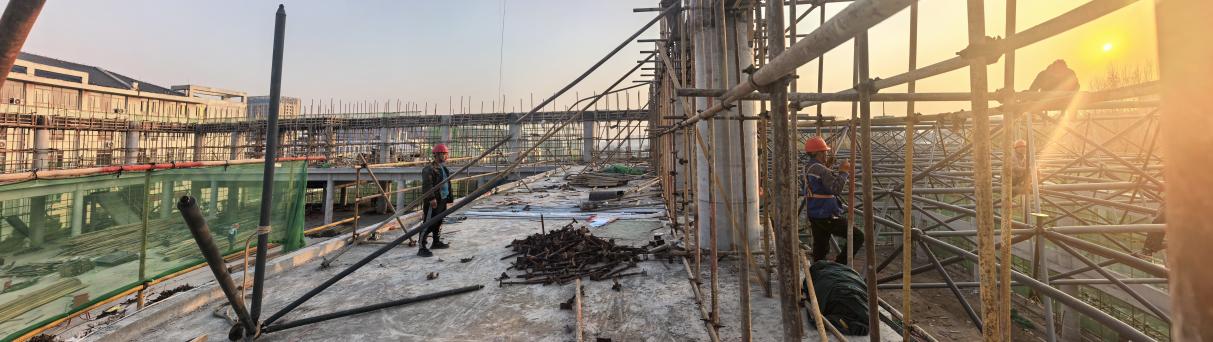

1. 一标段1#楼屋面檩条安装,防火涂料喷涂已完成;2#楼防火涂料喷涂已完成,屋面内板和墙面内板安装已完成80%;8#楼外脚手架搭设、二层梁板、三层模板支架、三层框架柱、三层梁、排球厅网架已完成。

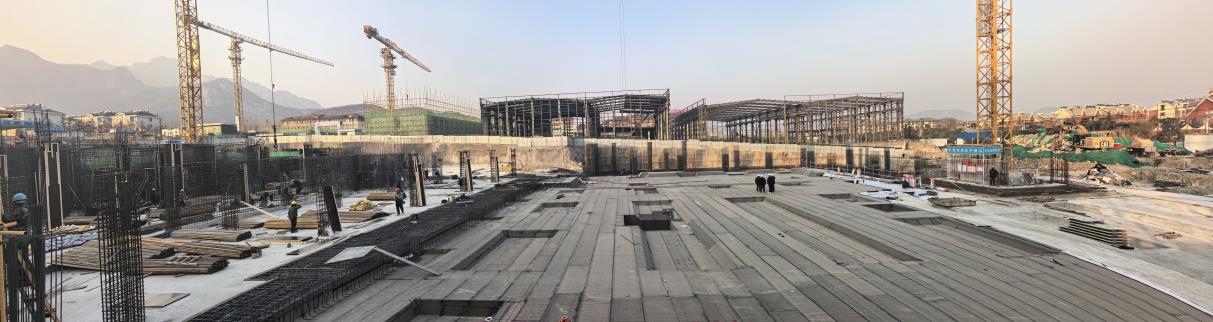

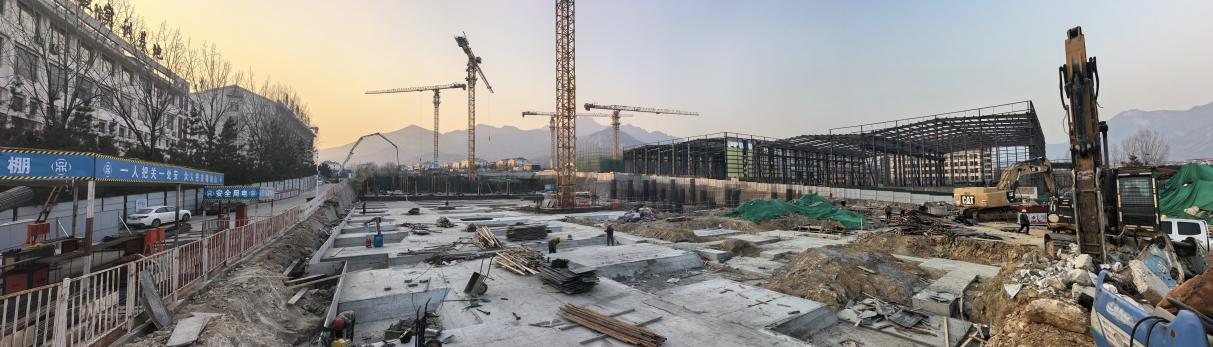

2.二标段5#楼设备间筏板钢筋绑扎、砼浇筑已完成,游泳池防水铺贴、筏板钢筋绑扎已完成,8-12轴/F-S轴垫层浇筑已完成,6-12轴/A-F轴垫层浇筑已完成,1-6轴/A-K轴防水施工已完成;6#楼3-7轴/A-E轴预制梁吊装已完成,3-7轴/E-J轴顶板钢筋绑扎、砼浇筑已完成,7至C-3/A-G轴筏板砼浇筑已完成;车库C-3至C-10/A-E轴筏板钢筋绑扎、砼浇筑已完成,C-3至C-10/A-E轴墙柱钢筋绑扎已完成。

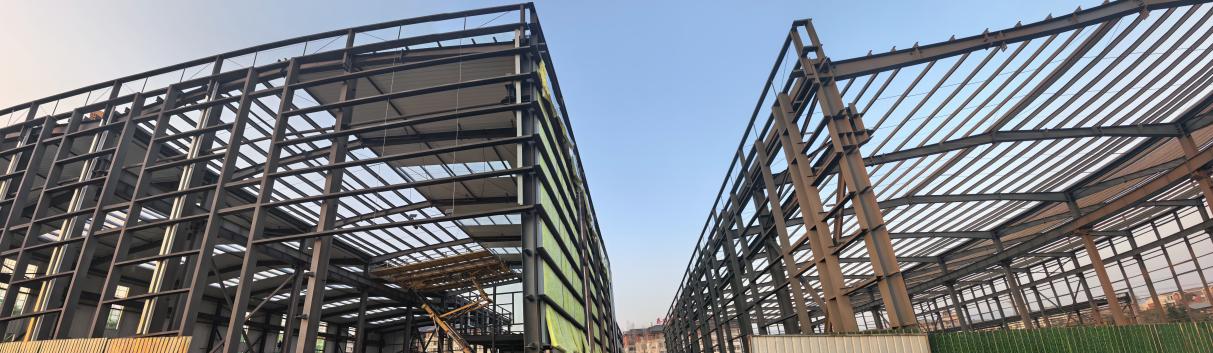

3.三标段3#楼19-24轴二层内墙安装、内架搭设、叠合梁安装、叠合板进场安装、二层梁板钢筋绑扎、模板安装、二层浇筑已完成,14-18轴二层外墙安装、柱浇筑、内墙安装、内架体安装、叠合梁进场安装、叠合板进场安装已完成;4#楼6-12轴一层叠合梁、叠合板进场安装已完成,1-5轴一层内墙安装、内架搭设、叠合梁、叠合板进场安装、梁板钢筋绑扎、模板安装、一层浇筑已完成,4#楼北侧挡土墙第二段施工已完成;7#楼A-G轴一层现浇柱模板安装、外墙安装、柱浇筑、内墙安装已完成,H-N轴地梁安装、地梁钢筋绑扎、基础柱模板安装、基础梁、柱浇筑已完成,7#楼一层现浇段架体搭设、模板安装已完成。


二、市住建局领导莅临检查项目建设

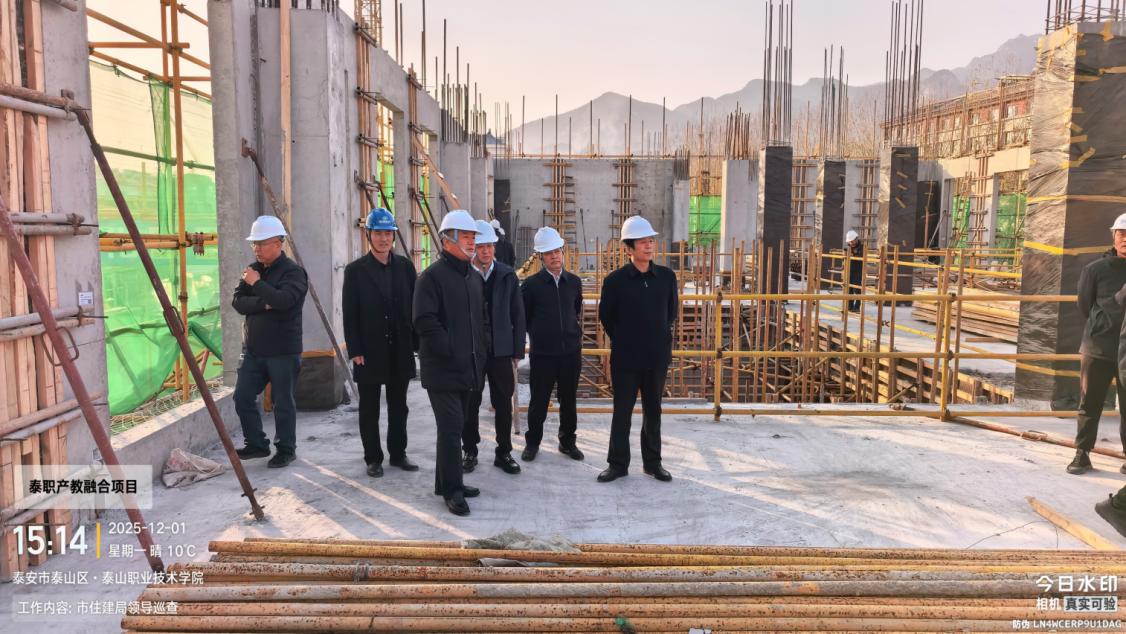

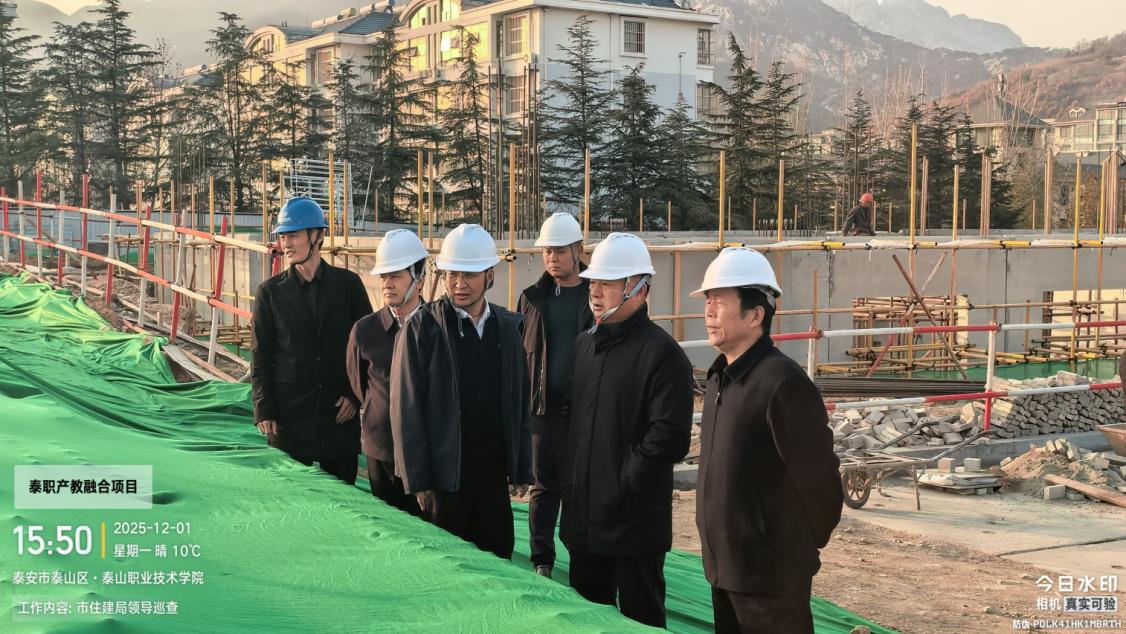

2025年12月1日下午3点市住建局副局长王印林一行莅临泰山职业技术学院产教融合综合实训中心项目工地建设工作,总务处处长邵荣振陪同检查。


三、组织召开项目协调会
2025年12月2日上午10:30在项目建设指挥部会议室举行项目协调会。会议由项目建设指挥部组织,项目主管董玉龙主持,全过程咨询管理单位、各标段监理单位和施工单位项目负责人参加会议。

会议要求各单位加强进度管理;完善冬季施工方案;提前准备冬季施工物资;加强现场文明施工管理;加强现场门禁管理;加强现场安全设施检查;加强工程质量管理;严格把控各工序、工艺的关键节点;监理单位总监需亲自参加测量、评定、验收;严格把控原材料和构件进场验收及见证取样。
四、组织召开项目电力专线建设协调会
2025年12月3日下午2:30在项目建设指挥部会议室举行电力专线建设协调会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询管理单位、设计单位和泰山供电所负责人参加会议。


五、市应急局领导检查项目抗震设防工作
2025年12月3日上午11:00市应急管理局领导莅临产教融合综合实训中心项目检查抗震设防工作,总务处纪茂全科长陪同检查。

六、组织召开二标段装配式吊装现场会
2025年12月6日上午11:00在项目建设指挥部会议室举行二标段装配式吊装现场会。会议由项目建设指挥部组织,项目主管董玉龙主持,二标段监理单位、施工单位项目负责人和技术负责人参加会议。
会议要求各单位严禁野蛮施工;完善装配式各项专项方案;监理单位严格审查相关专项方案;完善现场装配式工程施工人员培训;采取合理的方式进行钢筋避让;参照省市装配式工程验收方案;施工中出现的问题及时通过全询单位和设计单位联系,商议处理方案,严禁私自处理。
