※本期导读※
·项目建设进度
·市财政绩效评价中心领导莅临调研
·三标段基础完成验收
·组织召开项目调度会
·考察三标段预制构件加工生产

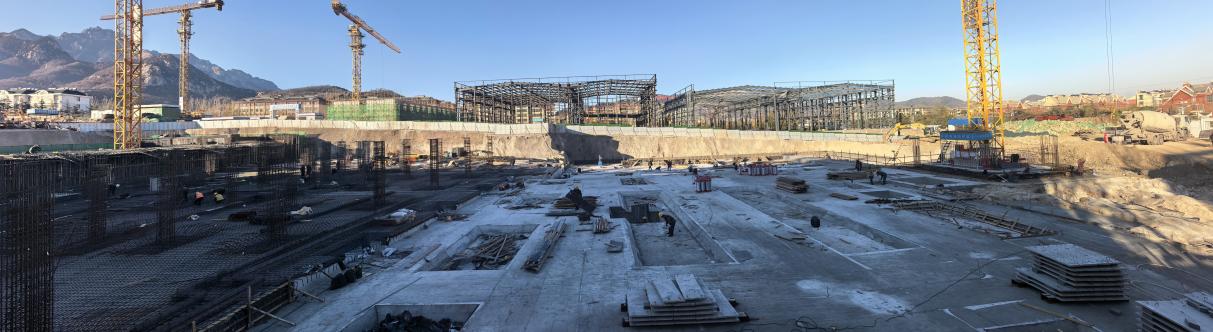

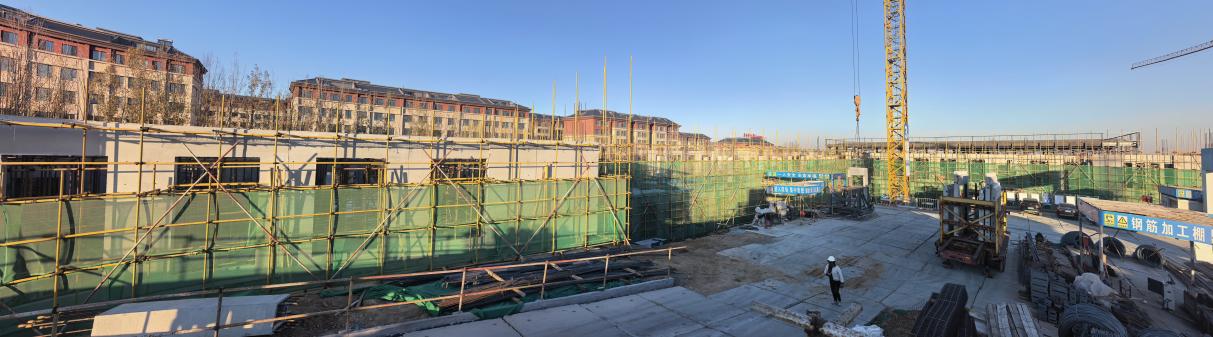

一、项目建设进度

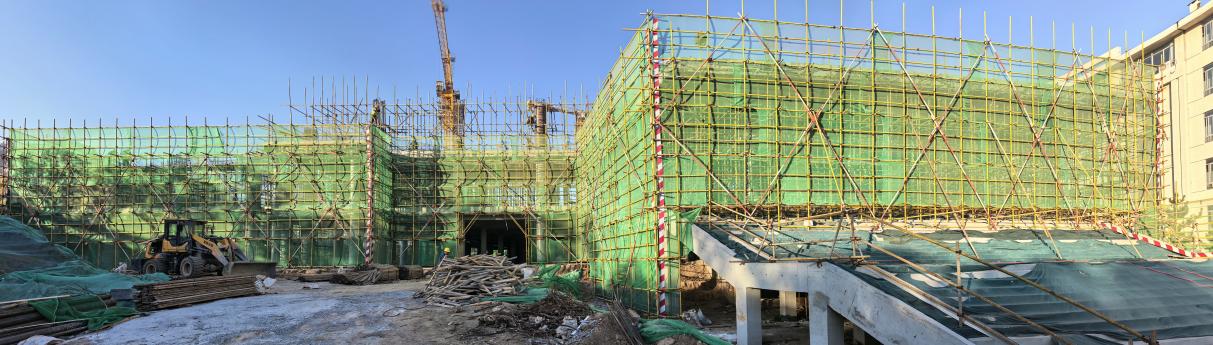

1. 一标段1#楼墙檩安装已完成,屋面檩条安装已完成40%;2#楼防火涂料喷涂已完成80%;8#楼二层模板支架施工、二层框架柱施工已完成,外脚手架搭设已完成94%,二层梁板施工已完成90%,三层模板支架搭设已完成45%。

2.二标段5#楼1-6轴垫层浇筑、设备间防水施工已于完成,游泳池防水施工已完成90%;6#楼3-7轴/A-E轴地下室顶板钢筋绑扎已完成,6#楼3-7轴/E-J轴顶板模板支设、顶板梁钢筋绑扎已完成,顶板钢筋绑扎已完成70%,6#楼3-7轴/J-M轴内架体搭设、墙柱模板支设已完成,6#楼7至C-3/A-G轴筏板钢筋绑扎已完成;车库C-3至C-10/E-J轴防水已完成,筏板钢筋绑扎已完成40%。

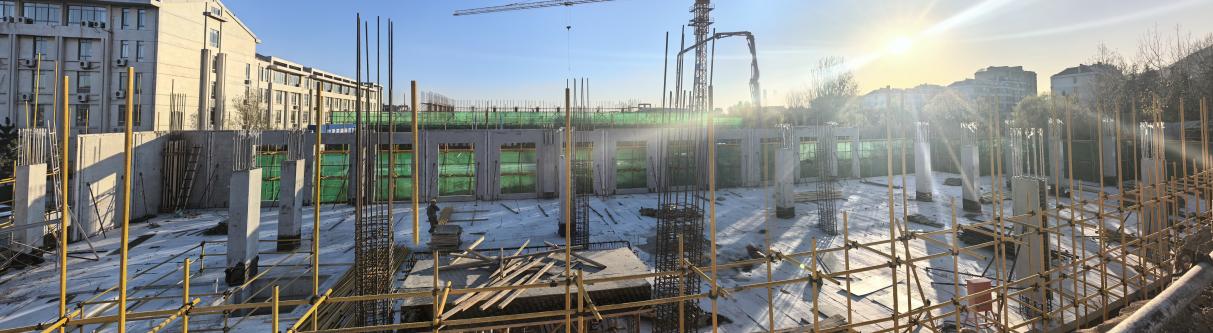

3.三标段3#楼19-24轴一层梁板钢筋绑扎、一层顶板浇筑、二层空心柱安装、二层现浇柱钢筋绑扎、二层外墙安装、二层柱模板安装、二层柱浇筑已完成,二层内墙安装已完成80%,二层内架搭设已完成20%;3#楼14-18轴一层梁板钢筋绑扎、一层顶板浇筑、二层空心柱安装已完成;4#楼6-12轴一层外墙安装、一层外墙柱模板安装、一层外墙柱浇筑、一层内墙进场安装、一层内架搭设已完成;4#楼1-5轴一层外墙安装、一层外墙柱模板安装、一层外墙柱浇筑已完成,一层内墙安装已完成50%,4#楼北侧挡土墙第一段开挖、清槽、钢筋绑扎、模板安装、第一步浇筑已完成;7#楼A-G轴一层现浇柱钢筋绑扎、一层空心柱安装、一层空心柱模板安装、一层空心柱浇筑已完成,一层外墙安装已完成20%,一层现浇柱模板安装已完成30%;7#楼H-N轴地梁进场安装已完成70%,7#楼外架搭设已完成,7#楼挡土墙基础钢筋绑扎、基础浇筑、挡土墙钢筋绑扎、模板安装、浇筑已完成。

二、市财政绩效评价中心领导莅临调研

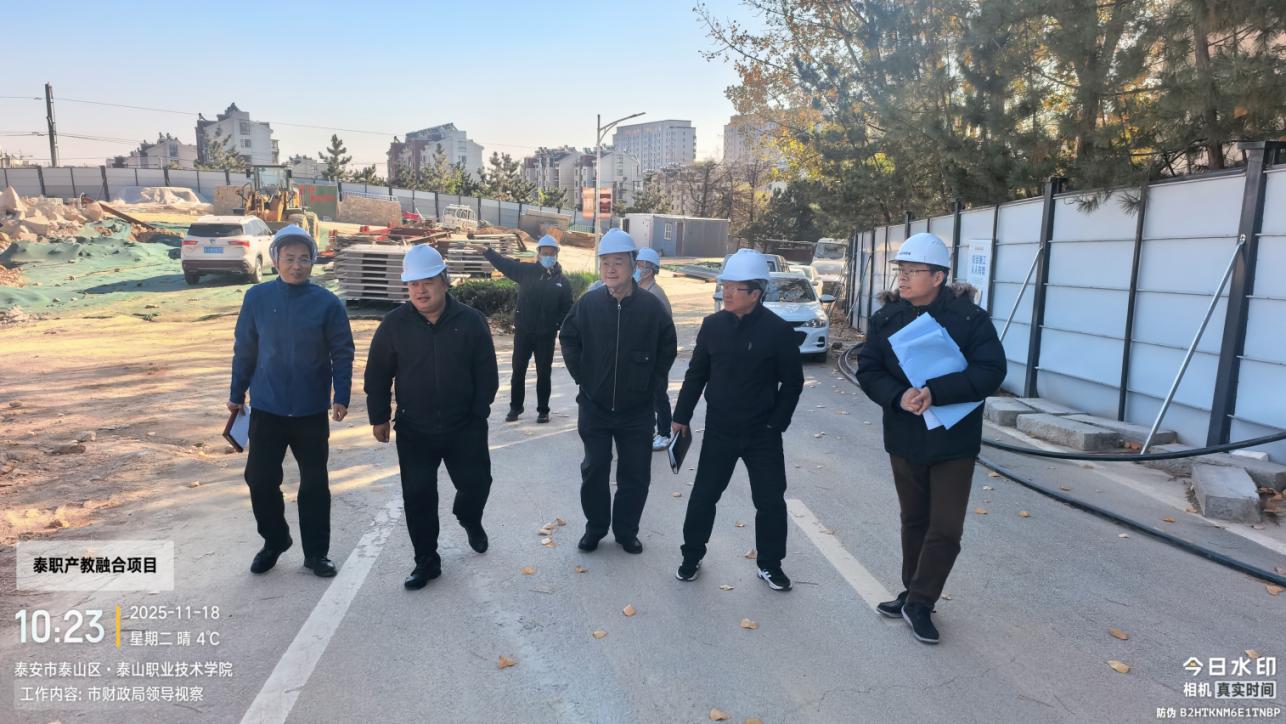

2025年11月18日上午10点市财政绩效评价中心梁宝科长、王春明科长莅临调研项目电力专线及配套设施建设,计划财务处靳晓军处长、总务处纪茂全科长、计划财务处贺菲副科长陪同调研。

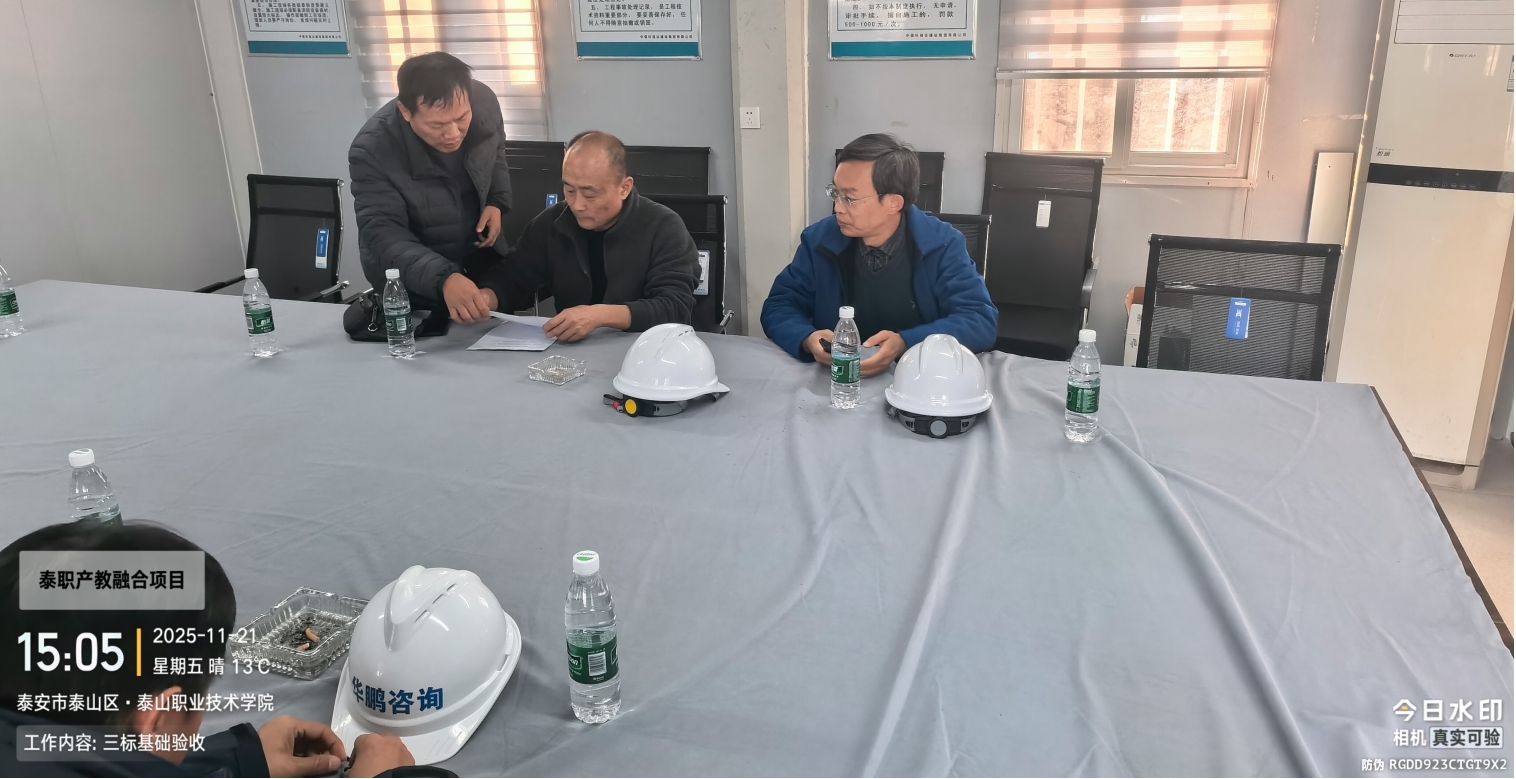

三、三标段基础完成验收

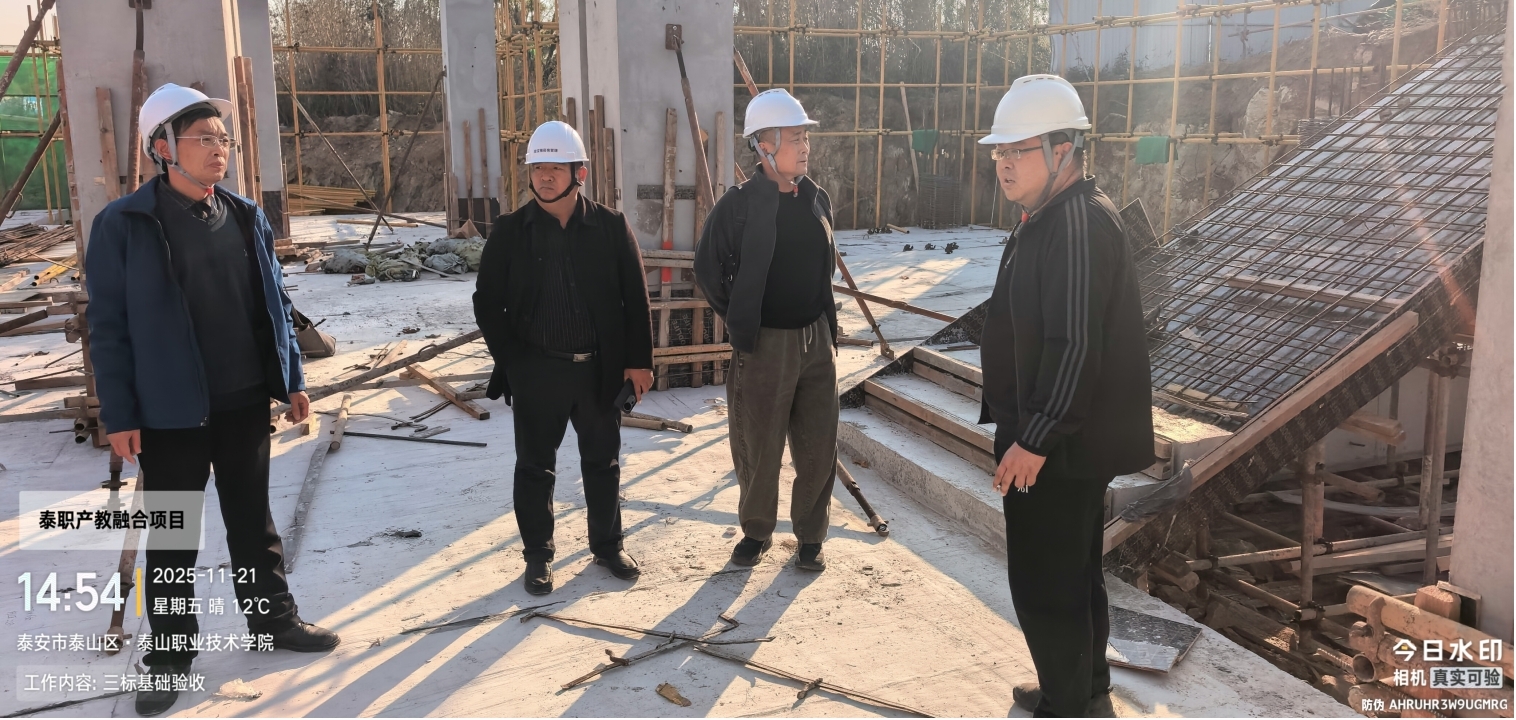

2025年11月21日下午2:30三标段基础验收完成。

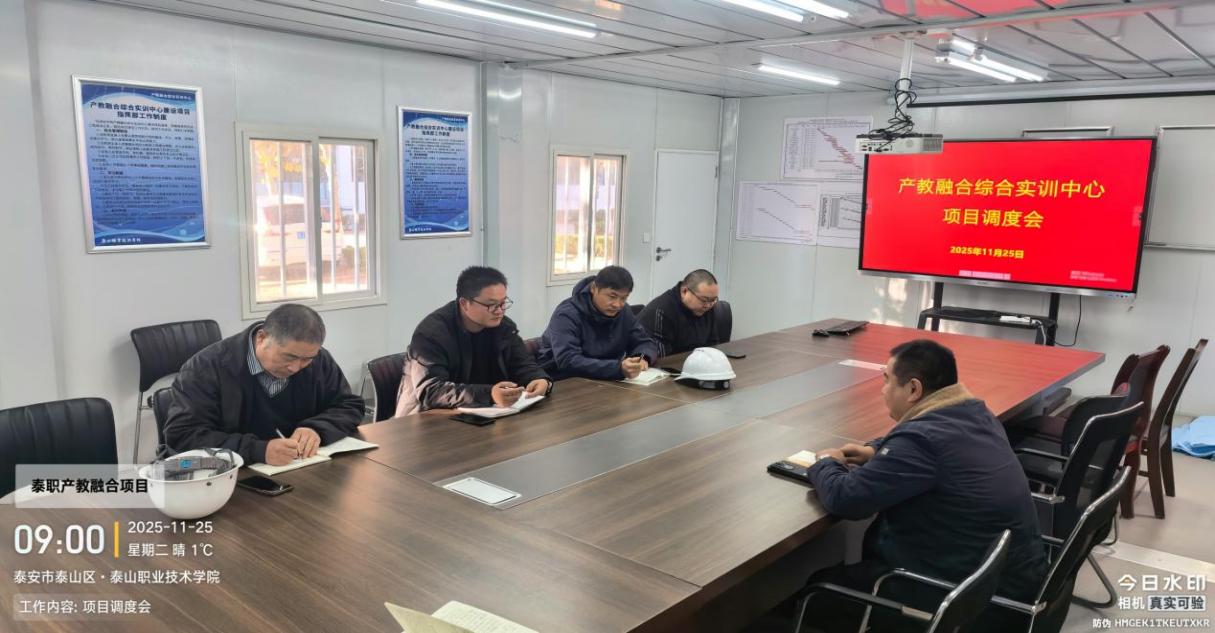

四、组织召开项目协调会

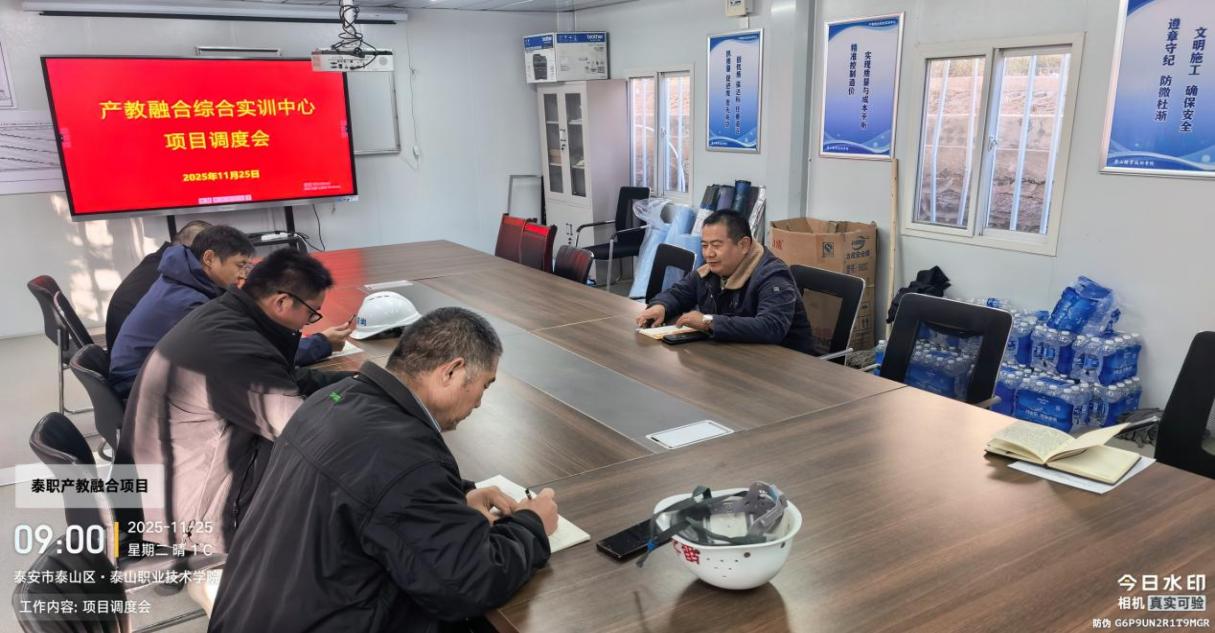

2025年11月25日上午9点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,全过程咨询管理单位、二标段及三标段监理单位和施工单位项目负责人参加会议。
会议要求各单位根据现场实际施工情况修正施工总进度计划;保证完成春节前进度任务;各监理单位加强工程进度管理;加强工程质量管理;提高全员工程质量意识;严格控制混凝土拆模时间;加强现场安全管理;加强现场人员管理;加强现场安全设施检查;加强现场巡查,消除安全隐患;加强门禁管理;各标段完善冬季施工方案;提前准备冬季施工物资。

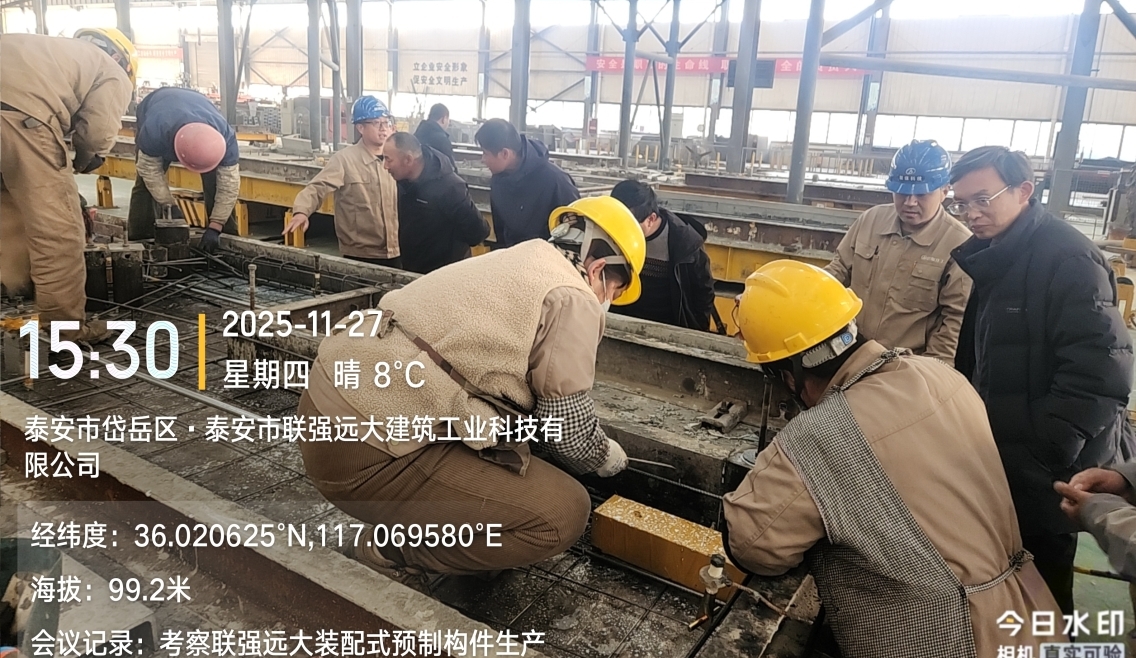

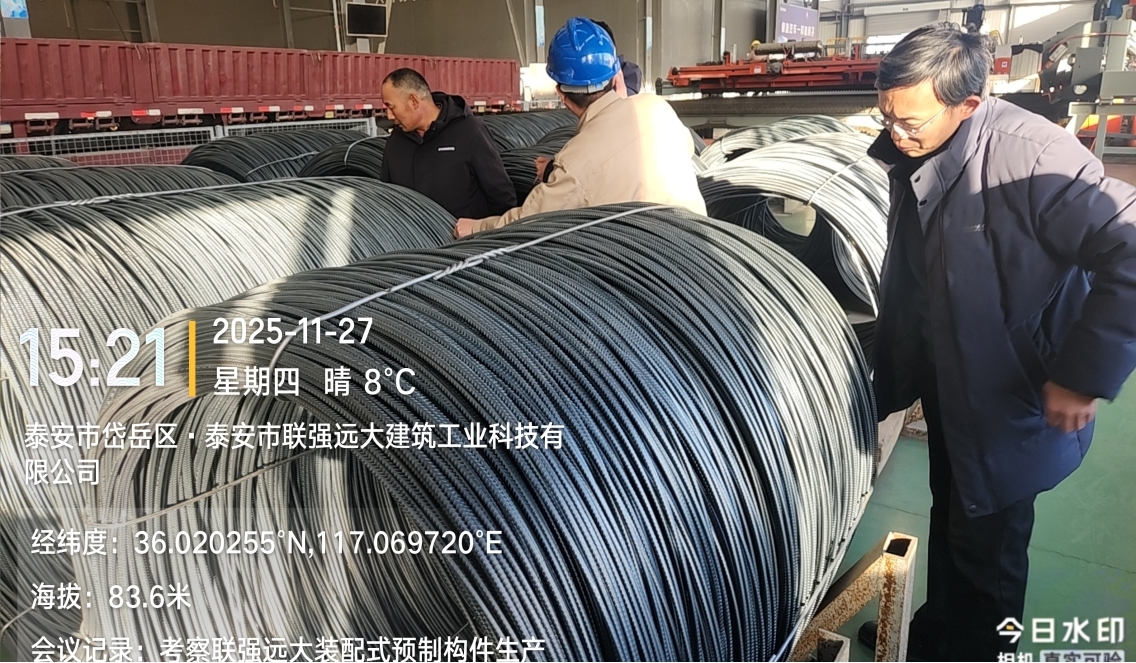

五、考察三标段预制构件加工生产
2025年11月27日下午3点总务处纪茂全科长、全过程咨询单位杨剑及三标段监理单位、施工单位项目负责人赴泰安市联强远大建筑工业科技有限公司考察三标段预制构件加工生产。
