※本期导读※
·项目建设进度
·组织召开文明施工专题会
·设计单位汇报项目室外管网设计方案
·校领导视察项目建设工作
·考察一标段防火涂料喷涂工艺和外墙板样式
·组织召开项目碰头会
·1#共享加工中心、2#共享加工中心完成主体验收
一、项目建设进度

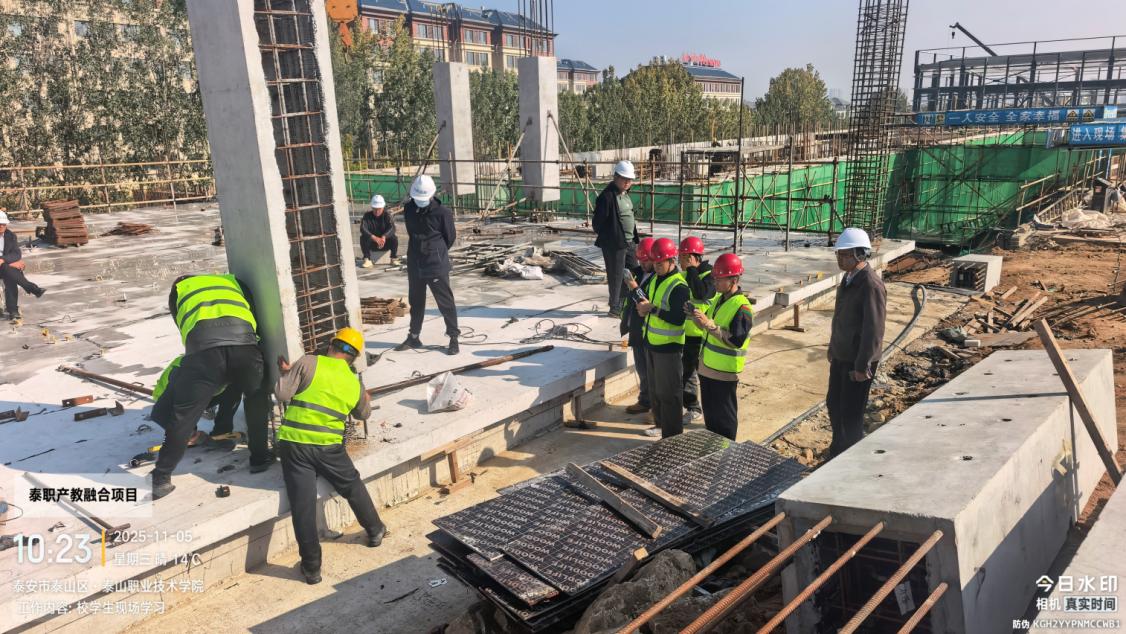

1. 一标段1#楼土方回填、钢架吊装已完成,墙檩安装截止已完成30%;2#楼土方回填、钢架、檩条、柱间支撑施工已完成; 8#楼一层梁板施工已完成,外脚手架搭设已完成74%,二层模板支架施工已完成70%,二层框架柱施工已完成56%,二层梁板已完成26%。

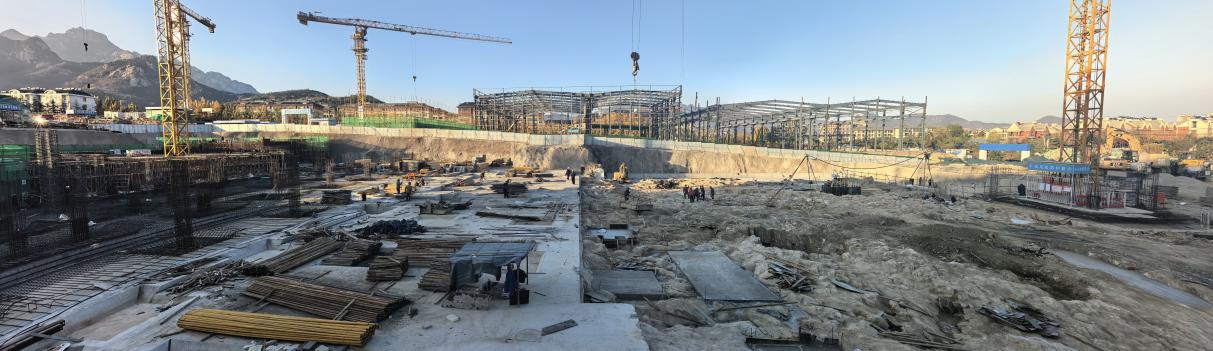

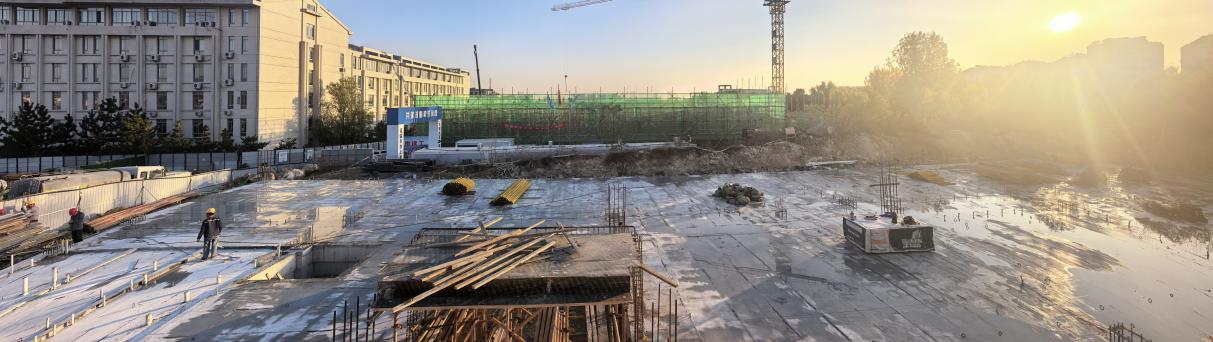

2. 二标段5#楼游泳池及设备间垫层浇筑已完成90%;6#楼3-7轴/A-E轴地下室顶板模板支设完成,梁板钢筋绑扎已完成80%,3-7轴/E-J轴筏板钢筋绑扎、筏板砼浇筑、墙筋绑扎、内架体搭设、人防门安装已完成,顶板模板已完成25%,3-7轴/J-M轴筏板浇筑,墙柱钢筋绑扎,内架体搭设已完成80%,7至C-3/A-G轴防水施工、柱墩钢筋绑扎已完成,筏板钢筋绑扎已完成40%;车库C-3至C-10/E-J轴垫层浇筑已完成;土方外运已累计外运19万方,土方外运工作已基本完成。

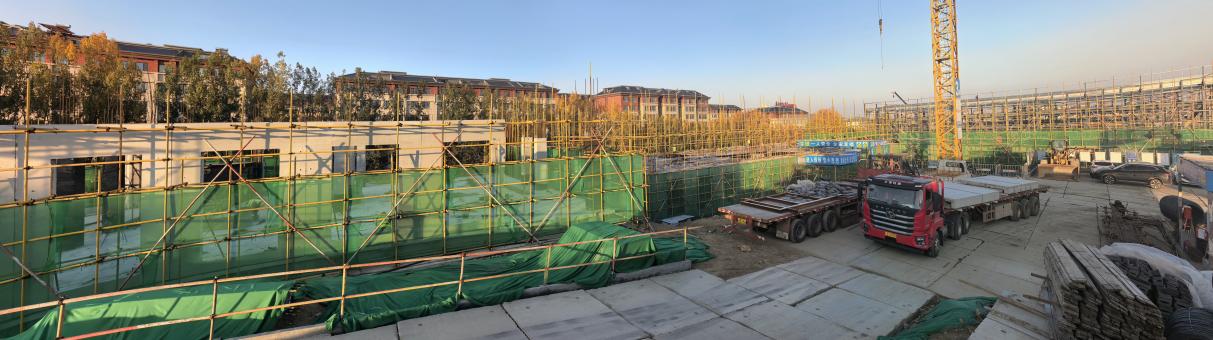

3. 三标段3#楼一层19-24轴内架搭设、叠合板安装、叠合梁进场安装已完成且叠合梁进场安装已完成90%,一层14-18轴内架搭设及模板安装、叠合梁安装、叠合板进场安装已完成;4#楼一层现浇柱钢筋绑扎、现浇柱模板安装、现浇柱浇筑已完成,4#楼6-12轴外墙板进场安装已完成30%;7#楼A-G轴基础梁、柱钢筋绑扎、模板安装已完成,A-G轴基础梁柱混凝土浇筑、基础回填、一层地面钢筋绑扎、模板安装、地面浇筑、放线已完成,A-G轴一层现浇柱钢筋绑扎已完成60%,H-N/6-10轴基础模板安装、基础浇筑已完成,7#楼北侧挡土墙开挖、清槽、垫层浇筑已完成。


二、组织召开文明施工专题会
2025年11月3日上午9:00在项目建设指挥部会议室举行文明施工专题会。会议由项目建设指挥部组织,项目主管董玉龙主持,各标段监理单位和施工单位项目负责人参加会议。
会议要求项目经理、安全员需在岗在职;各管理人员需熟悉掌握各专项方案尤其是各危大工程专项方案;监理单位需加强专项方案审批和管理工作、加强旁站;各标段需完善专项方案并严格执行;加强现场文明施工管理以达到规范标准要求;加强场区道路保洁及场区扬尘管理;尽快整修场区破损道路;加强场区洗车台及门禁管理。
会后董玉龙主管会同各标段监理单位和施工单位项目负责人对施工现场进行检查。

三、设计单位汇报项目室外设计方案
2025年11月6日上午9:00,山东博宇建筑设计有限责任公司汇报产教融合综合实训中心项目室外设计方案。


四、校领导视察项目建设工作

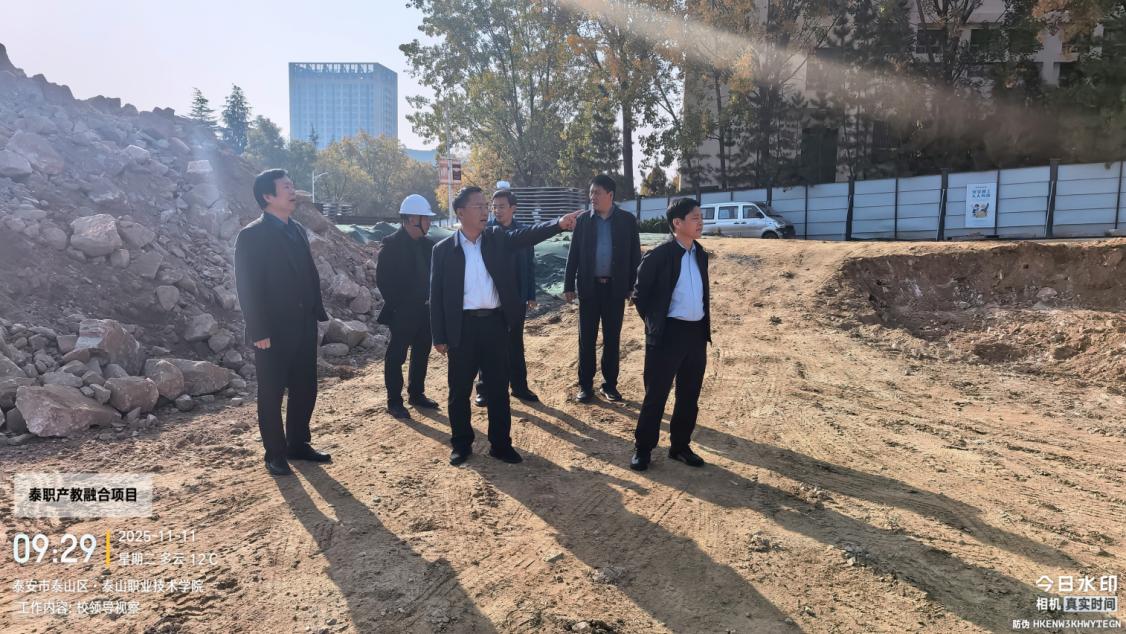

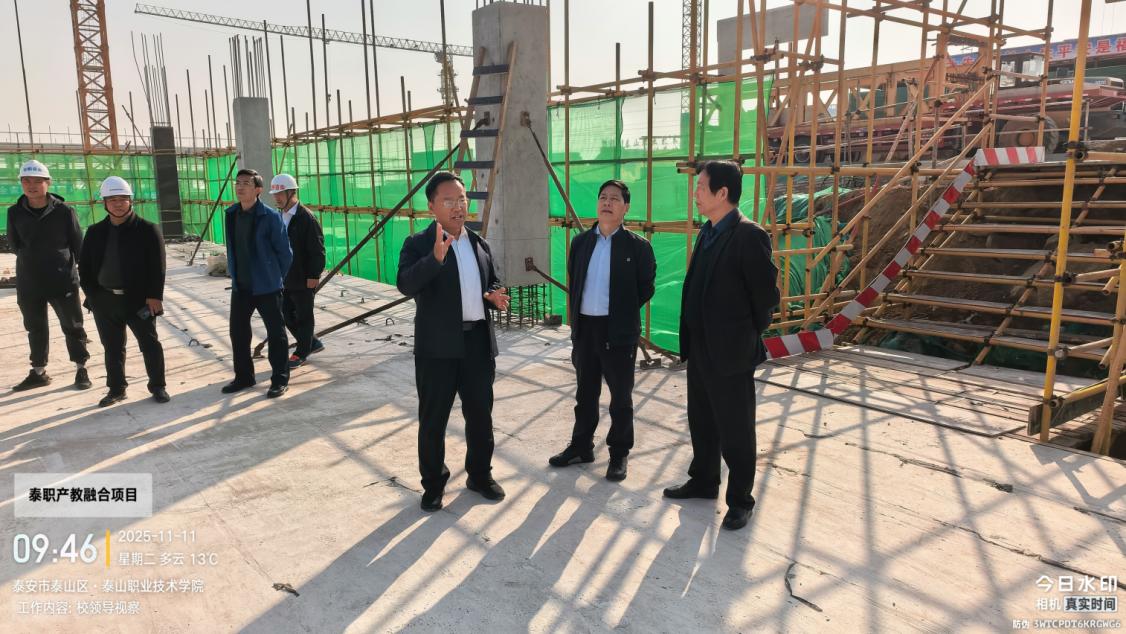

2025年11月11日党委副书记、校长崔耕虎,党委委员、副校长范玉文视察项目建设工作,总务处长邵荣振、审计科科长李泽盛、总务处科长纪茂全陪同。



五、考察一标段防火涂料喷涂工艺和外墙板样式

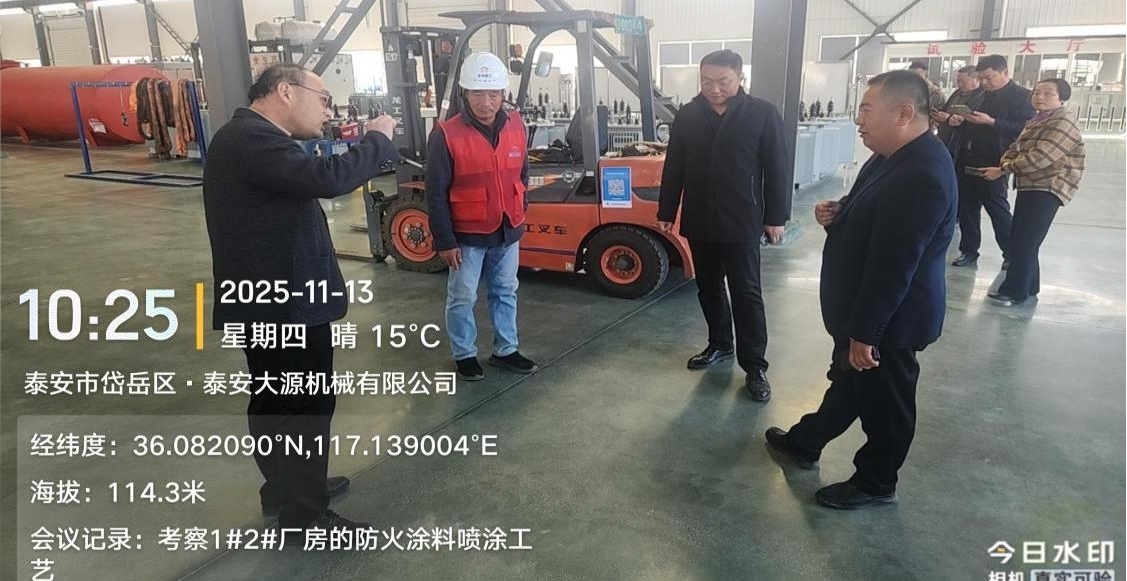

2025年11月13日上午10点项目主管董玉龙一行赴泰安大源机械有限公司考察一标段防火涂料喷涂工艺和外墙板样式。


六、组织召开项目调度会
2025年11月14日上午九点在项目建设指挥部会议室举行项目调度会。会议由项目建设指挥部组织,项目主管董玉龙主持,全过程咨询管理单位、各标段监理单位和施工单位项目负责人参加会议。

会议要求各单位根据现场实际施工情况修正施工总进度计划;各标段完善冬季施工方案;提前准备冬季施工物资;加强现场安全管理;加强现场安全设施检查;加强现场巡查;加强工程质量管理;强化工程实体质量、观感质量控制管理;提高全员工程质量意识;严格把控原材料和构件进场验收及见证取样;严格把控各工序、工艺的关键节点;严格控制混凝土拆模时间;强化轴线尺寸、构件尺寸、标高管理;严格按照图纸、图集、规范施工;严禁私自修改图纸;严禁私自处理工程问题。

七、1#共享加工中心、2#共享加工中心完成主体验收
2025年11月14日上午十点1#共享加工中心、2#共享加工中心完成主体验收。
