泰山职业技术学院产教融合综合实训中心项目建设工作动态(2026年第19期 总第36期)

作者: 时间:2026-10-19 点击数:

※本期导读※


·项目建设进度

·组织召开项目调度会

 一、项目建设进度

 一标段:资料整理归档已完成71.4%。

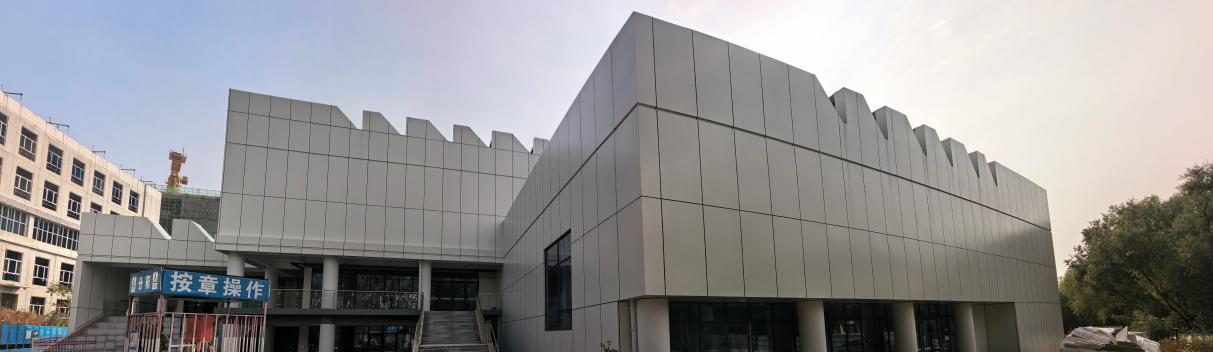

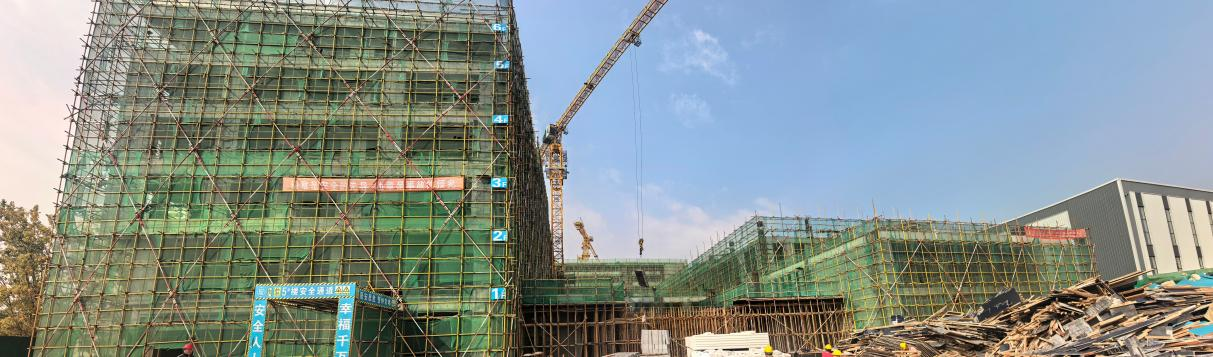

 二标段:5#楼1-12轴/A-G轴三层砌块砌筑已完成,四层砌块砌筑已完成90%;4-10轴/N-S轴游泳池三层夹层以下模板支设已完成,夹层梁板钢筋绑扎、梁板柱混凝土浇筑已完成,夹层以下承重架体搭设已完成。6#楼南区1-10轴/A-E轴七层预制梁板吊装、梁板钢筋绑扎、梁板柱混凝土浇筑已完成,屋面女儿墙吊装已完成,机房层柱钢筋绑扎、承重架体搭设已完成,梁板模板支设已完成50%;北区H-M/6-10轴七层承重架体搭设、预制梁板吊装、梁板钢筋绑扎、混凝土浇筑已完成,女儿墙吊装已完成;中区E-H/8-10轴七层承重架体搭设、预制梁板吊装、梁板钢筋绑扎、混凝土浇筑已完成,女儿墙吊装已完成。

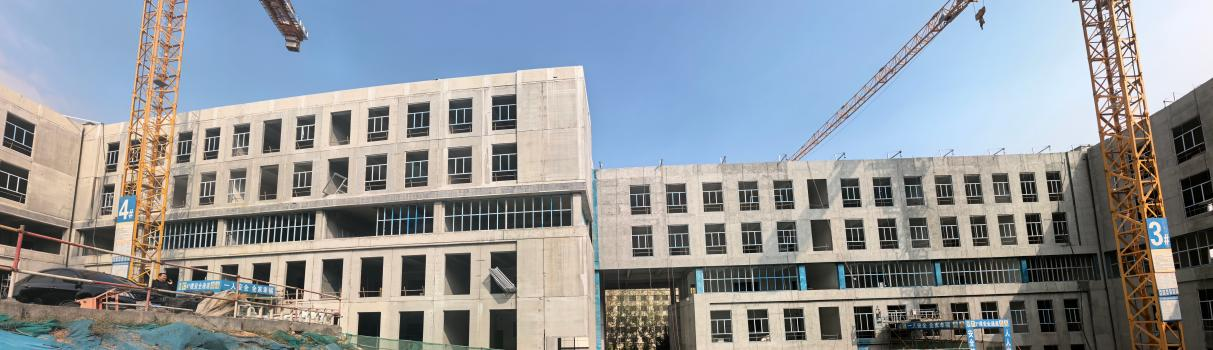

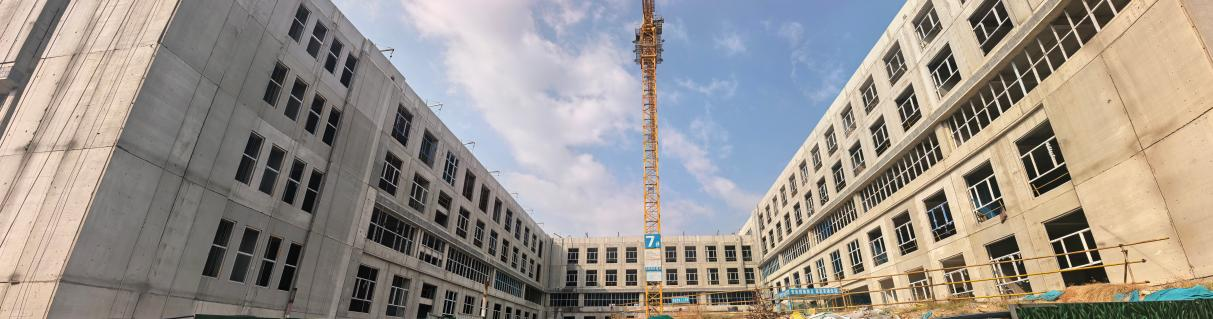

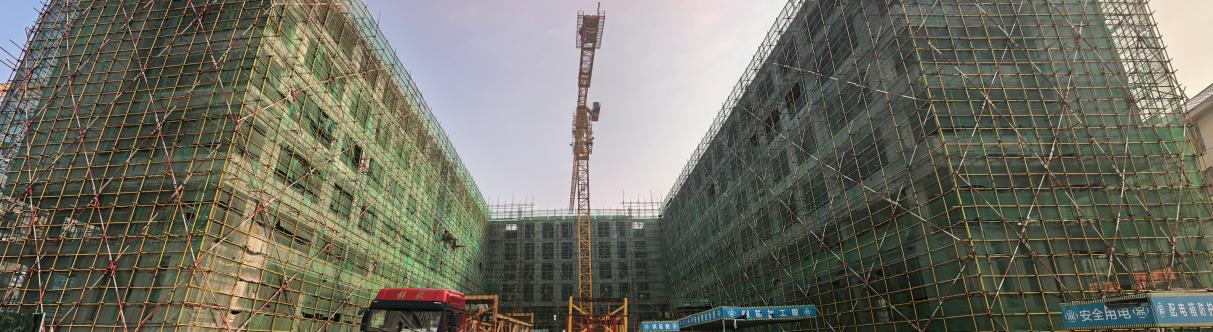

 三标段:3#楼13-24轴外墙拼缝处理,二层卫生间样板间抹灰,五层楼梯间、卫生间抹灰,卫生间给排水立管吊装,一~五层楼梯间、电梯井后砌墙喷浆,外墙拼缝钉钢丝网施工,外墙界面剂施工,四~一层楼梯间、电梯井、卫生间抹灰,一~四层消防支架安装已完成,外墙保温粿粒施工已完成70%。4#楼1-5轴屋面闭水试验,屋面钢筋网片绑扎、浇筑已完成;6-12轴屋面闭水试验复测,屋面钢筋网片绑扎、浇筑已完成;1-12轴五~三层内墙石膏抹灰,五~一层电疏通已完成,二层外窗框安装已完成40%。7#楼A-N轴三层内墙冲筋施工,六层内墙石膏抹灰,楼梯间钉钢网,一~五层卫生间给水卧墙管施工,一~五层楼梯间、电梯井后砌墙喷浆,四层、三层内墙石膏抹灰,二层、一层内墙冲筋施工,五~三层内墙界面剂施工已完成;E-J轴五层内墙石膏抹灰,屋面保护层割缝已完成;K-N轴二层、三层卫生间排水管安装,五层内墙石膏抹灰,六层内墙腻子施工已完成;A-D轴屋面保护层割缝,外墙吊篮进场,五层内墙石膏抹灰已完成。

 二、组织召开项目调度会

 项目建设指挥部分别于2026年10月8日下午3点、2026年10月15日上午9点在项目建设指挥部会议室举行项目调度会。会议由邵荣振处长主持,纪茂全科长、全过程咨询单位、二、三标段施工单位及监理单位项目负责人参加会议。

会议上二、三标段施工单位项目负责人汇报了近期工作的落实情况及后续工程的施工计划。二标段人员、材料到位情况较之前有所改观,后续预应力钢绞线施工及混凝土浇筑施工需提前排定计划。三标段人员、材料到位情况仍无法满足进度追赶要求,现场仍存在停工等料的情况,内外窗窗框未按计划到位影响内外墙施工。

 董玉龙主管要求二标段本月底完成6#楼架体拆除,十一月底完成6#楼幕墙深化设计并完成龙骨施工,完成外窗窗框安装,5#楼完成架体拆除及外墙基底处理,安装工程完成80%;监理单位将幕墙及车库安装作为重点监控项目;三标段严格执行重新排定的施工进度计划,缩短物料进场周期,严格按规定及时提报材料样本,每日吊篮施工作业前由专职安全员对吊篮开展全面安全检查并提报检查记录,尽快完成内外窗窗框安装;监理单位按施工进度计划节点严格把控进度推进;加强现场文明施工管理。

 纪茂全科长要求各参建单位须充分认清工期滞后问题的严重性,明确工期滞后将给校方带来诸多不良影响;及时向公司上层汇报各项工作,确保公司领导层面加强工程管理。

 邵荣振处长指出当前工期形势十分严峻,整体施工进度仍未达到既定管控预期;现场管理仍不理想,排定施工计划并未严格落实;细化后续工作,落实工期追赶措施;充分研判后期气象条件变化对本工程施工带来的不利影响,提前安排对天气较为敏感的工程施工;加强现场安全管理,确保工程安全有序进行;加强现场施工质量管理,不能因追赶工期而降低工程质量要求。
