泰山职业技术学院产教融合综合实训中心项目建设工作动态(2025年第13期 总第13期)

作者: 时间:2025-11-17 点击数:

※本期导读※

·项目建设进度

·1#共享加工中心基础完成验收

·组织召开项目建设调度会

·学院组织工地巡查

·组织召开安全生产专题会


一、项目建设进度

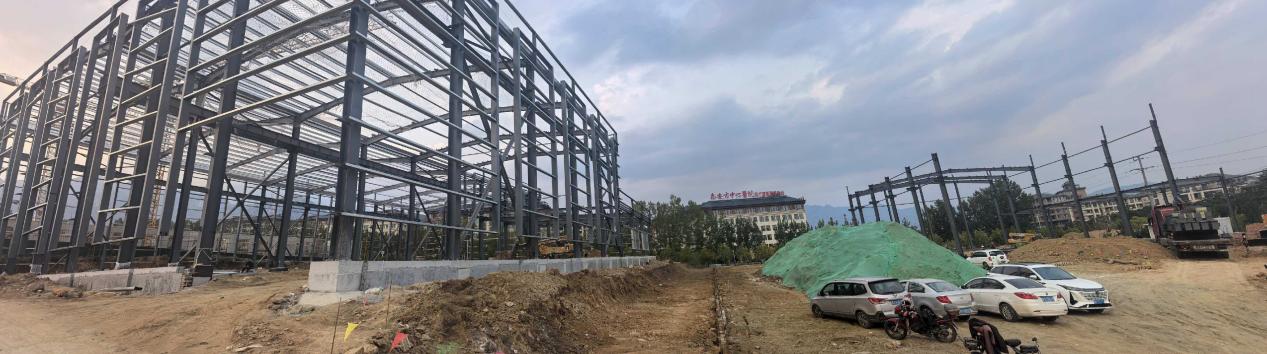

1. 一标段1#楼土方开挖、独立基础施工已完成,土方回填截止已完成80%;2#楼钢架、檩条、柱间支撑施工已完成97%; 8#楼基坑回填、东连廊模板架体安装、一层框架柱施工已完成,一层梁板施工已完成90%,外脚手架搭设已完成50%,二层模板支架施工已完成35%,二层框架柱施工已完成12%。

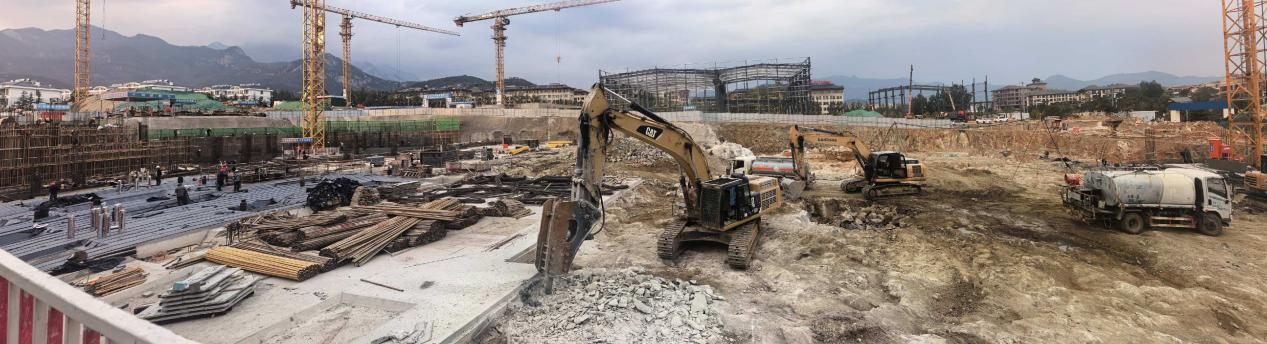

2. 二标段5#楼1-6轴/A-K轴开挖至垫层底标高,1-6轴/A-K轴下柱墩开挖,1-8轴/K-S轴清槽已完成;6#楼3-7轴/A-E轴地下室墙柱钢筋绑扎、内架体搭设已完成,3-7轴/E-J轴防水施工、筏板钢筋绑扎已完成,3-7轴/J-M轴基层清理、防水施工已完成且筏板钢筋绑扎已完成60%;8至C-3/H-M轴垫层浇筑已完成;土方外运已累计外运土方近18.9万方。

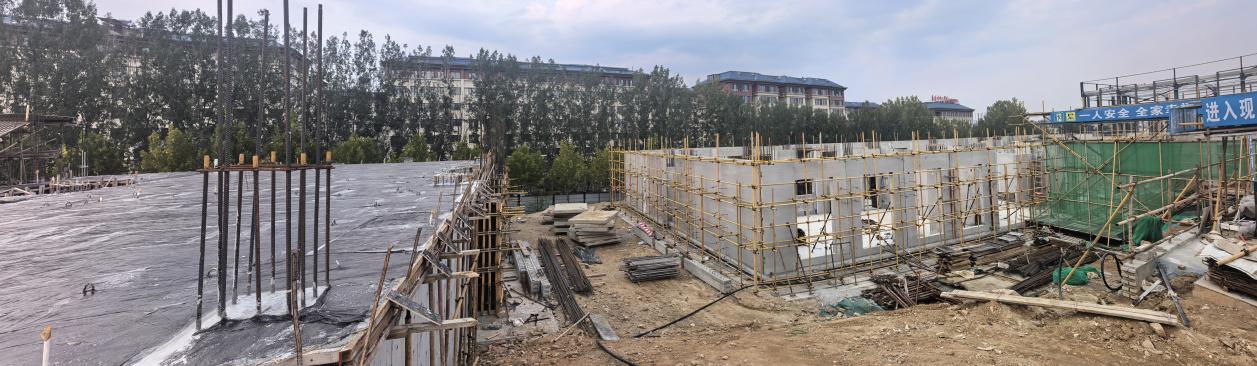

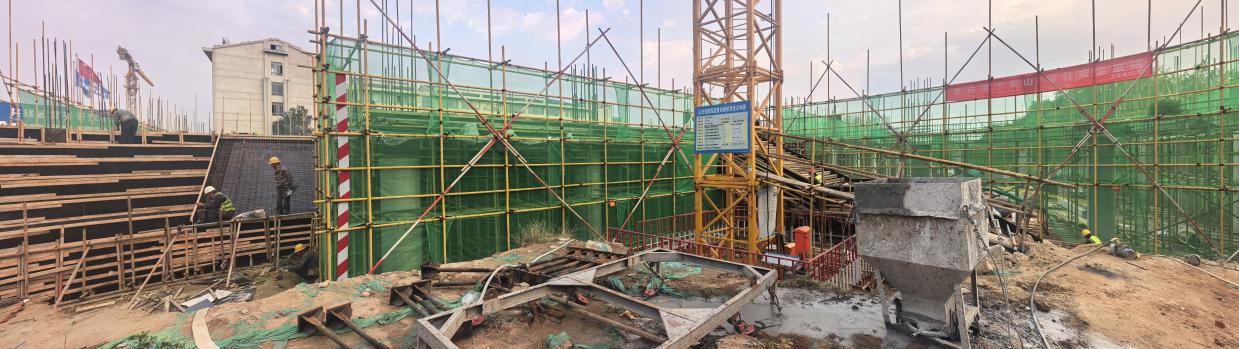

 3. 三标段3#楼一层19-24轴内墙板安装已完成且内架搭设已完成80%,一层14-18轴外墙板安装、内墙板进场安装已完成,墙板构造柱浇筑已完成;4#楼基础回填、柱模板安装、基础柱浇筑已完成;4#楼1-5轴外架体基础浇筑、一层地面钢筋绑扎、模板安装、地面浇筑、放线已完成;4#楼6-12轴一层地面钢筋绑扎、模板安装、地面浇筑已完成;7#楼A-G轴基础柱模板安装、基础柱浇筑、基础回填、地梁安装已完成,A-G轴基础梁钢筋绑扎、模板安装已完成80%,7#楼H-N/1-5轴基础钢筋绑扎、模板安装、基础浇筑已完成,H-N/1-5轴基础柱模板安装已完成80%;7#楼塔吊安装已完成,挡土墙钢筋绑扎、模板安装、浇筑、防水施工已完成。

二、1#共享加工中心基础完成验收

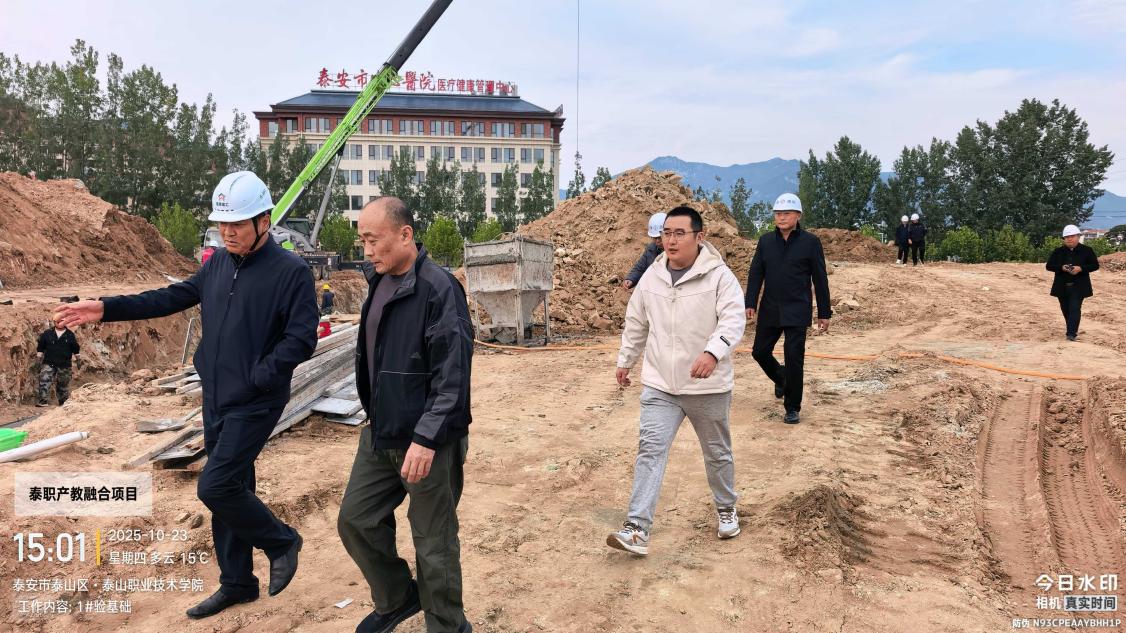

2025年10月23日下午3点1#共享加工中心基础验收完成。

    三、组织召开项目建设调度会

2025年10月28日下午3点在项目建设指挥部会议室举行项目建设调度会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询管理单位、各标段审计单位、监理单位和施工单位项目负责人参加会议,项目建设副总指挥、学院党委委员、副院长范玉文参加会议并讲话。

会议要求各标段参建方严控工程质量;关键节点参建各方共同验收;确保施工安全;日常检查发现问题限时整改完毕并复检;在保证工程质量和施工安全的前提下加快工程进度;各参建单位主要负责人手机需24小时开机确保随时联系;各标段专职电工每晚轮流值班。

四、学院组织工地巡查

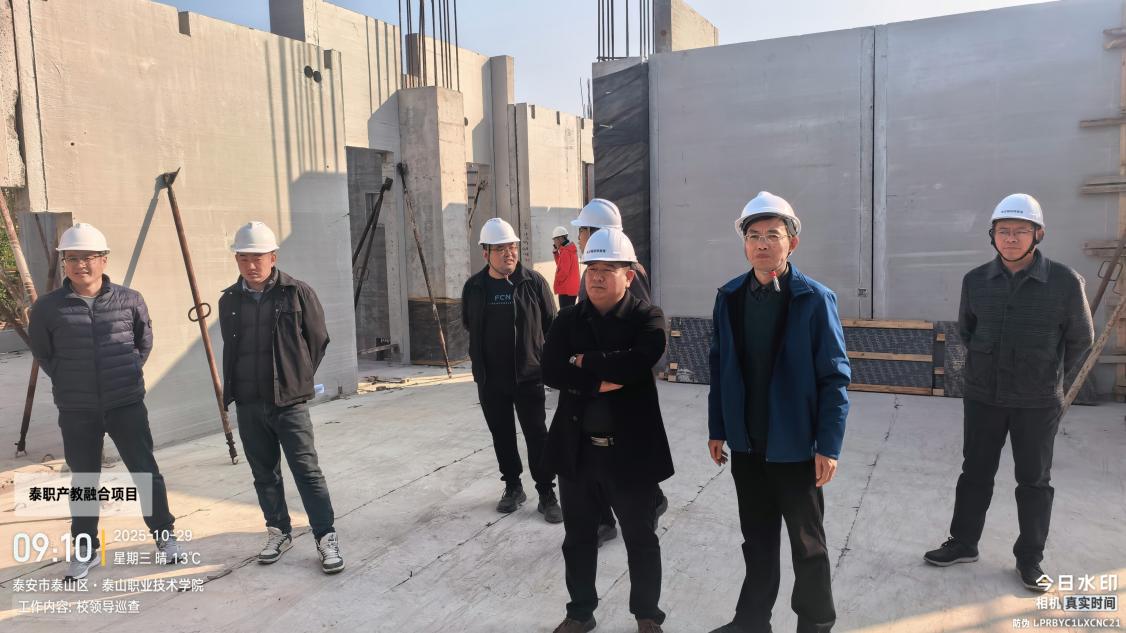

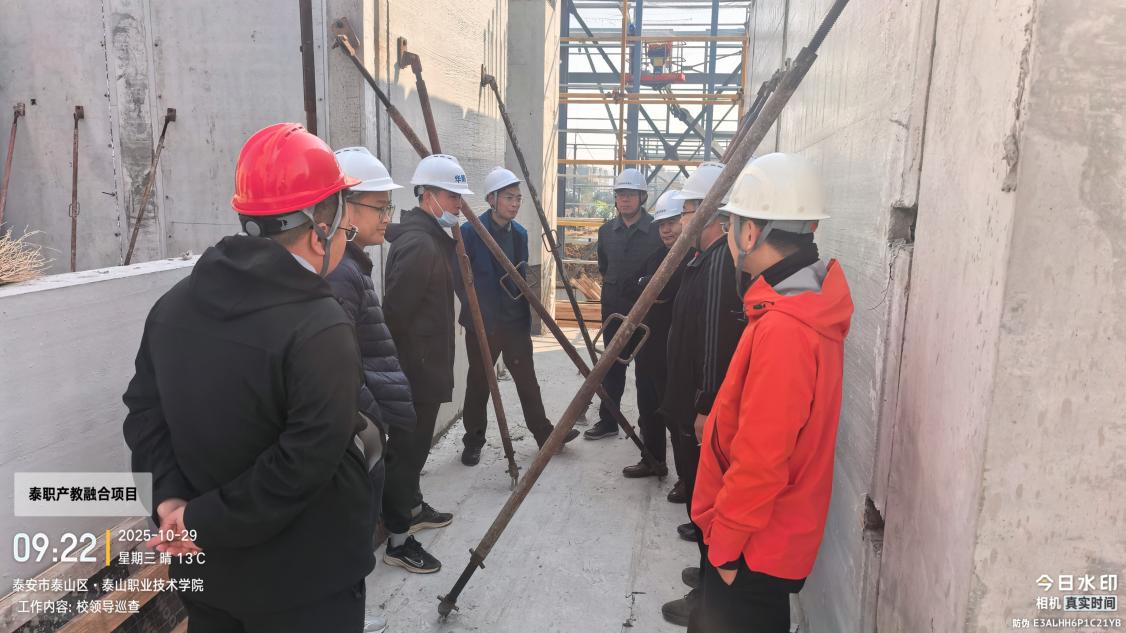

2025年10月29日上午9点纪茂全科长、李永健老师巡查项目建设现场,重点检查了3#综合实训中心预制混凝土墙板施工,对预制混凝土墙板施工加强施工质量管理和施工安全管理提出要求,要求各参建单位根据各自职责落实到位。

五、组织召开安全生产专题会

2025年10月30日上午8:30在项目建设指挥部会议室举行安全生产专题会。会议由项目建设指挥部组织,纪茂全科长主持,全过程咨询管理单位,二标段、三标段监理单位和施工单位项目负责人参加会议。

会议要求各参建单位需克服一切困难,圆满完成本工程建设任务;各标段施工单位需采取有效措施追赶进度;完善安全管理制度;强化摒弃侥幸心理;加强施工材料及预制构件进场验收;严控工程质量。
